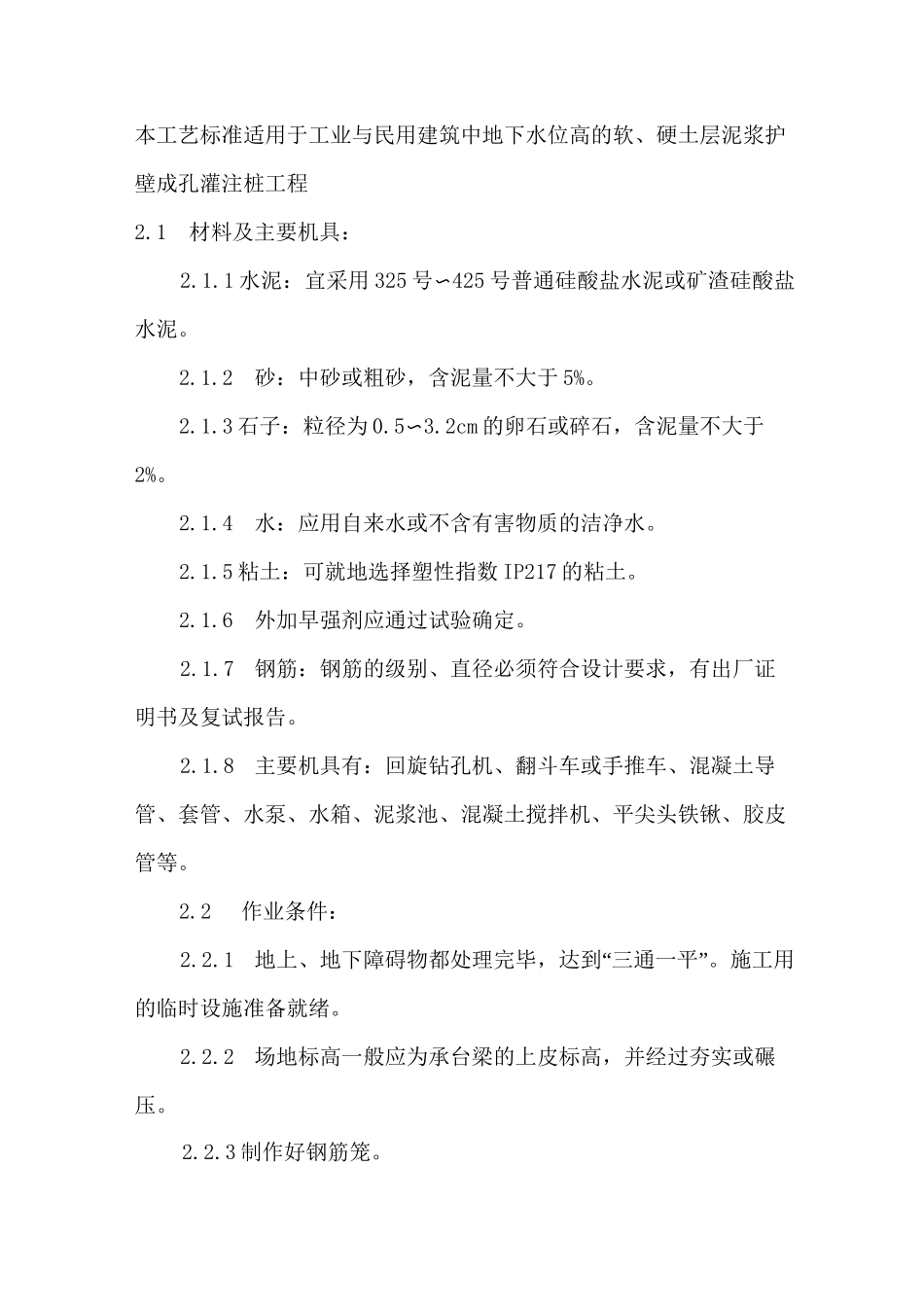

3 制作好钢筋笼
本工艺标准适用于工业与民用建筑中地下水位高的软、硬土层泥浆护壁成孔灌注桩工程2
1材料及主要机具:2
1 水泥:宜采用 325 号〜425 号普通硅酸盐水泥或矿渣硅酸盐水泥
2砂:中砂或粗砂,含泥量不大于 5%
3 石子:粒径为 0
2cm 的卵石或碎石,含泥量不大于2%
4水:应用自来水或不含有害物质的洁净水
5 粘土:可就地选择塑性指数 IP217 的粘土
6外加早强剂应通过试验确定
7钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告
8主要机具有:回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管等
2作业条件:2
1地上、地下障碍物都处理完毕,达到“三通一平”
施工用的临时设施准备就绪
2场地标高一般应为承台梁的上皮标高,并经过夯实或碾压
2 套管位置应埋设正确和稳定,套管与孔壁之间应用粘土2

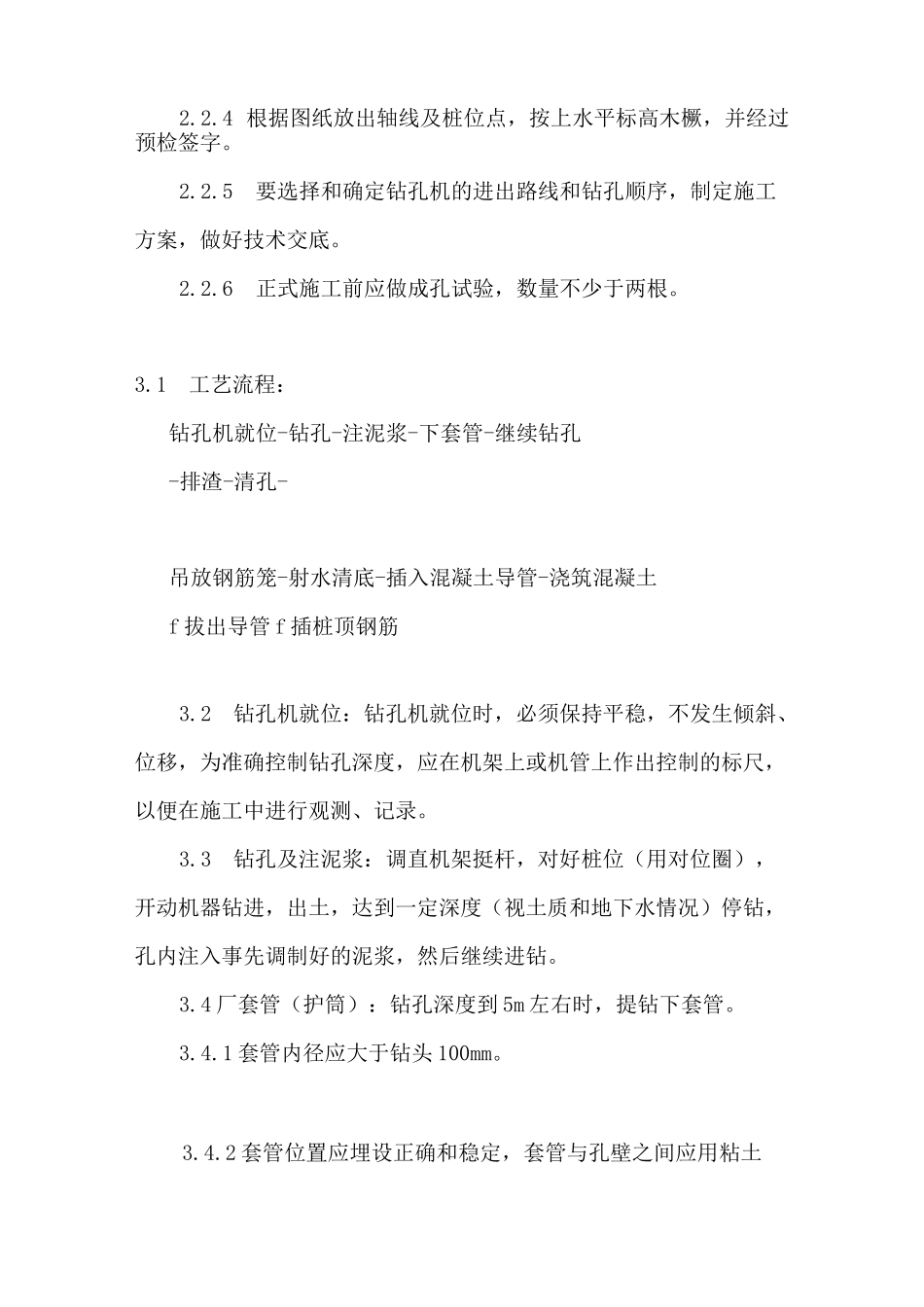

4 根据图纸放出轴线及桩位点,按上水平标高木橛,并经过预检签字
5要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底
6正式施工前应做成孔试验,数量不少于两根
1工艺流程:钻孔机就位-钻孔-注泥浆-下套管-继续钻孔-排渣-清孔-吊放钢筋笼-射水清底-插入混凝土导管-浇筑混凝土f 拔出导管 f 插桩顶钢筋3
2钻孔机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录
3钻孔及注泥浆:调直机架挺杆,对好桩位(用对位圈),开动机器钻进,出土,达到一定深度(视土质和地下水情况)停钻,孔内注入事先调制好的泥浆,然后继续进钻

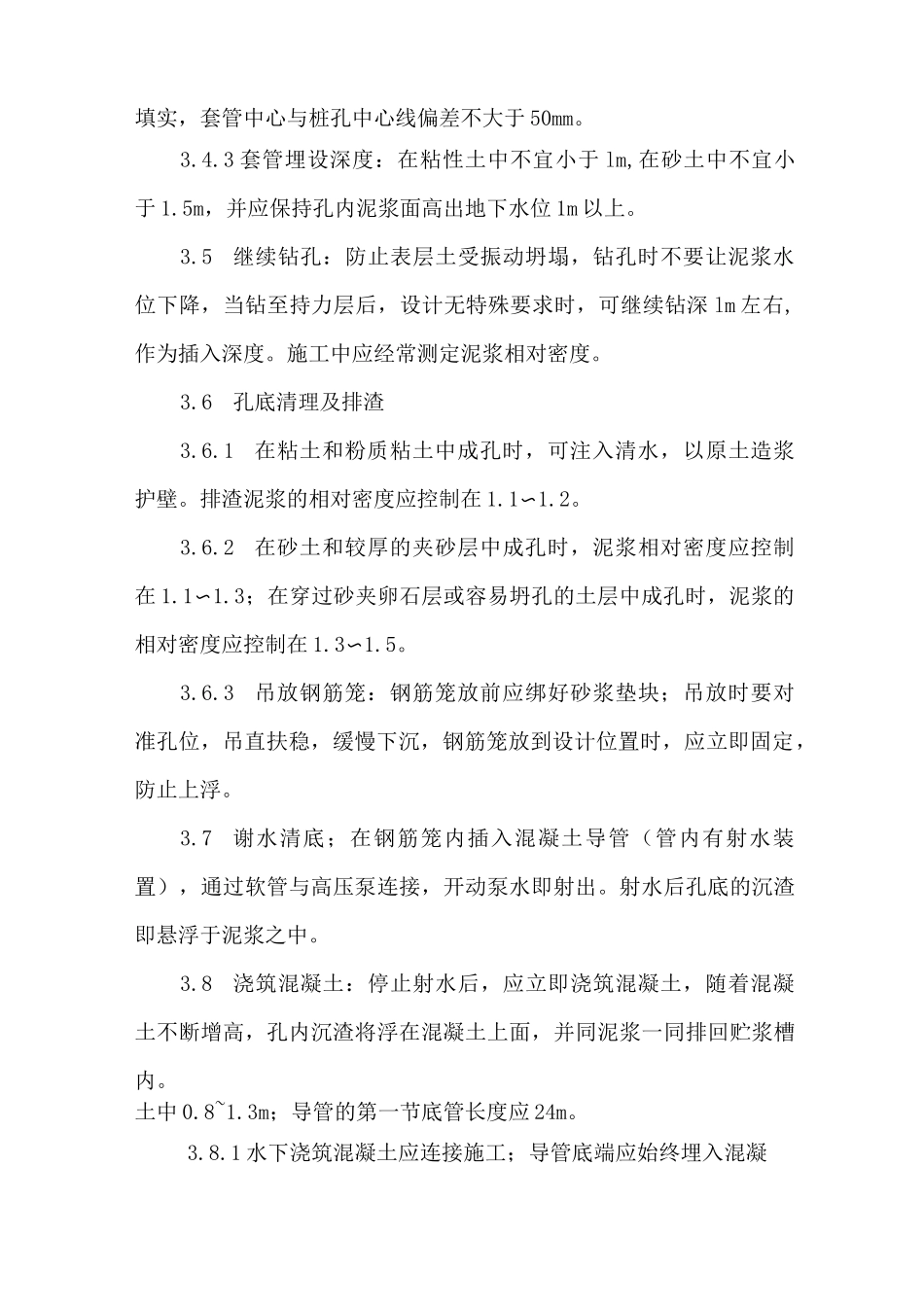

4 厂套管(护筒):钻孔深度到 5m 左右时,提钻下套管
