二 、 湾 沟 特 大 桥 施 工 方 案 1、 工 程 概 况 及 特 点 1
1工 程 概 况 : 湾 沟 特 大 桥 位 于 西 果 园 以 南 约 2 公 里 的 湾 沟 ,中 心 里 程 为 K12+112
5, 为 跨 深 沟 而 设
湾 沟 大 桥 采 纳 64+115+64m 的 连 续 刚 构 桥 , 下部 为 双 薄 壁 墩 , 钻 孔 桩 根 底 ; 兰 州 岸 引 桥 上 部为 5 孔 30m 连 续 箱 梁 , 临 洮 岸 为 3 孔 30m 连 续 箱 梁 ,下 部 为 柱 式 墩 台 , 钻 孔 桩 根 底
主 引 桥 之 间 设空 心 薄 壁 过 渡 墩
2工 程 特 点 : 湾 沟 特 大 桥 两 岸 为 山 坡 , 桥 下 山 沟 狭 窄 , 桥面 距 沟 心 最 低 处 约 78m
湾 沟 特 大 桥 主 跨 为 连 续 刚 构 桥 , 而 且 位 于 曲线 上
桥 上 纵 坡 为 2
8% , 是 本 段 最 复 杂 的 桥 梁工 程 之 一
2、 主 要 工 程 数 量 该 桥 主 要 工 程 数 量 见 表 〔 见 下 页 〕 3、 工 程 进 度 方 案 安 排 湾 沟 特 大 桥 施 工 方 案 安 排 22 个 月 , 自 2001 年 9月 开 工 , 2024 年 6 月 完 工 , 详 细 的 进 度 安 排 见 湾沟 特 大 桥 施 工 进 度 横 道 图

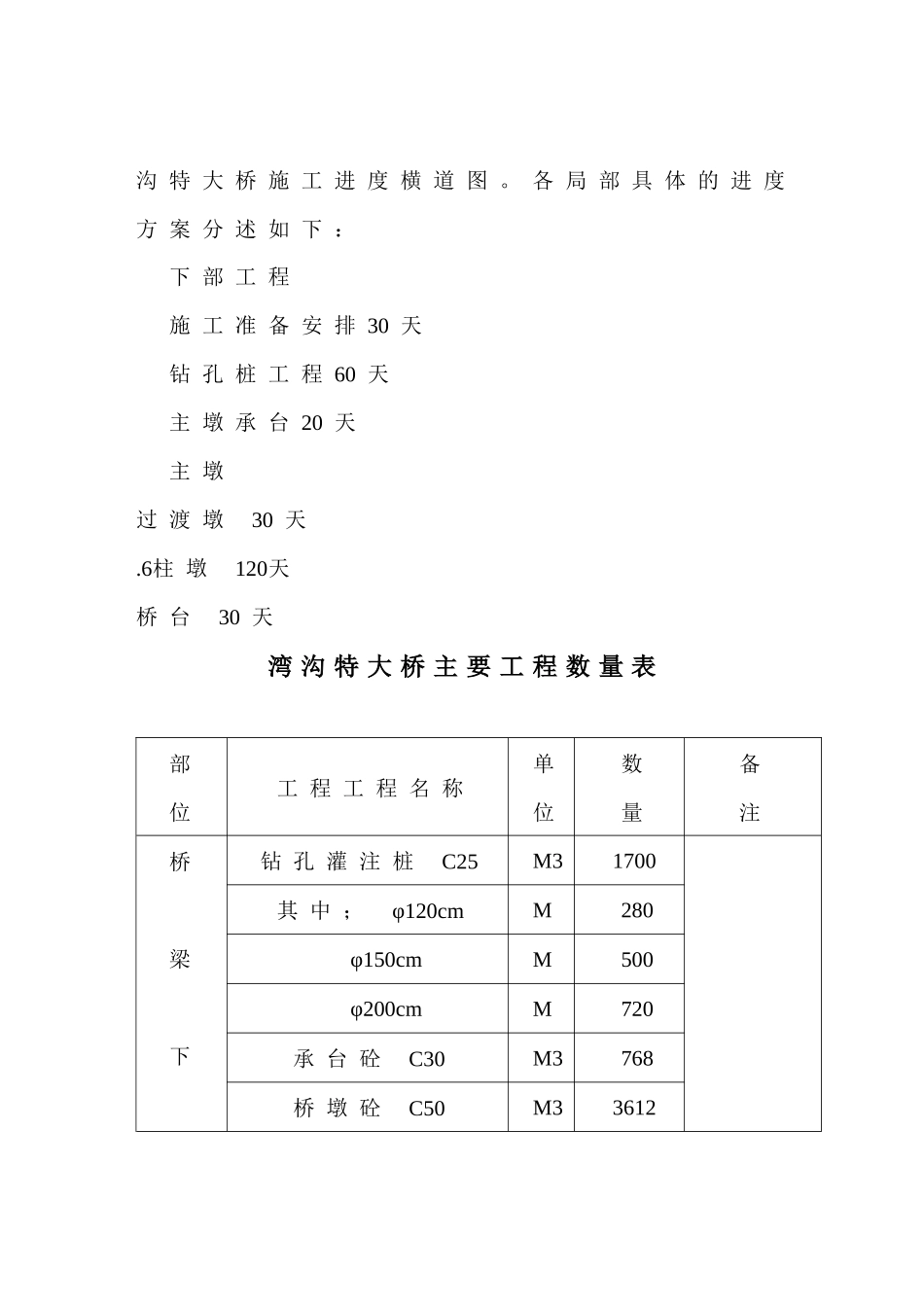

各 局 部 具 体 的 进 度方 案 分 述 如 下 : 下 部 工 程 施 工 准 备 安 排 30 天 钻 孔 桩 工 程 60 天 主 墩 承 台 20 天 主 墩过 渡 墩 30 天

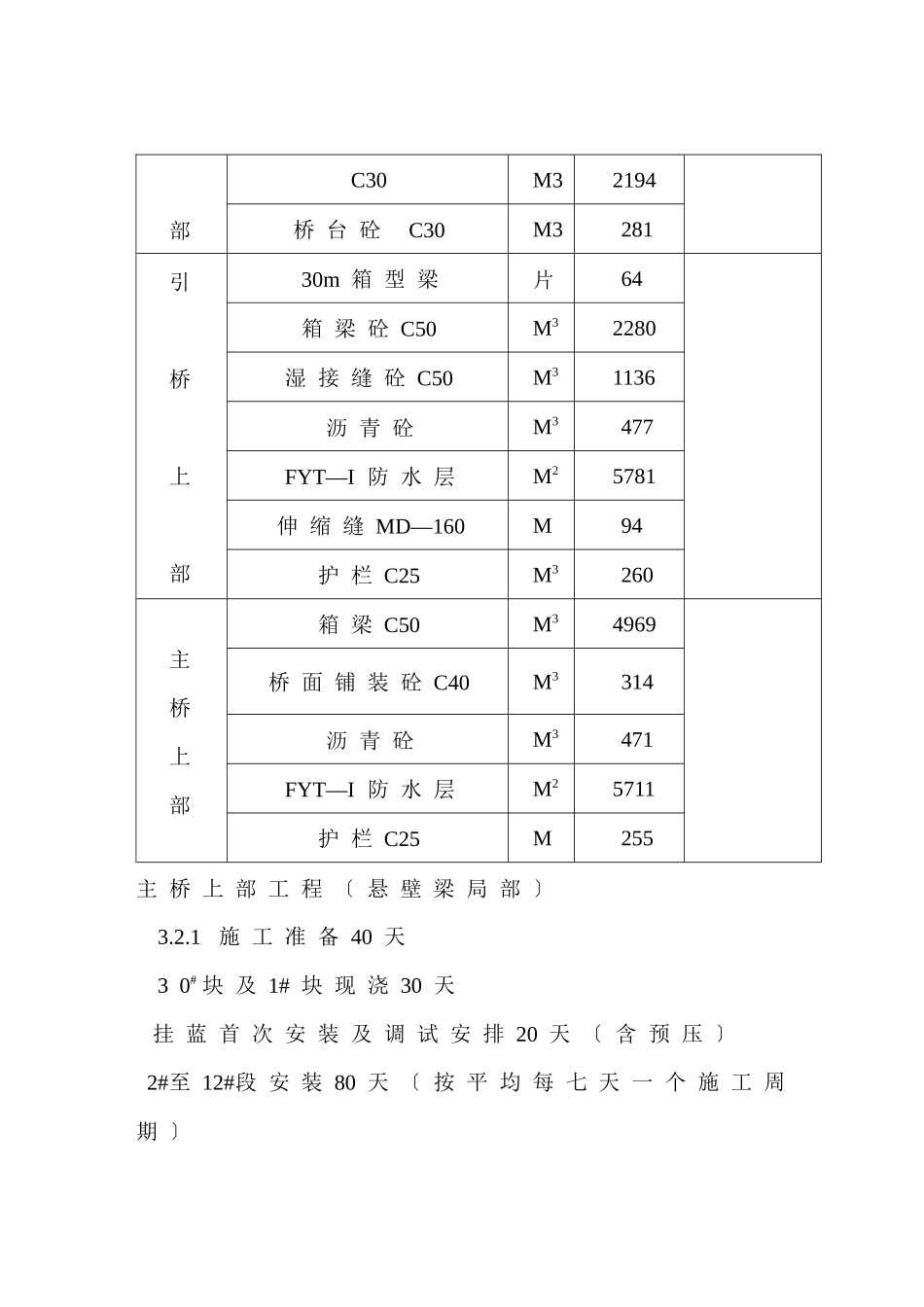

6柱 墩 120天桥 台 30 天湾 沟 特 大 桥 主 要 工 程 数 量 表部 位工 程 工 程 名 称单位数 量备 注桥梁下钻 孔 灌 注
