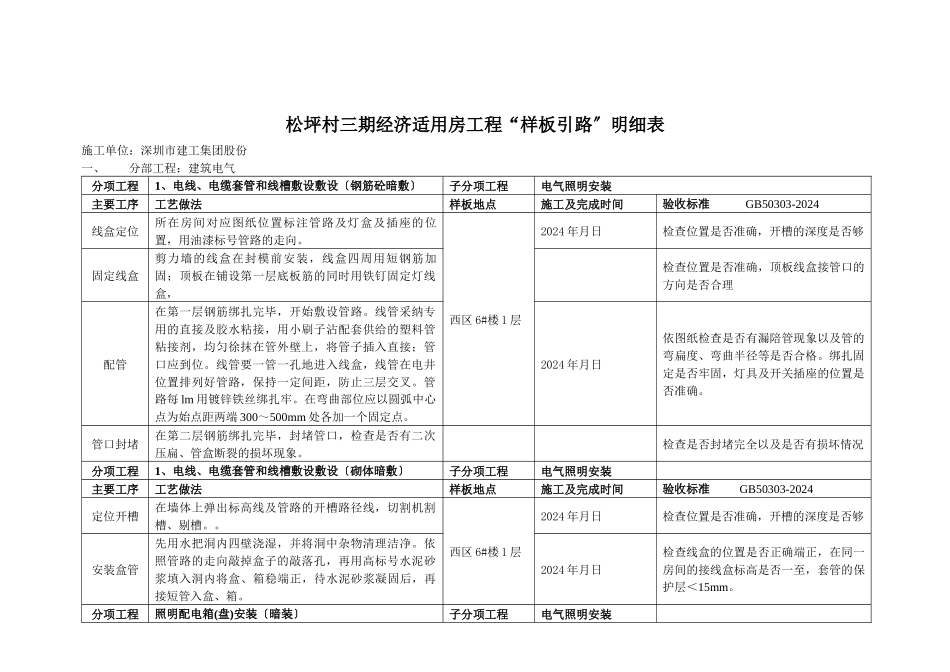

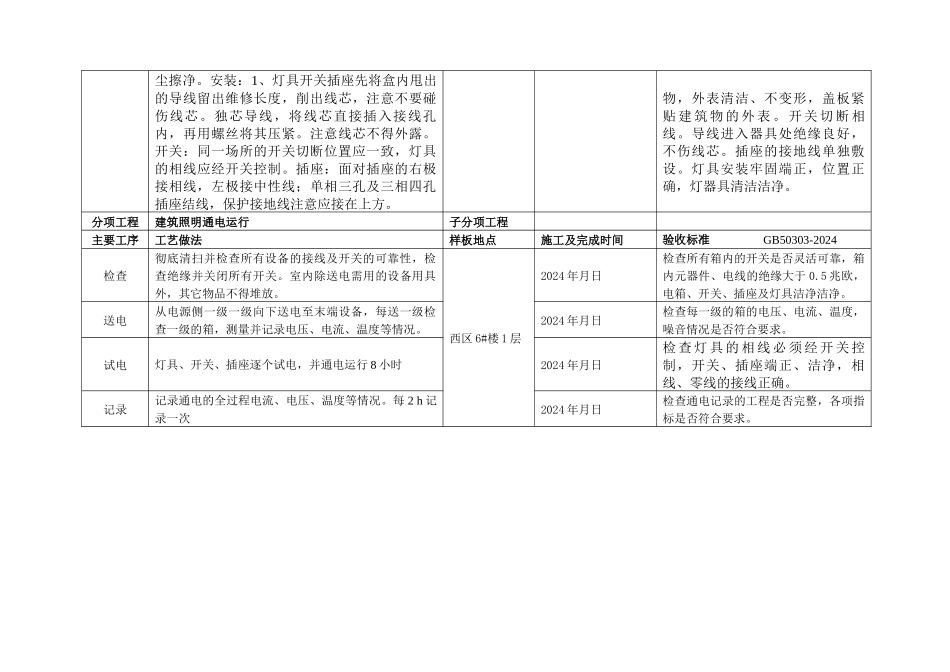

松坪村三期经济适用房工程“样板引路〞明细表施工单位:深圳市建工集团股份 一、分部工程:建筑电气分项工程1、电线、电缆套管和线槽敷设敷设〔钢筋砼暗敷〕子分项工程电气照明安装主要工序工艺做法样板地点施工及完成时间验收标准 GB50303-2024线盒定位所在房间对应图纸位置标注管路及灯盒及插座的位置,用油漆标号管路的走向。西区 6#楼 1 层2024 年月日检查位置是否准确,开槽的深度是否够固定线盒剪力墙的线盒在封模前安装,线盒四周用短钢筋加固;顶板在铺设第一层底板筋的同时用铁钉固定灯线盒,检查位置是否准确,顶板线盒接管口的方向是否合理配管在第一层钢筋绑扎完毕,开始敷设管路。线管采纳专用的直接及胶水粘接,用小刷子沾配套供给的塑料管粘接剂,均匀徐抹在管外壁上,将管子插入直接;管口应到位。线管要一管一孔地进入线盒,线管在电井位置排列好管路,保持一定间距,防止三层交叉。管路每 lm 用镀锌铁丝绑扎牢。在弯曲部位应以圆弧中心点为始点距两端 300~500mm 处各加一个固定点。2024 年月日依图纸检查是否有漏陪管现象以及管的弯扁度、弯曲半径等是否合格。绑扎固定是否牢固,灯具及开关插座的位置是否准确。管口封堵在第二层钢筋绑扎完毕,封堵管口,检查是否有二次压扁、管盒断裂的损坏现象。检查是否封堵完全以及是否有损坏情况分项工程1、电线、电缆套管和线槽敷设敷设〔砌体暗敷〕子分项工程电气照明安装主要工序工艺做法样板地点施工及完成时间验收标准 GB50303-2024定位开槽在墙体上弹出标高线及管路的开槽路径线,切割机割槽、剔槽。。西区 6#楼 1 层2024 年月日检查位置是否准确,开槽的深度是否够安装盒管先用水把洞内四壁浇湿,并将洞中杂物清理洁净。依照管路的走向敲掉盒子的敲落孔,再用高标号水泥砂浆填入洞内将盒、箱稳端正,待水泥砂浆凝固后,再接短管入盒、箱。2024 年月日检查线盒的位置是否正确端正,在同一房间的接线盒标高是否一至,套管的保护层<15mm。分项工程照明配电箱(盘)安装〔暗装〕子分项工程电气照明安装主要工序工艺做法样板地点施工及完成时间验收标准 GB50303-2024留洞定位在土建砌砖时根据配电箱尺寸在图纸对应位置留洞,洞口比配电箱大 5-8cm。西区 6#楼 1 层2024 年月日检查位置标高是否正确,洞口大小、深度是否适宜箱体安装控制好抹灰层厚度及标高,开始前,去除散落洞口的杂物,再用水将洞口周边淋湿,采纳砂浆固定箱体,箱体的反面及两侧要用砂浆填饱满...
