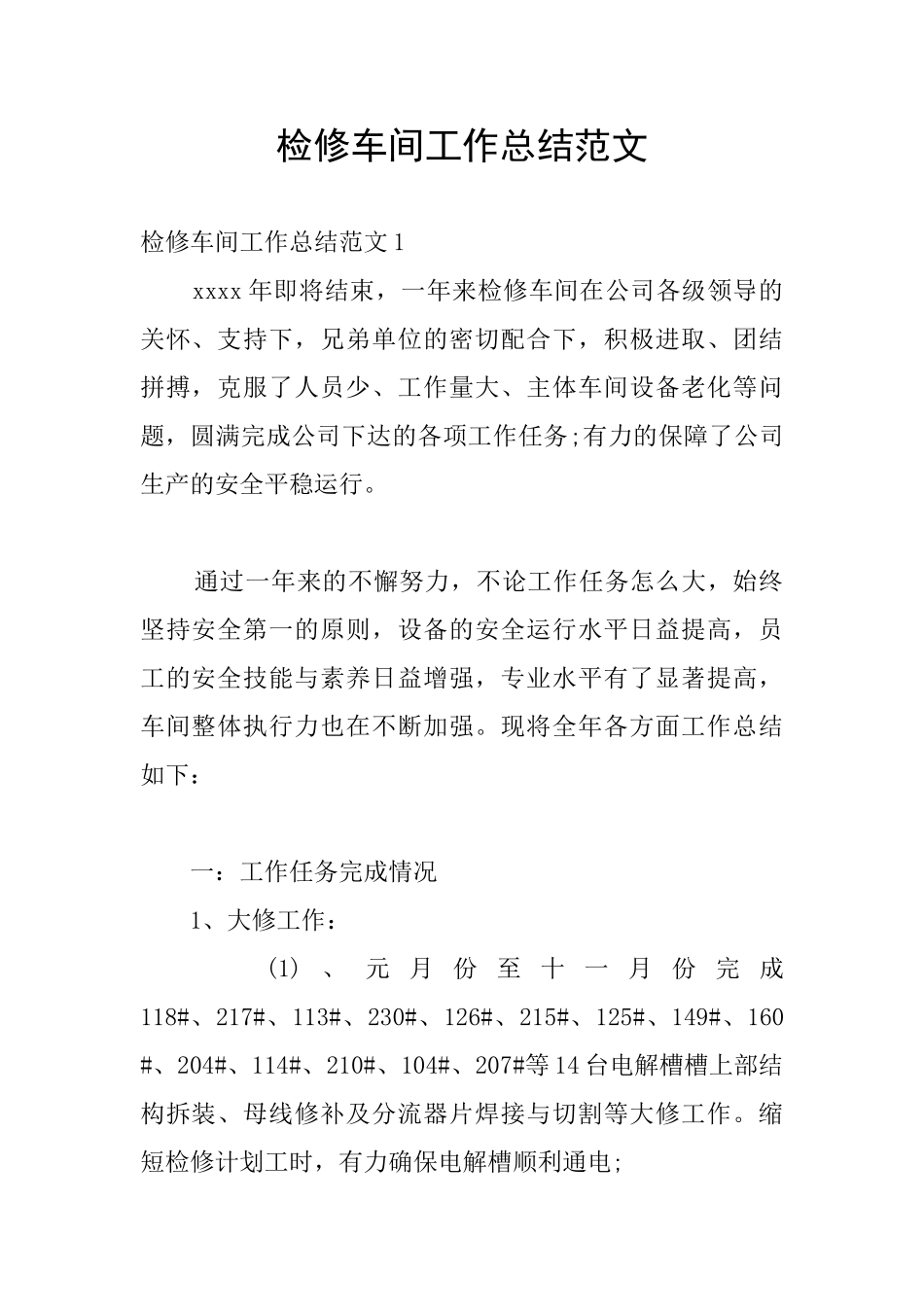

检修车间工作总结范文检修车间工作总结范文 1 xxxx 年即将结束,一年来检修车间在公司各级领导的关怀、支持下,兄弟单位的密切配合下,积极进取、团结拼搏,克服了人员少、工作量大、主体车间设备老化等问题,圆满完成公司下达的各项工作任务;有力的保障了公司生产的安全平稳运行
通过一年来的不懈努力,不论工作任务怎么大,始终坚持安全第一的原则,设备的安全运行水平日益提高,员工的安全技能与素养日益增强,专业水平有了显著提高,车间整体执行力也在不断加强
现将全年各方面工作总结如下: 一:工作任务完成情况 1、大修工作: (1) 、 元 月 份 至 十 一 月 份 完 成118#、217#、113#、230#、126#、215#、125#、149#、160#、204#、114#、210#、104#、207#等 14 台电解槽槽上部结构拆装、母线修补及分流器片焊接与切割等大修工作

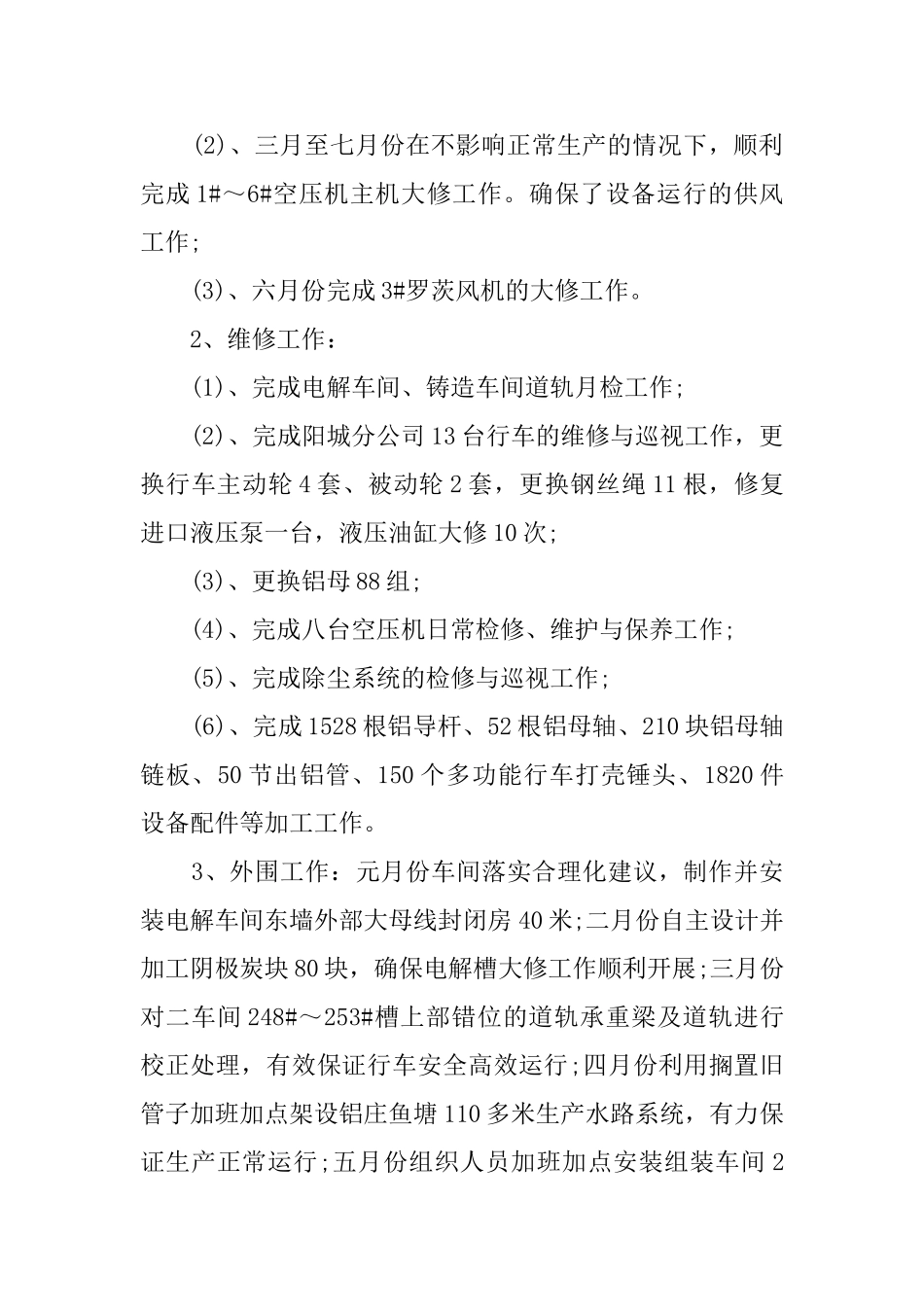

缩短检修计划工时,有力确保电解槽顺利通电; (2)、三月至七月份在不影响正常生产的情况下,顺利完成 1#~6#空压机主机大修工作
确保了设备运行的供风工作; (3)、六月份完成 3#罗茨风机的大修工作
2、维修工作: (1)、完成电解车间、铸造车间道轨月检工作; (2)、完成阳城分公司 13 台行车的维修与巡视工作,更换行车主动轮 4 套、被动轮 2 套,更换钢丝绳 11 根,修复进口液压泵一台,液压油缸大修 10 次; (3)、更换铝母 88 组; (4)、完成八台空压机日常检修、维护与保养工作; (5)、完成除尘系统的检修与巡视工作; (6)、完成 1528 根铝导杆、52 根铝母轴、210 块铝母轴链板、50 节出铝管、150 个多功能行车打壳锤头、1820 件设备配件等加工工作
3、外围工作:元月份车间落实合理化建议,制作并安装电解车间东墙外部大母线封闭房 40 米;二月份自主设计并加工阴极炭块 80
