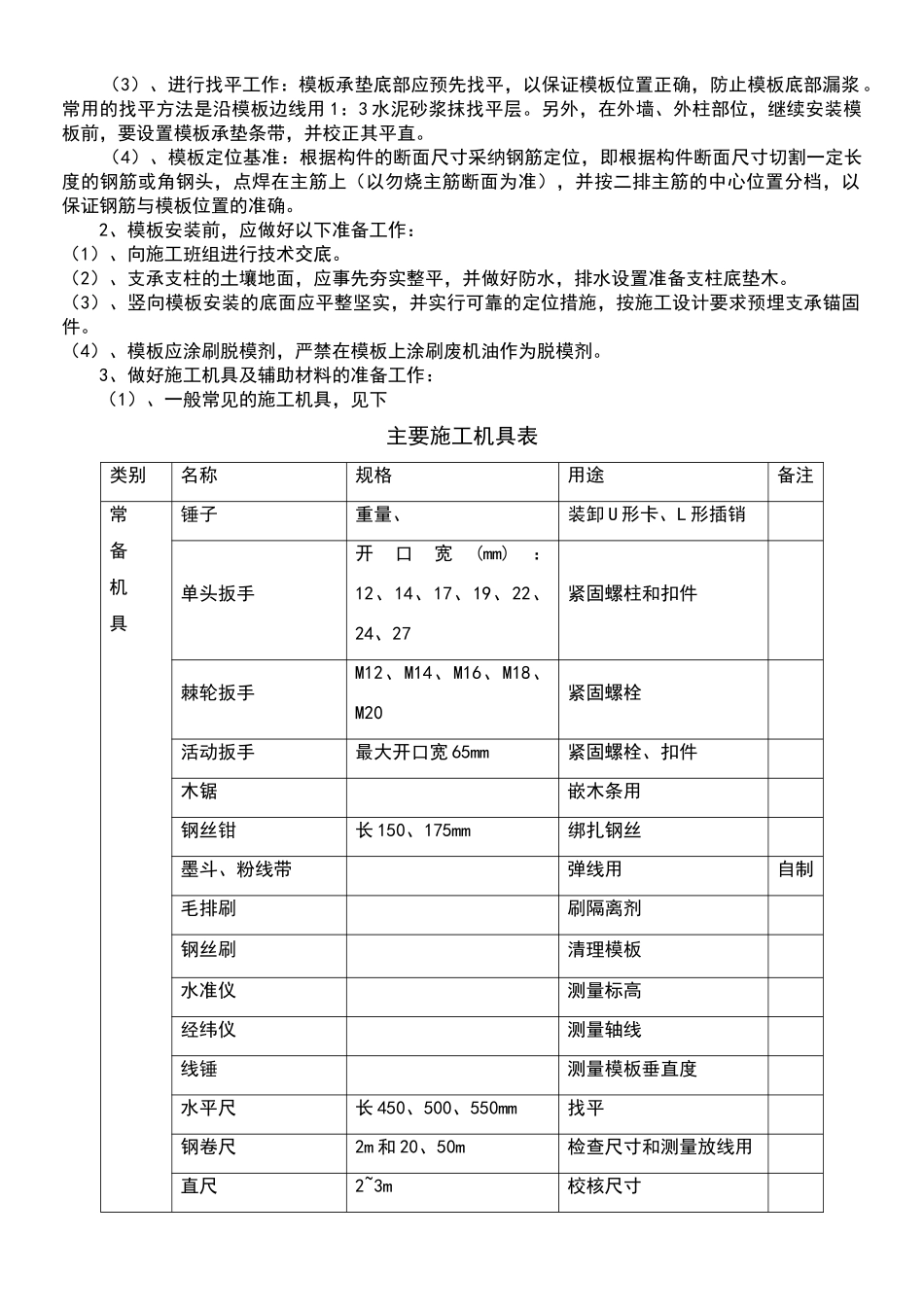

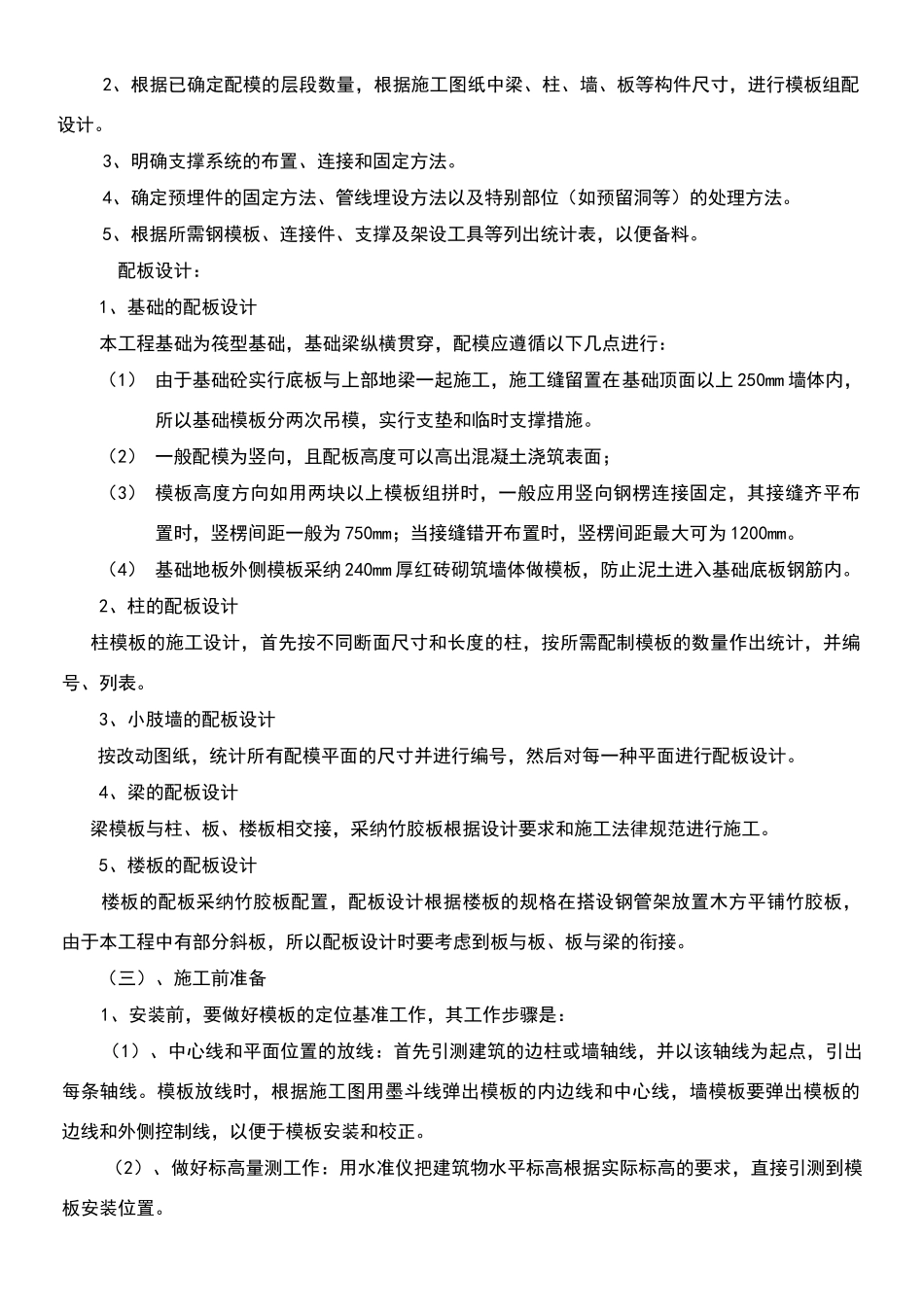

本工程基础模板采纳组合式小钢模,散装散拆方法施工,柱、小肢剪力墙、梁、板均采纳竹胶板施工。(一)、部件组成组合钢模板的部件,主要由钢模板连接件和支承件三部分组成。钢模板主要包括平面模板、阴角模板、阳角模板、连接角模等;连接件主要包括 U 形卡、L 形插销、钩头螺栓、扣件、对拉螺栓等;支承件主要包括钢楞、钢管脚手架等。(二)、模板设计配板的原则:1、钢模板部件的形状、尺寸及相互位置的正确。2、要使模板具有足够的强度、刚度和稳定性,能够承受现浇混凝土的重量和侧压力,以及各种施工活荷载。3、力求构造简单,装拆方便,不阻碍钢筋绑扎,保证混凝土浇筑时不漏浆。4、配制的模板,应优先选用通用、大块模板,使其种类和块数最小,木模镶拼量最少。设置对拉螺栓的模板,为了减少钢模的钻孔损耗,可在螺栓部位改用 55mm×100mm 方木代替。5、模板长向拼接采纳错开布置,以增加模板的整体刚度。6、模板的支承系统应根据模板的荷载和部件的刚度进行布置:(1)、内钢楞应与钢模板的长度方向相垂直,直接承受钢模板传来的荷载;外钢楞应与内钢楞互相垂直,承受内钢楞传来的荷载,用以加强钢模板结构的整体刚度,其规格不得小于内钢楞;(2)、钢楞悬挑长度不宜大于 400mm,支柱应着力在外钢楞上;(3)、一般柱、梁模板,采纳柱箍和梁卡具作支承件。断面较大的柱、梁,用对拉螺栓和钢楞;(4)、模板端缝齐平布置时,一般每块钢模板应有两处钢楞支承。错开布置时,其间距可不受端缝位置的限制;(5)、施工中可多次使用的预组装模板,采纳模板与支承系统连成整体的模架;(6)、支承系统应经过设计计算,保证具有足够的强度和稳定性。当支柱或其节间的长细比大于 110 时,应按临界荷载进行核算,安全系数可取 3~;(7)、连续形式或排架形式的支柱,应当配置水平撑与剪刀撑,以保证其稳定性。7、模板的配板设计应绘制配板图,标出钢模板的位置、规格型号和数量。预埋件和预留孔洞的位置,应在配板图上标明,并注明固定方法。配板步骤:1、据本工程情况和现场施工条件,模板的组装方法为散装散拆。2、根据已确定配模的层段数量,根据施工图纸中梁、柱、墙、板等构件尺寸,进行模板组配设计。3、明确支撑系统的布置、连接和固定方法。4、确定预埋件的固定方法、管线埋设方法以及特别部位(如预留洞等)的处理方法。5、根据所需钢模板、连接件、支撑及架设工具等列出统计表,以便备料。配板设计:1、基础的配板设计本工程基...
