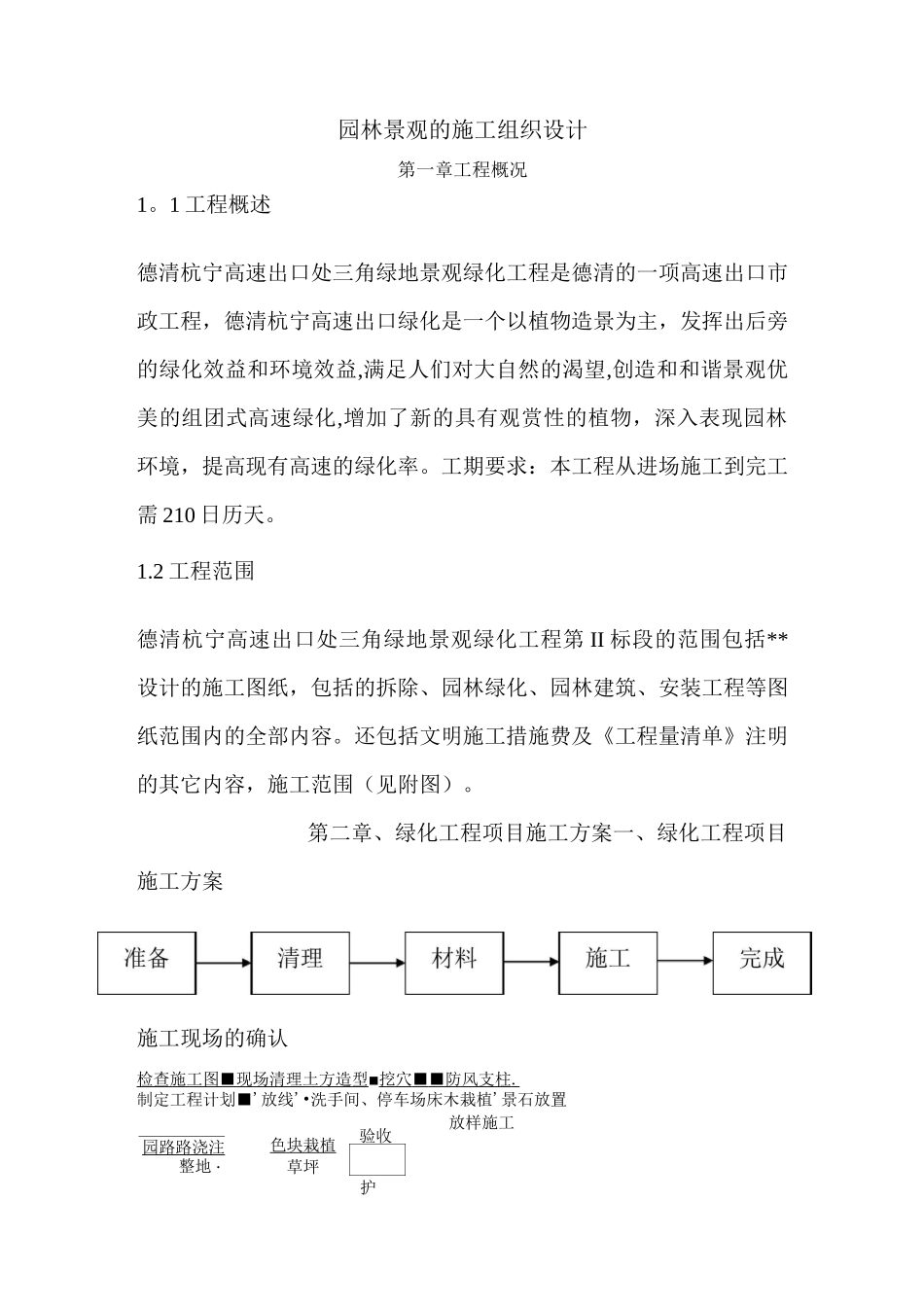

养护园林景观的施工组织设计第一章工程概况1
1 工程概述德清杭宁高速出口处三角绿地景观绿化工程是德清的一项高速出口市政工程,德清杭宁高速出口绿化是一个以植物造景为主,发挥出后旁的绿化效益和环境效益,满足人们对大自然的渴望,创造和和谐景观优美的组团式高速绿化,增加了新的具有观赏性的植物,深入表现园林环境,提高现有高速的绿化率
工期要求:本工程从进场施工到完工需 210 日历天
2 工程范围德清杭宁高速出口处三角绿地景观绿化工程第 II 标段的范围包括**设计的施工图纸,包括的拆除、园林绿化、园林建筑、安装工程等图纸范围内的全部内容
还包括文明施工措施费及《工程量清单》注明的其它内容,施工范围(见附图)
第二章、绿化工程项目施工方案一、绿化工程项目施工方案施工现场的确认检查施工图■现场清理土方造型■挖穴 ■ ■防风支柱

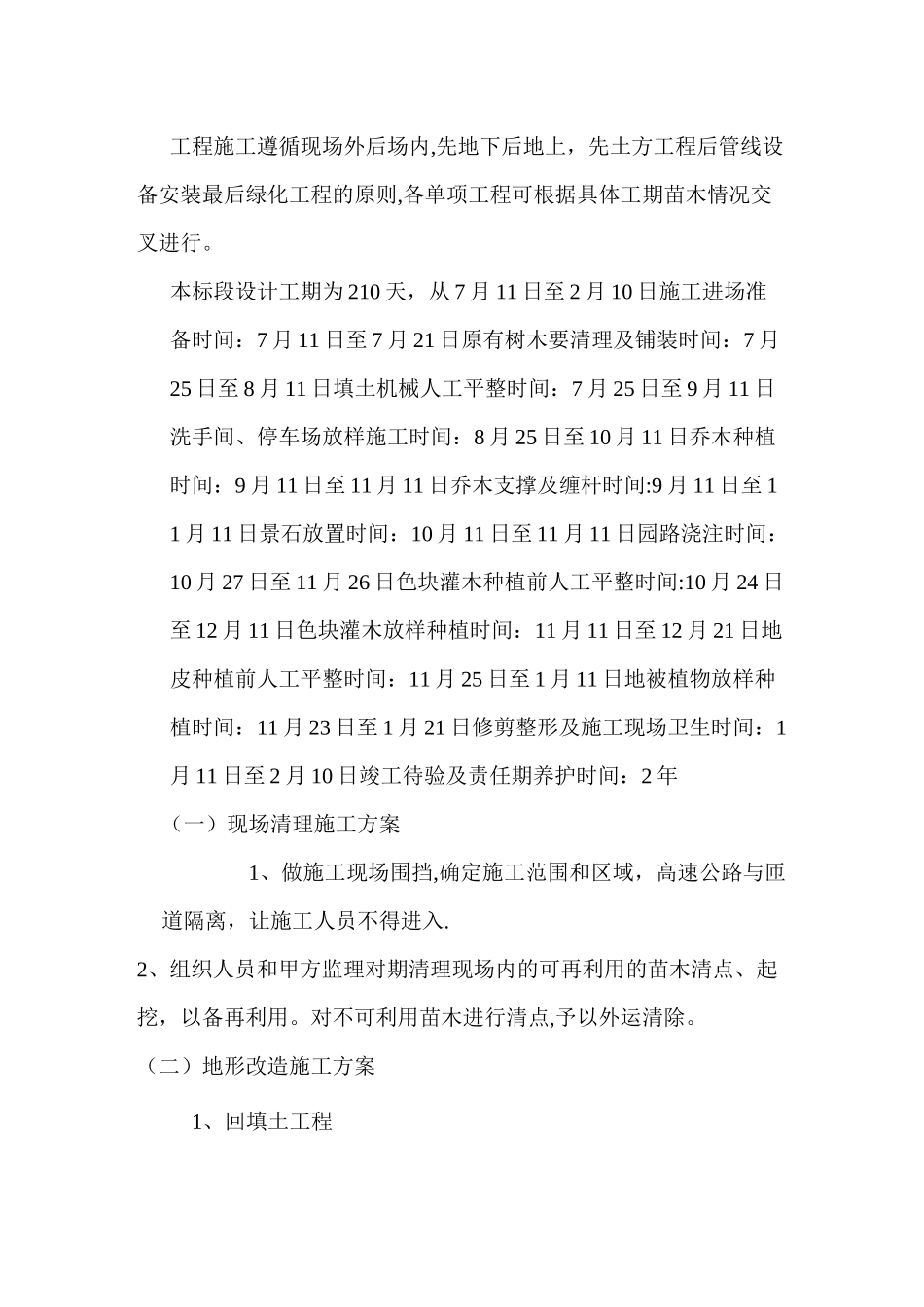

制定工程计划■'放线'•洗手间、停车场床木栽植'景石放置放样施工园路路浇注整地・色块栽植草坪验收工程施工遵循现场外后场内,先地下后地上,先土方工程后管线设备安装最后绿化工程的原则,各单项工程可根据具体工期苗木情况交叉进行

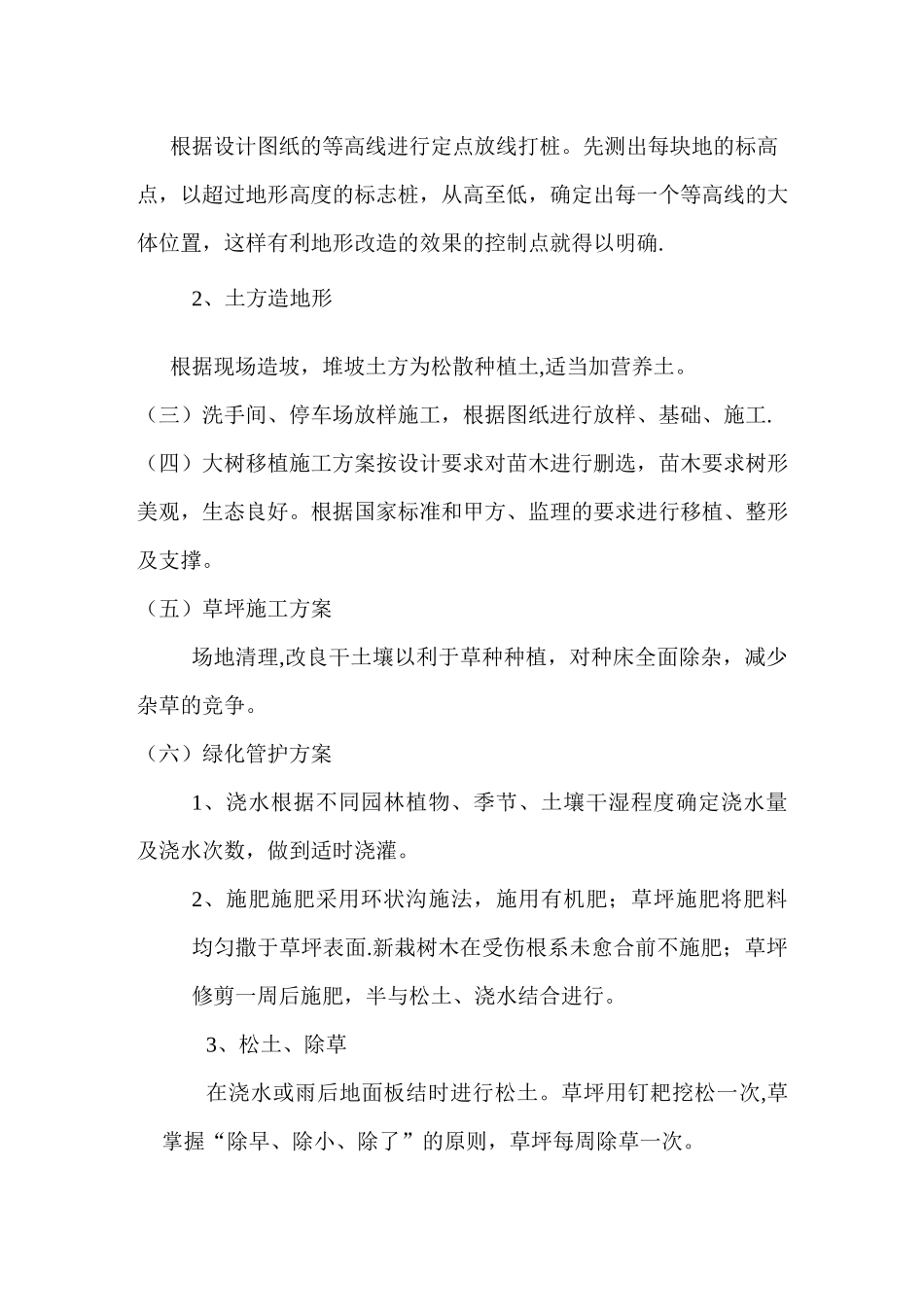

本标段设计工期为 210 天,从 7 月 11 日至 2 月 10 日施工进场准备时间:7 月 11 日至 7 月 21 日原有树木要清理及铺装时间:7 月25 日至 8 月 11 日填土机械人工平整时间:7 月 25 日至 9 月 11 日洗手间、停车场放样施工时间:8 月 25 日至 10 月 11 日乔木种植时间:9 月 11 日至 11 月 11 日乔木支撑及缠杆时间:9 月 11 日至 11 月 11 日景石放置时间:10 月 11 日至 11 月 11 日园路浇注时间:10 月 27 日至 11 月 26 日色块灌木种植前人工平整时间:10 月 24 日至 12 月 11 日色块灌木放样种植时间
