现场签证管理

现场签证管理_第1页
1/39
现场签证管理_第2页
2/39
现场签证管理_第3页
3/39

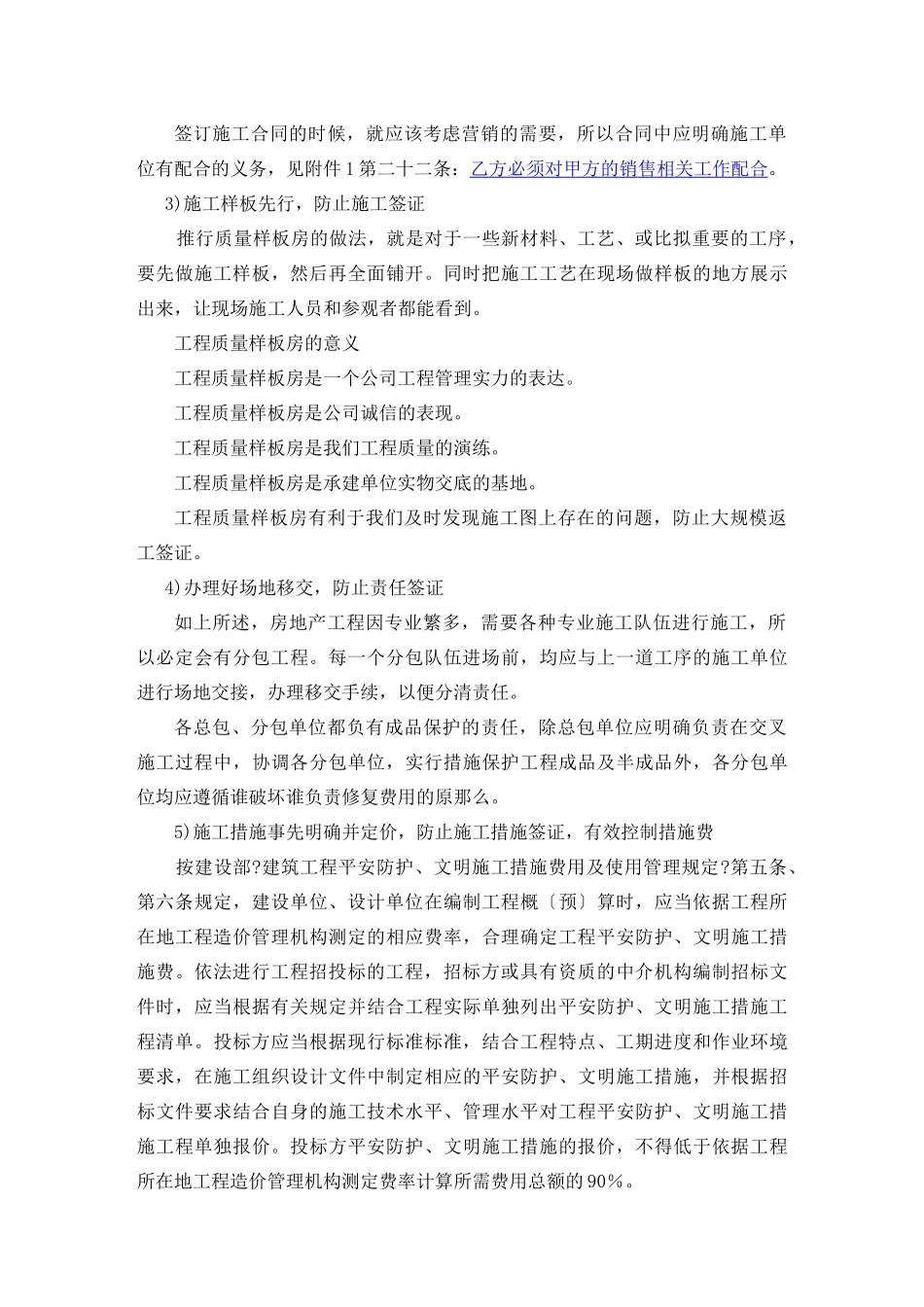

如何把好现场签证管理关1、控制现场签证的原那么或思路现场签证是承包人、业主双方履行合同的一个重要组成局部,是办理工程结算的重要凭证之一,是造价控制和调整的重要依据。现场签证一般分为工期签证和经济签证。现场签证的起因:由非施工单位的原因引起的工期延长、工程量增加、费用增加或其他经济损失。控制现场签证的原那么就是首先要尽量防止签证,当签证无法防止时,应设法减少签证。可从招投标、签订施工合同、现场施工管理等各个阶段通过各种措施去防止或减少现场签证。对于不可防止的签证,都要按程序进行审批,做到所有审批出去的签证单都有充分的依据,准确无误。通过标准签证尽量防止签证失误。 下面分别讨论如何把好现场签证管理关的几种方法,即如何防止签证、减少签证和标准签证。2、防止签证的方法1) 搞清工程范围划分及其搭接关系,防止出现漏项或重叠工程。从合同源头上防止现场签证,防止合同签证。房地产工程因专业繁多,需要各种专业施工队伍进行施工,如消防、电梯等,需要有专业资质的的施工单位施工。房地产公司也习惯把环境景观工程、公共局部的二次装修工程等委托给园林公司和专业装饰公司施工,所以工程分包不可防止。划分工程范围时,一个工程只有一个施工单位的,工程范围较好处理,只要注意不漏项就行了。当一个工程有几个施工单位时,总包与分包、分包与分包之间的承包范围必须划分清楚。比方土建与二次装修,水电安装与消防、空调,室内与室外工程等,签订施工合同时均应对承包范围反复检查,做到无缝对接,既不能重叠,也不能漏项。重叠了必定造成工程造价重复计算 ,无端增加本钱。漏项了假如没有及时发现,等到施工条件变了,签证费用也必定增加。另一种情况是因为漏项办理现场签证而造成工程量大幅增加。例如某小区的室外给排水工程。因为工程规模不一样,预期利润不一样,人工费、材料费、机械费、管理费等本钱都会不一样,所以由于招标时工程规模不一样,即使是同样的清单工程,投标人也会报出不同的单价,以致合同单价很可能不一样。 防止合同签证还可以从工程招标,签订施工合同时实行一些措施:采纳工程量清单招标,通常的做法是招标人提供工程量清单,投标人根据工程情况,现场施工条件和投标人自身的情况进行报价,招标人对清单工程量负责,投标人对报价负责。为了防止工程量清单误差的责任,可在招标文件中明确,招标人提供的工程量清单仅作参考,投标人投标时应对工程量进行复核,如有出入可在...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

现场签证管理

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
