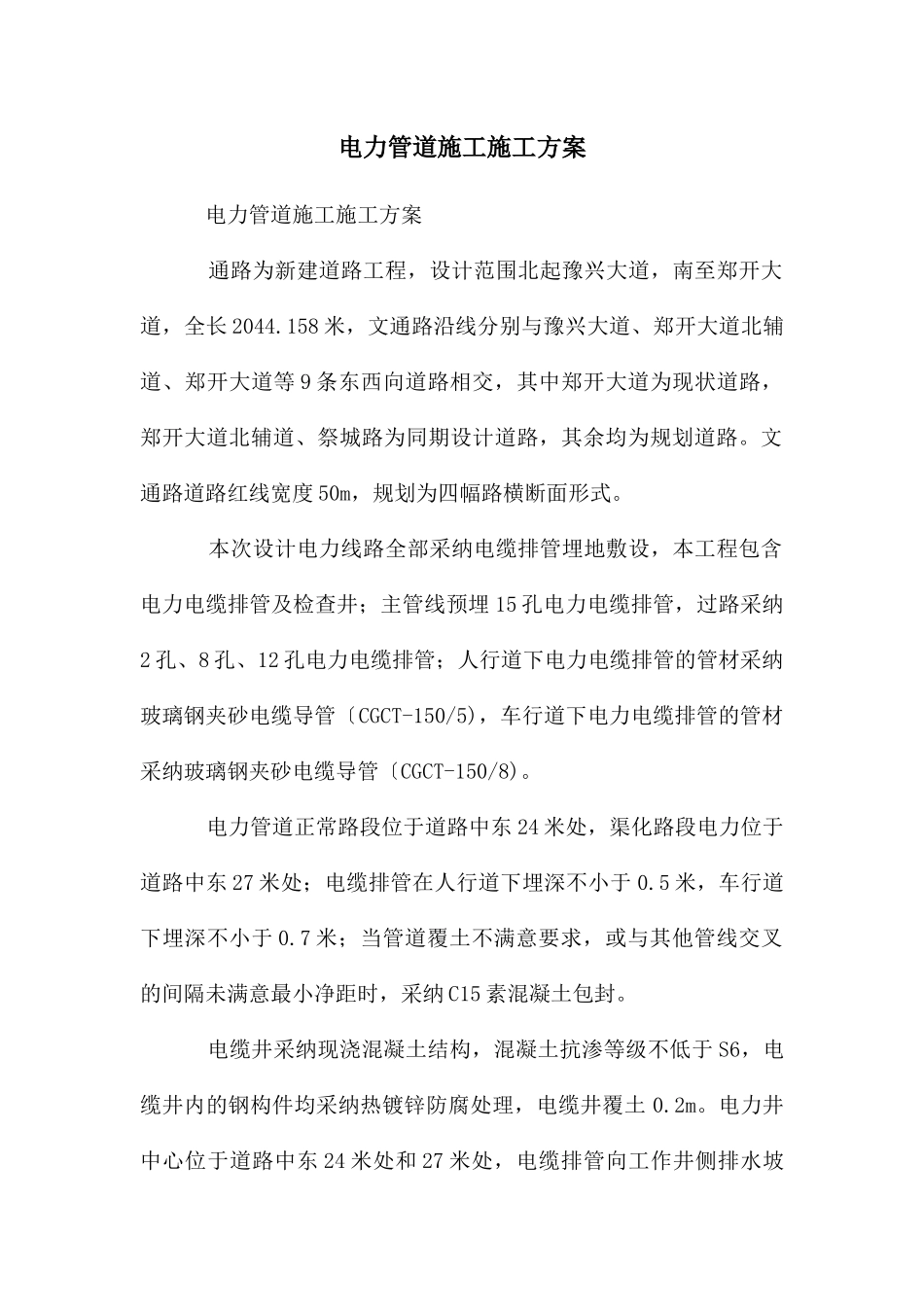

电力管道施工施工方案 电力管道施工施工方案 通路为新建道路工程,设计范围北起豫兴大道,南至郑开大道,全长 2044
158 米,文通路沿线分别与豫兴大道、郑开大道北辅道、郑开大道等 9 条东西向道路相交,其中郑开大道为现状道路,郑开大道北辅道、祭城路为同期设计道路,其余均为规划道路
文通路道路红线宽度 50m,规划为四幅路横断面形式
本次设计电力线路全部采纳电缆排管埋地敷设,本工程包含电力电缆排管及检查井;主管线预埋 15 孔电力电缆排管,过路采纳2 孔、8 孔、12 孔电力电缆排管;人行道下电力电缆排管的管材采纳玻璃钢夹砂电缆导管〔CGCT-150/5),车行道下电力电缆排管的管材采纳玻璃钢夹砂电缆导管〔CGCT-150/8)
电力管道正常路段位于道路中东 24 米处,渠化路段电力位于道路中东 27 米处;电缆排管在人行道下埋深不小于 0
5 米,车行道下埋深不小于 0
7 米;当管道覆土不满意要求,或与其他管线交叉的间隔未满意最小净距时,采纳 C15 素混凝土包封
电缆井采纳现浇混凝土结构,混凝土抗渗等级不低于 S6,电缆井内的钢构件均采纳热镀锌防腐处理,电缆井覆土 0

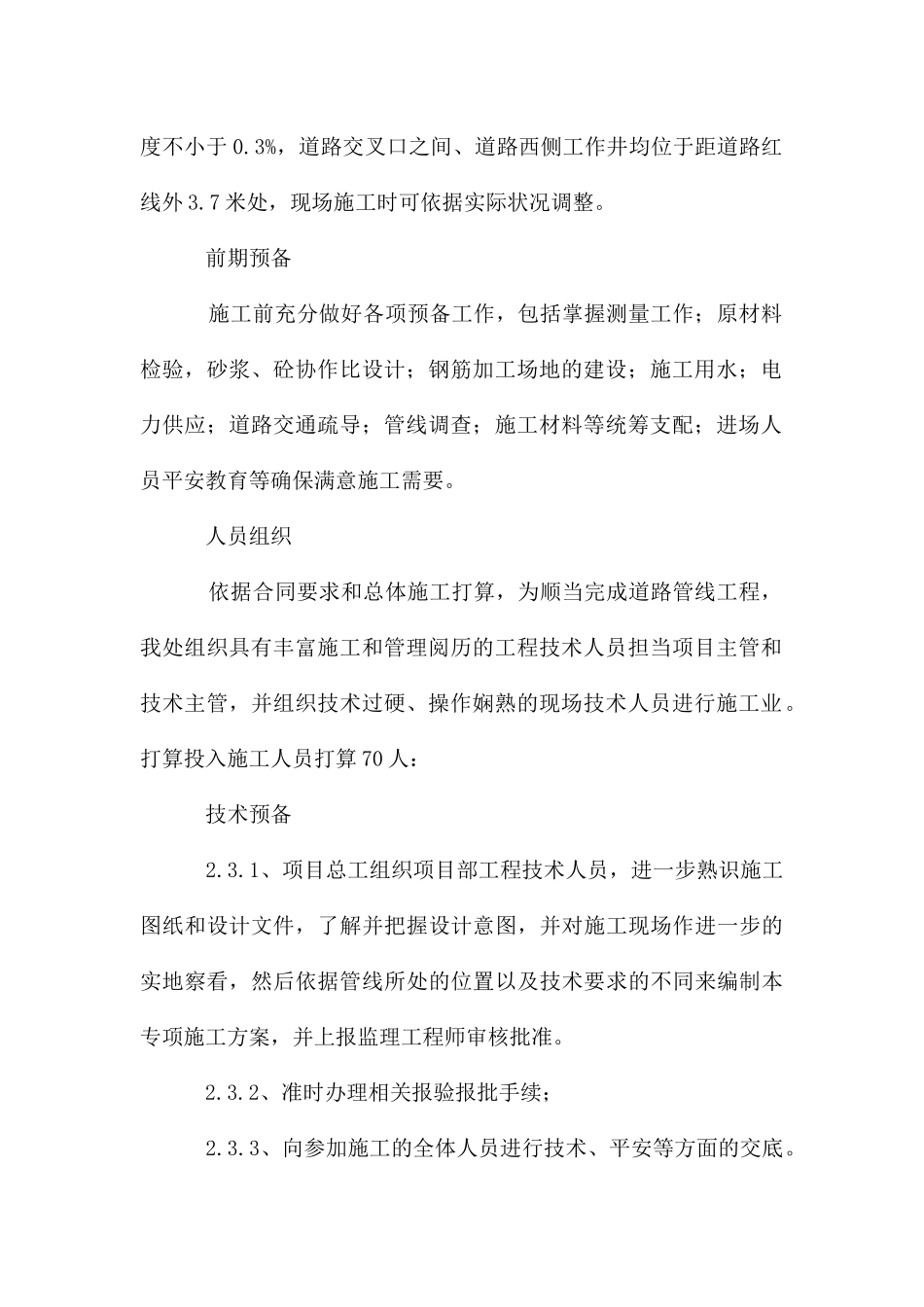

电力井中心位于道路中东 24 米处和 27 米处,电缆排管向工作井侧排水坡度不小于 0
3%,道路交叉口之间、道路西侧工作井均位于距道路红线外 3
7 米处,现场施工时可依据实际状况调整
前期预备 施工前充分做好各项预备工作,包括掌握测量工作;原材料检验,砂浆、砼协作比设计;钢筋加工场地的建设;施工用水;电力供应;道路交通疏导;管线调查;施工材料等统筹支配;进场人员平安教育等确保满意施工需要
人员组织 依据合同要求和总体施工打算,为顺当完成道路管线工程,我处组织具有丰富施工和管理阅历的工程技术人员担当项目主管和技术主管,并组织技术过硬、操作娴熟的现场技术人员进行施工业
打算投入施工人员打
