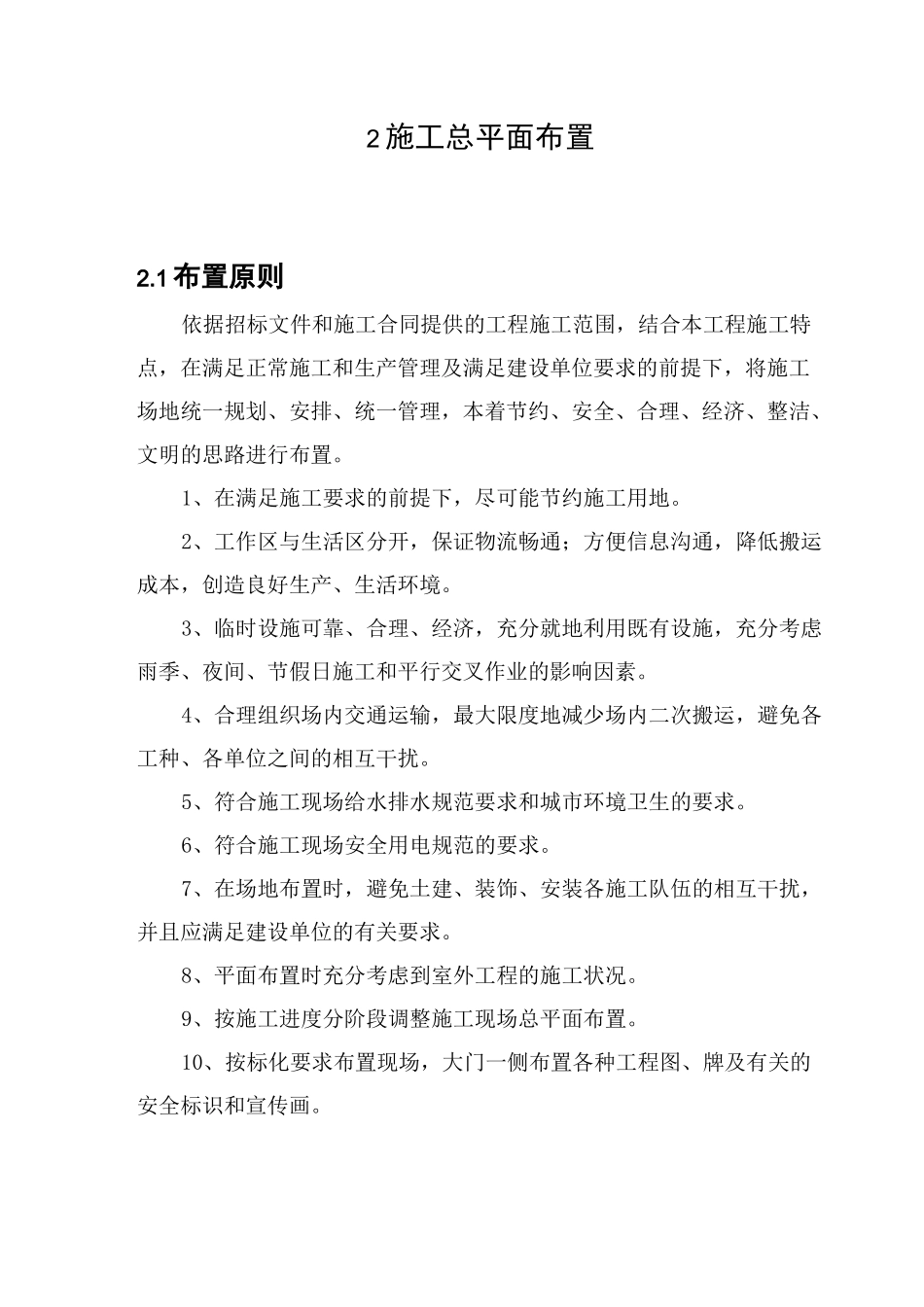

2 施工总平面布置2
1 布置原则依据招标文件和施工合同提供的工程施工范围,结合本工程施工特点,在满足正常施工和生产管理及满足建设单位要求的前提下,将施工场地统一规划、安排、统一管理,本着节约、安全、合理、经济、整洁、文明的思路进行布置
1、在满足施工要求的前提下,尽可能节约施工用地
2、工作区与生活区分开,保证物流畅通;方便信息沟通,降低搬运成本,创造良好生产、生活环境
3、临时设施可靠、合理、经济,充分就地利用既有设施,充分考虑雨季、夜间、节假日施工和平行交叉作业的影响因素
4、合理组织场内交通运输,最大限度地减少场内二次搬运,避免各工种、各单位之间的相互干扰
5、符合施工现场给水排水规范要求和城市环境卫生的要求
6、符合施工现场安全用电规范的要求
7、在场地布置时,避免土建、装饰、安装各施工队伍的相互干扰,并且应满足建设单位的有关要求
8、平面布置时充分考虑到室外工程的施工状况
9、按施工进度分阶段调整施工现场总平面布置
10、按标化要求布置现场,大门一侧布置各种工程图、牌及有关的安全标识和宣传画
2 各种临时设施本标段各种临时设施主要为其他生产辅助设施,其规模和容量按施工总进度及施工强度需要设计,力求布置紧凑、合理、方便使用,集中管理、调度灵活、规模精简,以期降低工程造价,并尽量避免与其它标段工程施工产生干扰和影响
各种临时设施主要包括钢筋加工厂、木材加工厂、工地试验室、综合物资仓库、袋装水泥仓库等,大部分临时辅助设施均集中布置在施工辅助设施区内

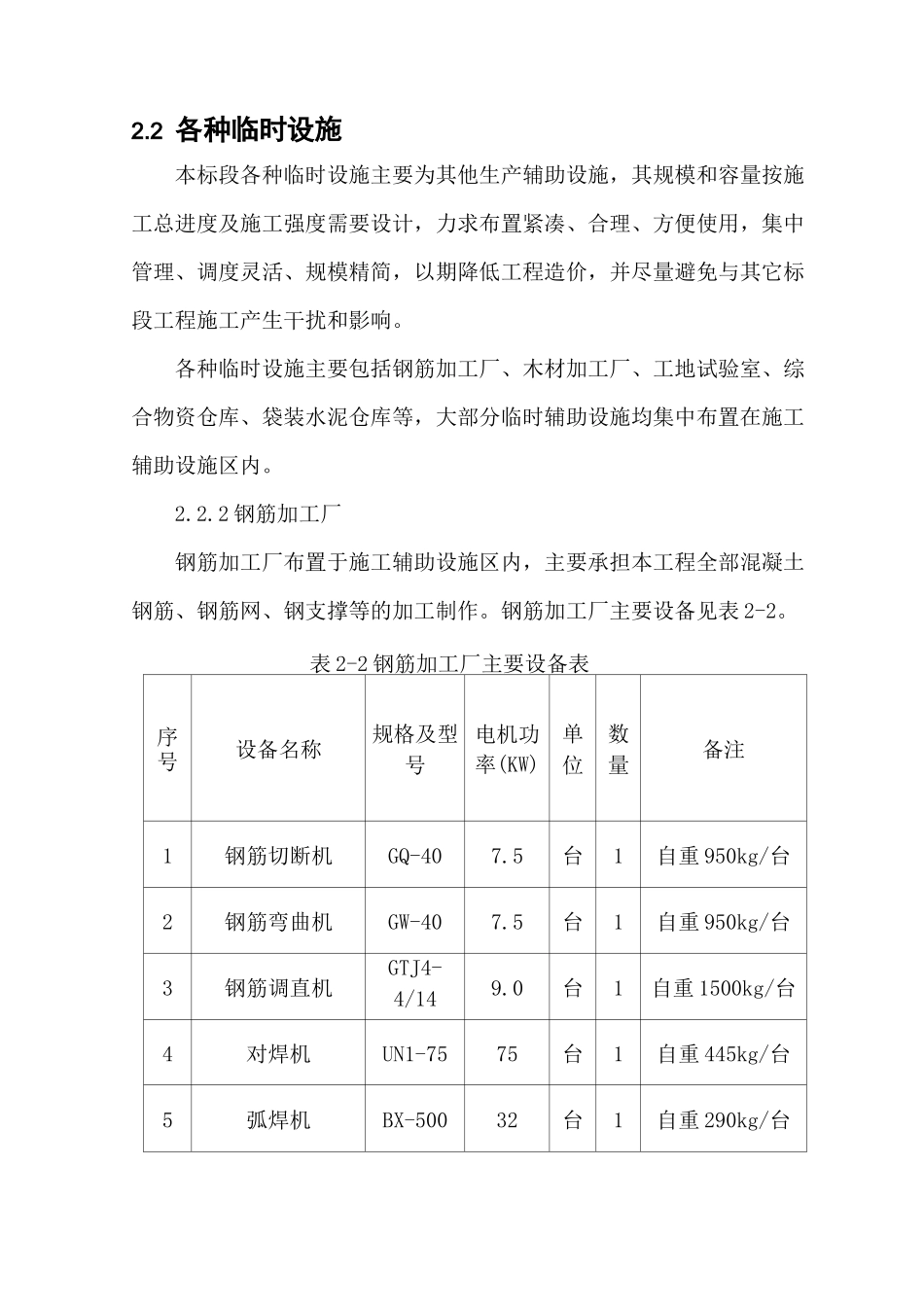

2 钢筋加工厂钢筋加工厂布置于施工辅助设施区内,主要承担本工程全部混凝土钢筋、钢筋网、钢支撑等的加工制作
钢筋加工厂主要设备见表 2-2
表 2-2 钢筋加工厂主要设备表序号设备名称规格及型号电机功率(KW)单位数量备注1钢筋切断机GQ-407
5台1自重 950kg/台2钢筋弯曲机GW-407

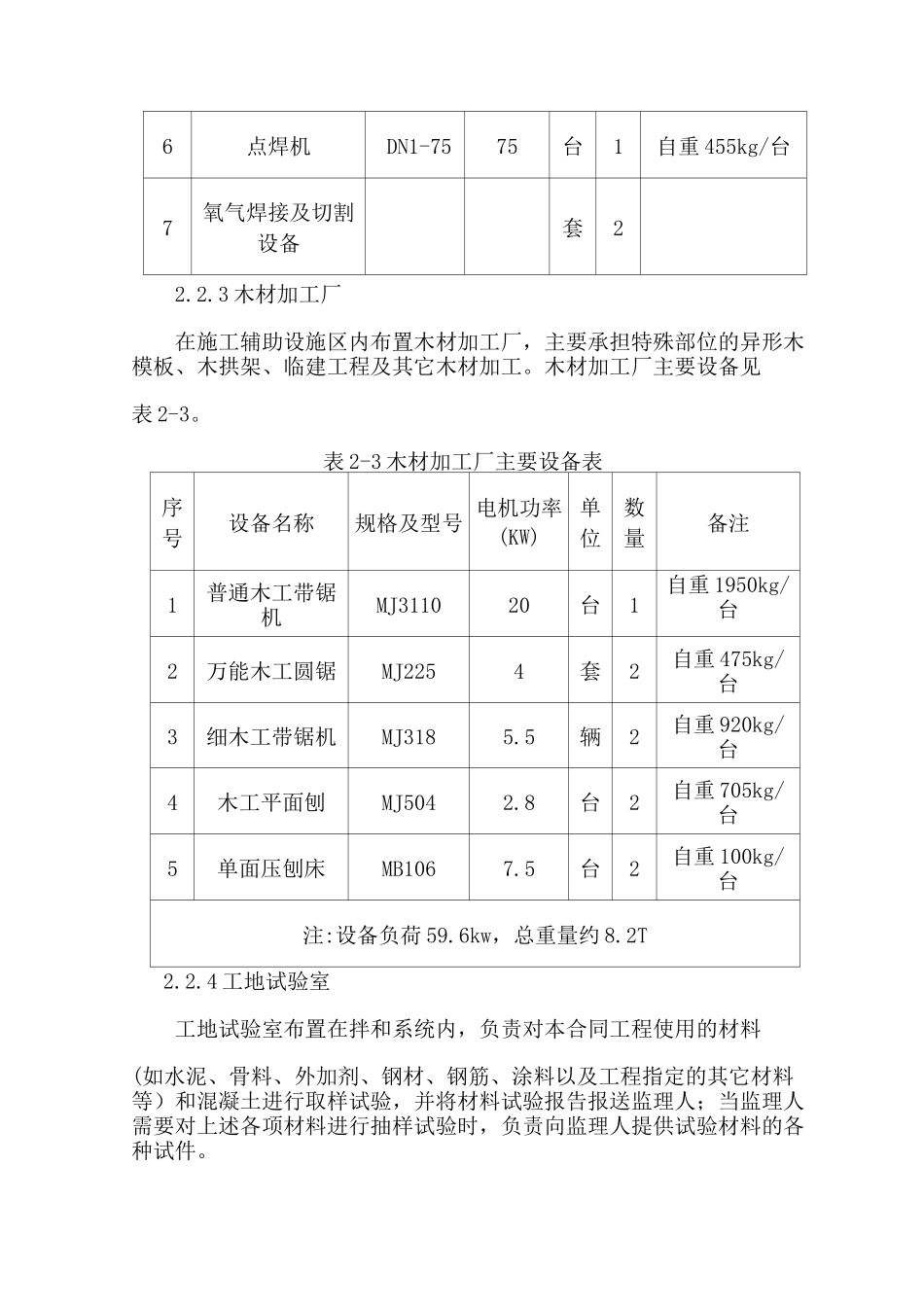

5台1自重 9
