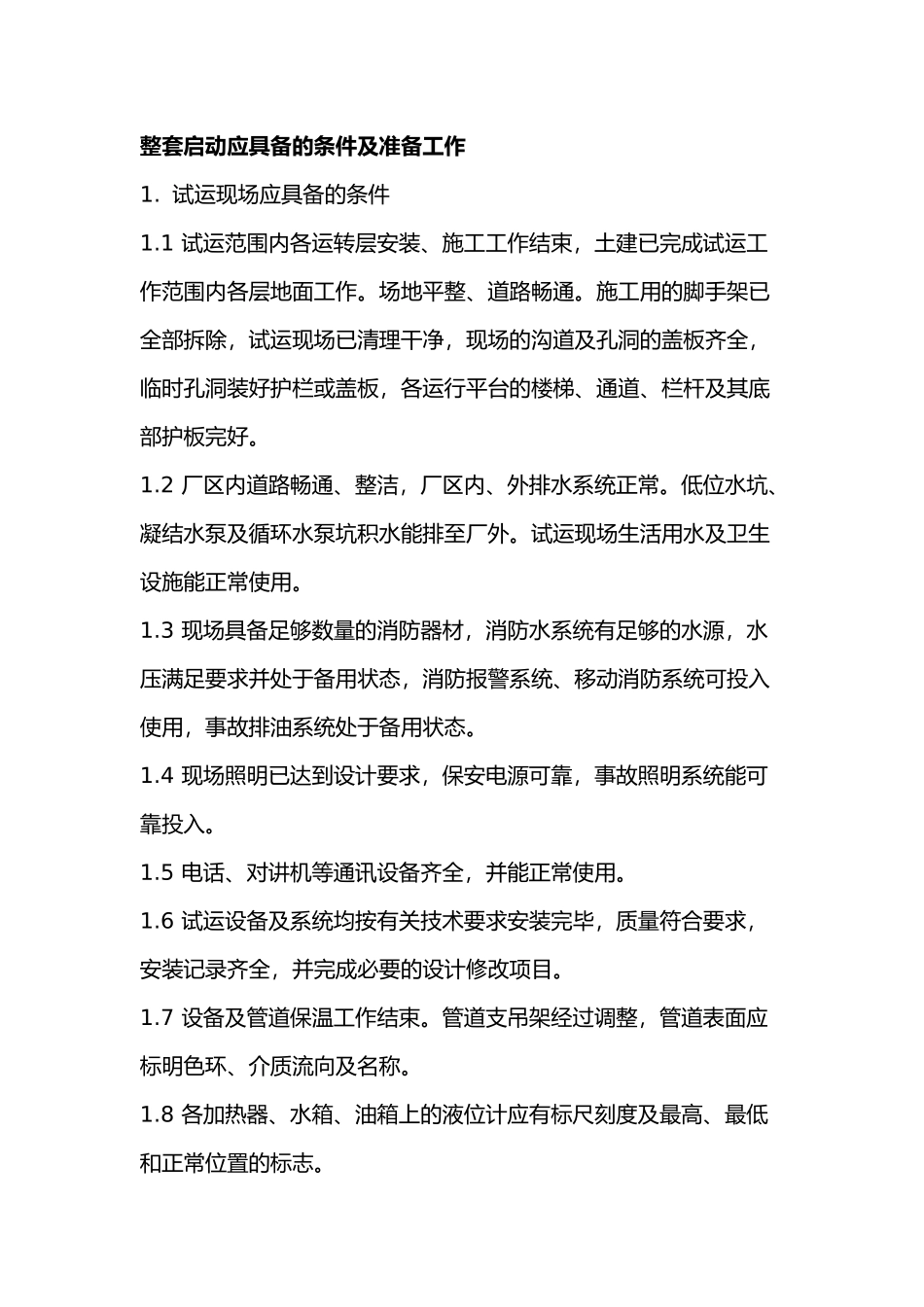

整套启动应具备的条件及准备工作1
试运现场应具备的条件1
1 试运范围内各运转层安装、施工工作结束,土建已完成试运工作范围内各层地面工作
场地平整、道路畅通
施工用的脚手架已全部拆除,试运现场已清理干净,现场的沟道及孔洞的盖板齐全,临时孔洞装好护栏或盖板,各运行平台的楼梯、通道、栏杆及其底部护板完好
2 厂区内道路畅通、整洁,厂区内、外排水系统正常
低位水坑、凝结水泵及循环水泵坑积水能排至厂外
试运现场生活用水及卫生设施能正常使用
3 现场具备足够数量的消防器材,消防水系统有足够的水源,水压满足要求并处于备用状态,消防报警系统、移动消防系统可投入使用,事故排油系统处于备用状态
4 现场照明已达到设计要求,保安电源可靠,事故照明系统能可靠投入
5 电话、对讲机等通讯设备齐全,并能正常使用
6 试运设备及系统均按有关技术要求安装完毕,质量符合要求,安装记录齐全,并完成必要的设计修改项目
7 设备及管道保温工作结束
管道支吊架经过调整,管道表面应标明色环、介质流向及名称
8 各加热器、水箱、油箱上的液位计应有标尺刻度及最高、最低和正常位置的标志

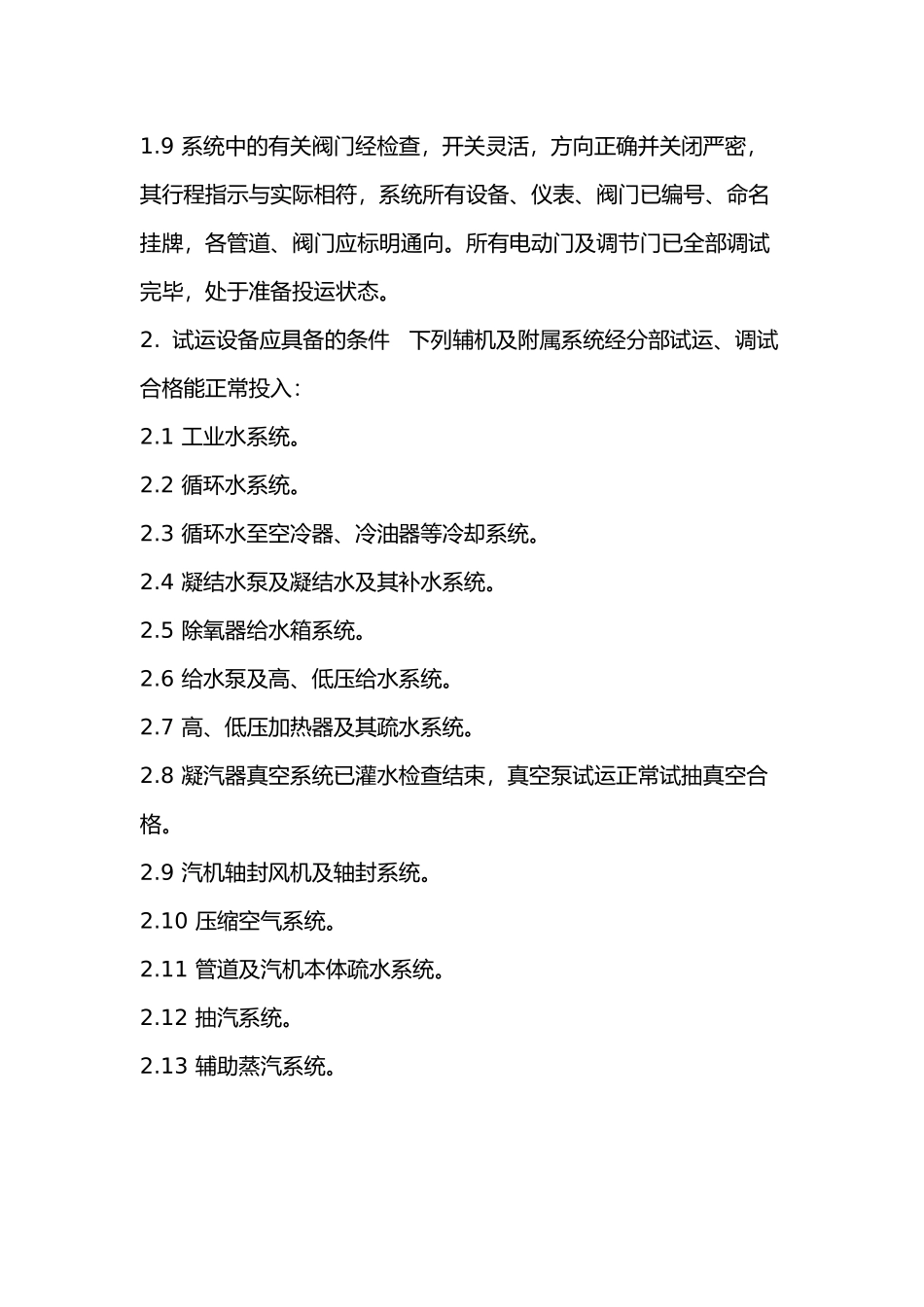

9 系统中的有关阀门经检查,开关灵活,方向正确并关闭严密,其行程指示与实际相符,系统所有设备、仪表、阀门已编号、命名挂牌,各管道、阀门应标明通向
所有电动门及调节门已全部调试完毕,处于准备投运状态
试运设备应具备的条件 下列辅机及附属系统经分部试运、调试合格能正常投入:2
1 工业水系统
2 循环水系统
3 循环水至空冷器、冷油器等冷却系统
4 凝结水泵及凝结水及其补水系统
5 除氧器给水箱系统
6 给水泵及高、低压给水系统
7 高、低压加热器及其疏水系统
8 凝汽器真空系统已灌水检查结束,真空泵试运正常试抽真空合格
9 汽机轴封风机及轴封系统
10 压缩空气
