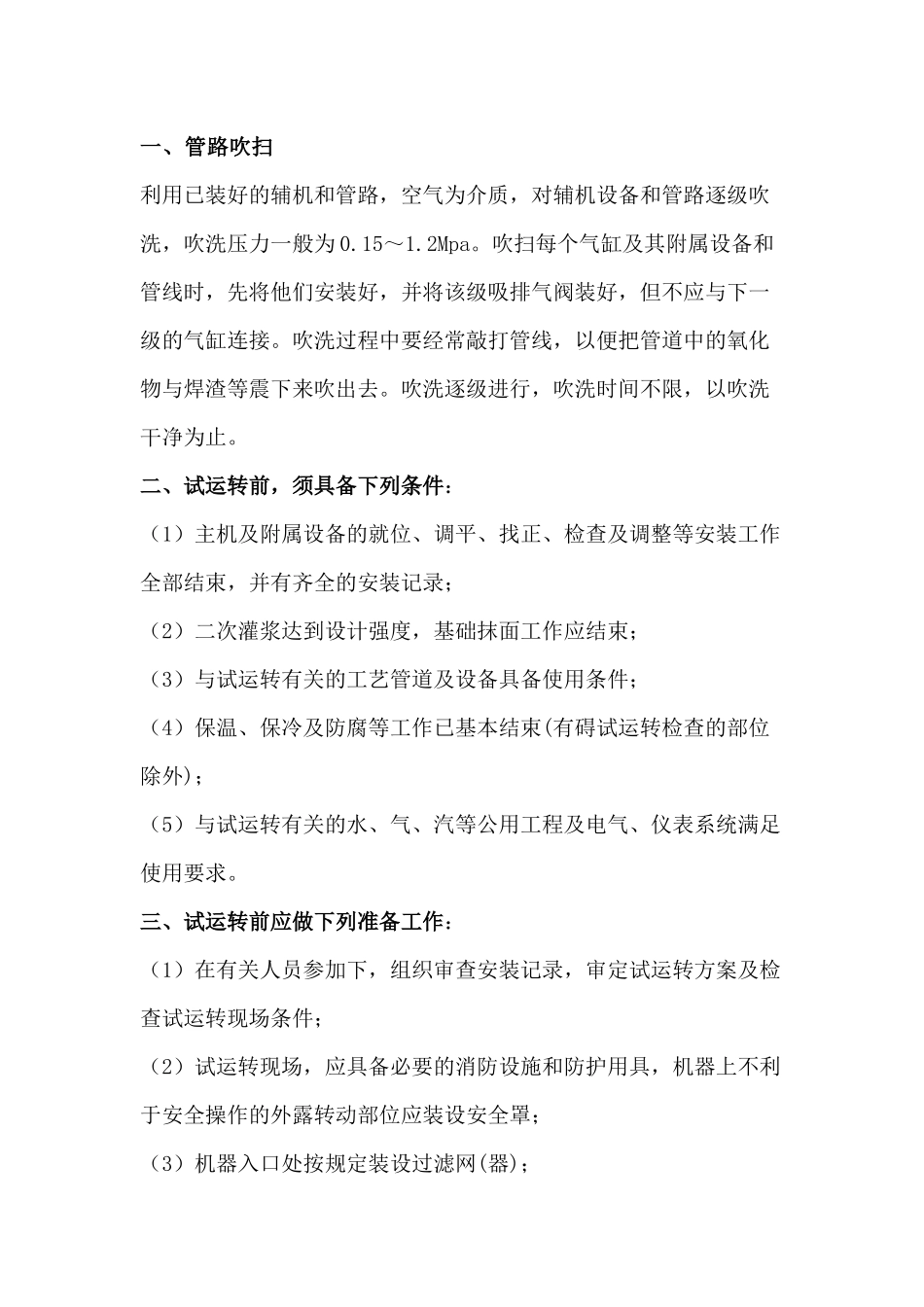

一、管路吹扫利用已装好的辅机和管路,空气为介质,对辅机设备和管路逐级吹洗,吹洗压力一般为 0
吹扫每个气缸及其附属设备和管线时,先将他们安装好,并将该级吸排气阀装好,但不应与下一级的气缸连接
吹洗过程中要经常敲打管线,以便把管道中的氧化物与焊渣等震下来吹出去
吹洗逐级进行,吹洗时间不限,以吹洗干净为止
二、试运转前,须具备下列条件:(1)主机及附属设备的就位、调平、找正、检查及调整等安装工作全部结束,并有齐全的安装记录;(2)二次灌浆达到设计强度,基础抹面工作应结束;(3)与试运转有关的工艺管道及设备具备使用条件;(4)保温、保冷及防腐等工作已基本结束(有碍试运转检查的部位除外);(5)与试运转有关的水、气、汽等公用工程及电气、仪表系统满足使用要求
三、试运转前应做下列准备工作:(1)在有关人员参加下,组织审查安装记录,审定试运转方案及检查试运转现场条件;(2)试运转现场,应具备必要的消防设施和防护用具,机器上不利于安全操作的外露转动部位应装设安全罩;(3)机器入口处按规定装设过滤网(器);(4)试运转用润滑油(脂)应符合设计要求

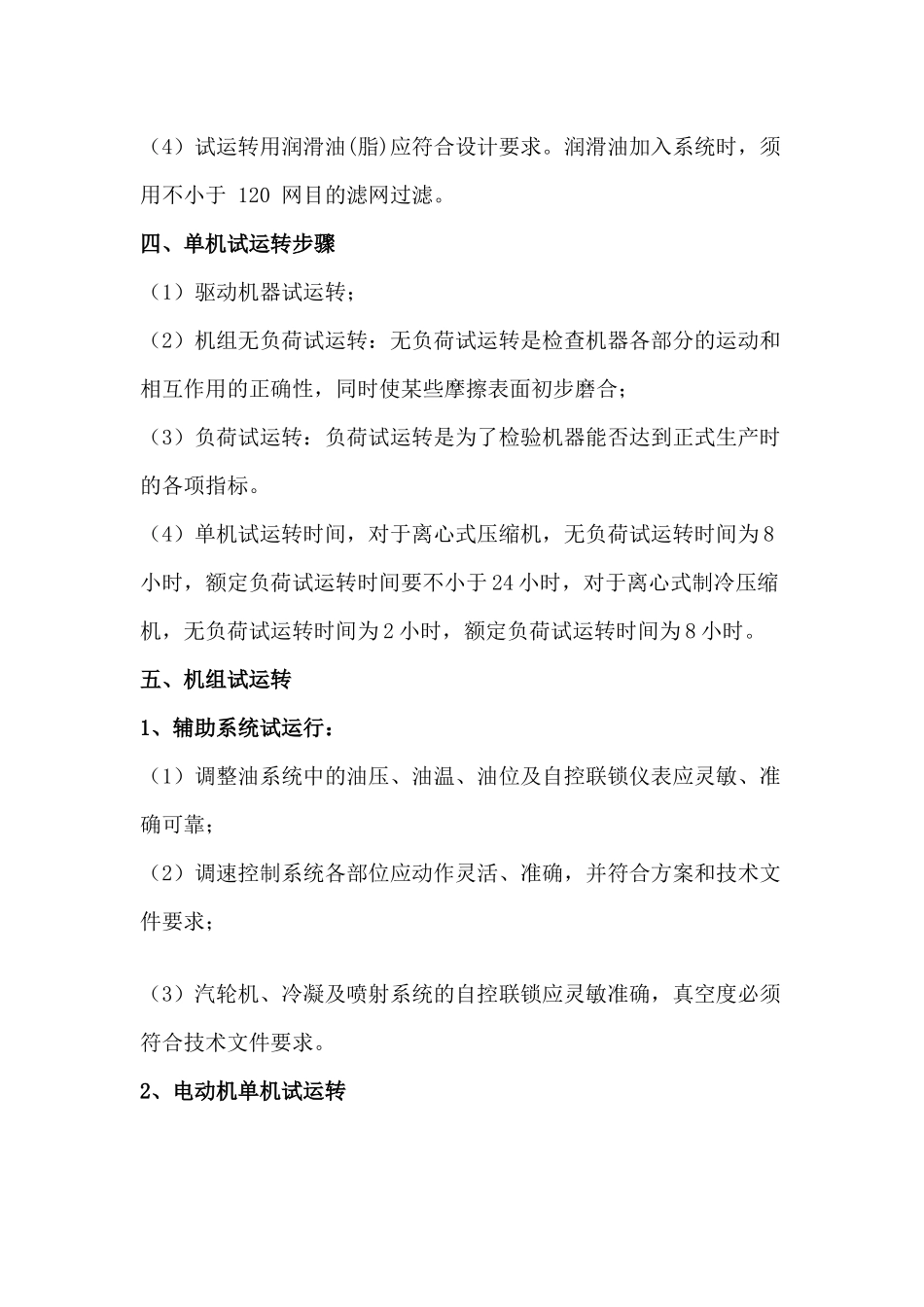

润滑油加入系统时,须用不小于 120 网目的滤网过滤
四、单机试运转步骤(1)驱动机器试运转;(2)机组无负荷试运转:无负荷试运转是检查机器各部分的运动和相互作用的正确性,同时使某些摩擦表面初步磨合;(3)负荷试运转:负荷试运转是为了检验机器能否达到正式生产时的各项指标
(4)单机试运转时间,对于离心式压缩机,无负荷试运转时间为 8小时,额定负荷试运转时间要不小于 24 小时,对于离心式制冷压缩机,无负荷试运转时间为 2 小时,额定负荷试运转时间为 8 小时
五、机组试运转1、辅助系统试运行:(1)调整油系统中的油压、油温、油位及自控联锁仪表应灵敏、准确可靠;(2)调速控制系统各部位应动作灵活、准确,并符合方案和技术文件要求;
