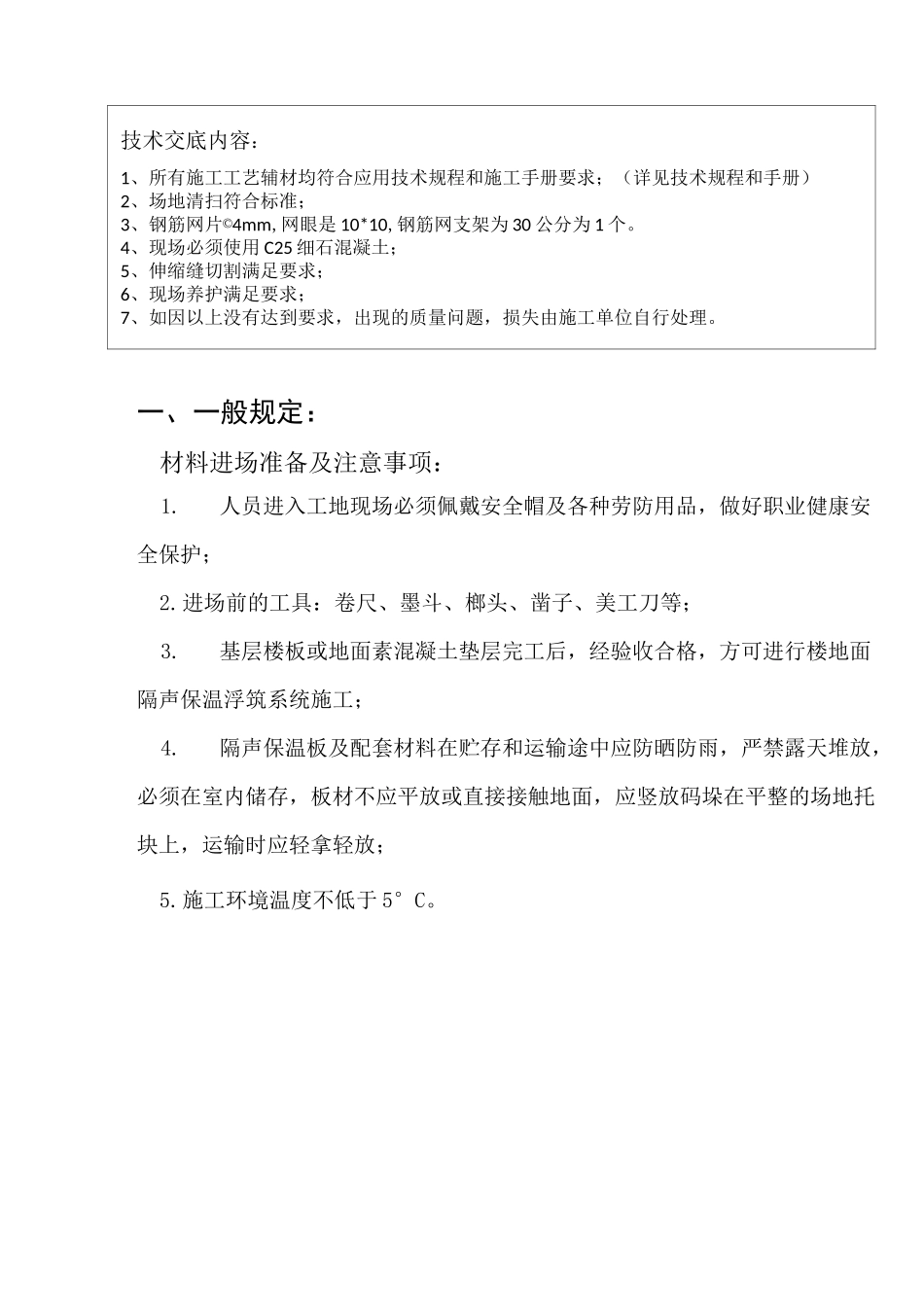

TPS 模塑聚苯保温隔声板施工技术交底江苏锦城建设有限公司TPS 浮筑楼板保温隔声系统技术交底单位名称江苏锦城建设有限公司工程名称泰和苑二标工程交底时间交底部位9#-13#楼楼地面施工交底人接受交底人技术交底内容:1、所有施工工艺辅材均符合应用技术规程和施工手册要求;(详见技术规程和手册)2、场地清扫符合标准;3、钢筋网片©4mm,网眼是 10*10,钢筋网支架为 30 公分为 1 个。4、现场必须使用 C25 细石混凝土;5、伸缩缝切割满足要求;6、现场养护满足要求;7、如因以上没有达到要求,出现的质量问题,损失由施工单位自行处理。一、一般规定:材料进场准备及注意事项:1.人员进入工地现场必须佩戴安全帽及各种劳防用品,做好职业健康安全保护;2.进场前的工具:卷尺、墨斗、榔头、凿子、美工刀等;3.基层楼板或地面素混凝土垫层完工后,经验收合格,方可进行楼地面隔声保温浮筑系统施工;4.隔声保温板及配套材料在贮存和运输途中应防晒防雨,严禁露天堆放,必须在室内储存,板材不应平放或直接接触地面,应竖放码垛在平整的场地托块上,运输时应轻拿轻放;5.施工环境温度不低于 5°C。二、TPS 楼地面隔声保温浮筑系统基本构造图17--'i?'■••••••••;:;'■-■■■■...--:-::/■hr.「..七弓;■.■■.•.--Z..■-■■■•“”.一.:.■.■■-■-J■■-1分户(层间)楼板基本构造1-钢筋混凝土楼板;2-TPS 模塑聚苯板保温隔声板;3-钢丝网片 4-C25 细石混凝土;三、施工工艺a.进入集体楼层房间首先观察地面平整度,包括房间四面墙体底部位置,不能潮湿,不能批白,否则隔声竖片无法粘贴。b.楼地面基层、墙角处墙面基层应干燥,清理干净,并剔除表面突出物,使基层平整。2•找基准点及注意点:a.确保房间已经弹好基准线(正常一米线),如没有弹线需及时提出预先处理好;b.用卷尺量最少一户型的所有房间以基准线为参考到地面的实际距离,正常以房间四个角为参考点,可适当增量墙体中间距离(须保证墙角干净没杂物),取所有房间测量距离最小值为参考点(须记住所有测量点最大高低落差值多少并告知相关负责人),减去我们的隔声竖片宽度和板材厚度,为墙体下角实际定位点;c.每面墙定两点弹水平线,以此水平线作为隔声竖片粘贴的上口标准,下口如间隙过大需补贴竖3.铺隔声板材料及注意事项:a.板材的铺设尽量做到美观;b.板材可根据需要进行切割,保持表面清洁;c.墙体边铺设要到位,尽量避免大面积小块板材;d.拼缝接头要紧...
