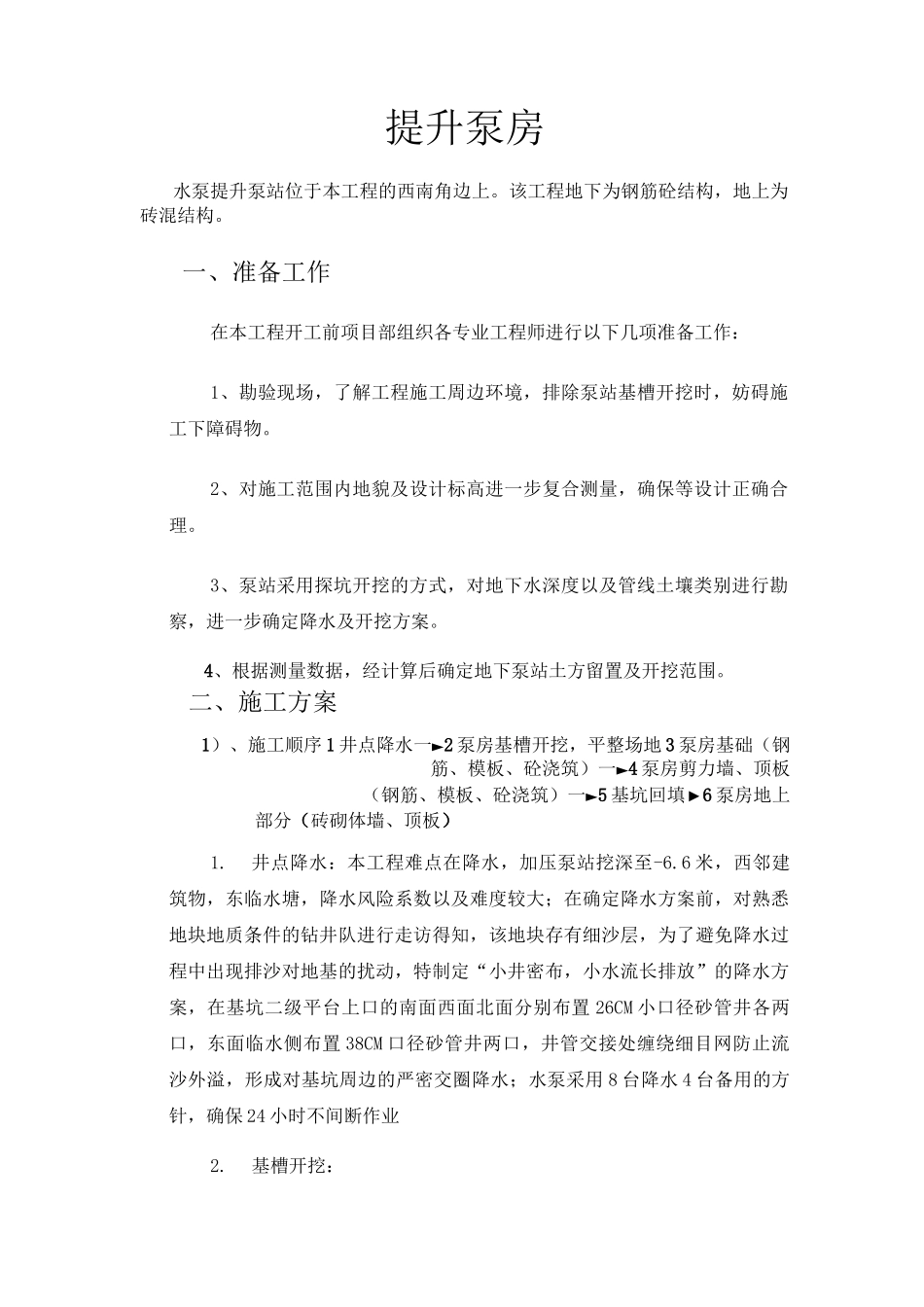

提升泵房水泵提升泵站位于本工程的西南角边上
该工程地下为钢筋砼结构,地上为砖混结构
一、准备工作在本工程开工前项目部组织各专业工程师进行以下几项准备工作:1、勘验现场,了解工程施工周边环境,排除泵站基槽开挖时,妨碍施工下障碍物
2、对施工范围内地貌及设计标高进一步复合测量,确保等设计正确合理
3、泵站采用探坑开挖的方式,对地下水深度以及管线土壤类别进行勘察,进一步确定降水及开挖方案
4、根据测量数据,经计算后确定地下泵站土方留置及开挖范围
二、施工方案1)、施工顺序 1 井点降水一►2 泵房基槽开挖,平整场地 3 泵房基础(钢筋、模板、砼浇筑)一►4 泵房剪力墙、顶板(钢筋、模板、砼浇筑)一►5 基坑回填►6 泵房地上部分(砖砌体墙、顶板)1
井点降水:本工程难点在降水,加压泵站挖深至-6

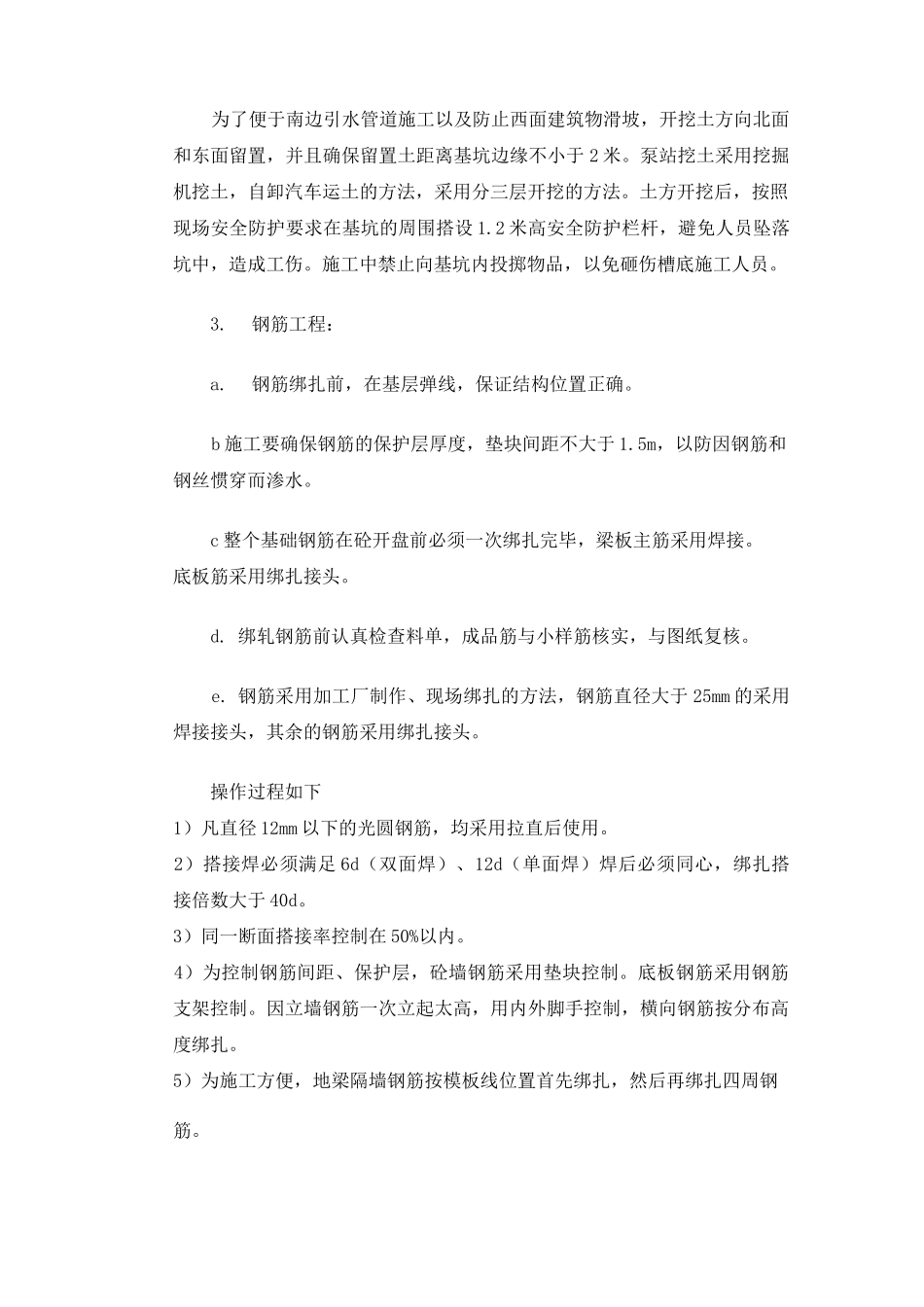

6 米,西邻建筑物,东临水塘,降水风险系数以及难度较大;在确定降水方案前,对熟悉地块地质条件的钻井队进行走访得知,该地块存有细沙层,为了避免降水过程中出现排沙对地基的扰动,特制定“小井密布,小水流长排放”的降水方案,在基坑二级平台上口的南面西面北面分别布置 26CM 小口径砂管井各两口,东面临水侧布置 38CM 口径砂管井两口,井管交接处缠绕细目网防止流沙外溢,形成对基坑周边的严密交圈降水;水泵采用 8 台降水 4 台备用的方针,确保 24 小时不间断作业2
基槽开挖:为了便于南边引水管道施工以及防止西面建筑物滑坡,开挖土方向北面和东面留置,并且确保留置土距离基坑边缘不小于 2 米
泵站挖土采用挖掘机挖土,自卸汽车运土的方法,采用分三层开挖的方法
土方开挖后,按照现场安全防护要求在基坑的周围搭设 1
2 米高安全防护栏杆,避免人员坠落坑中,造成工伤
施工中禁止向基坑内投掷物品,以免砸伤槽底施工人员
钢筋工程:a
钢筋绑扎前,在基层弹线,保证结构位置正确
b 施工要确保钢筋的保护层厚度
