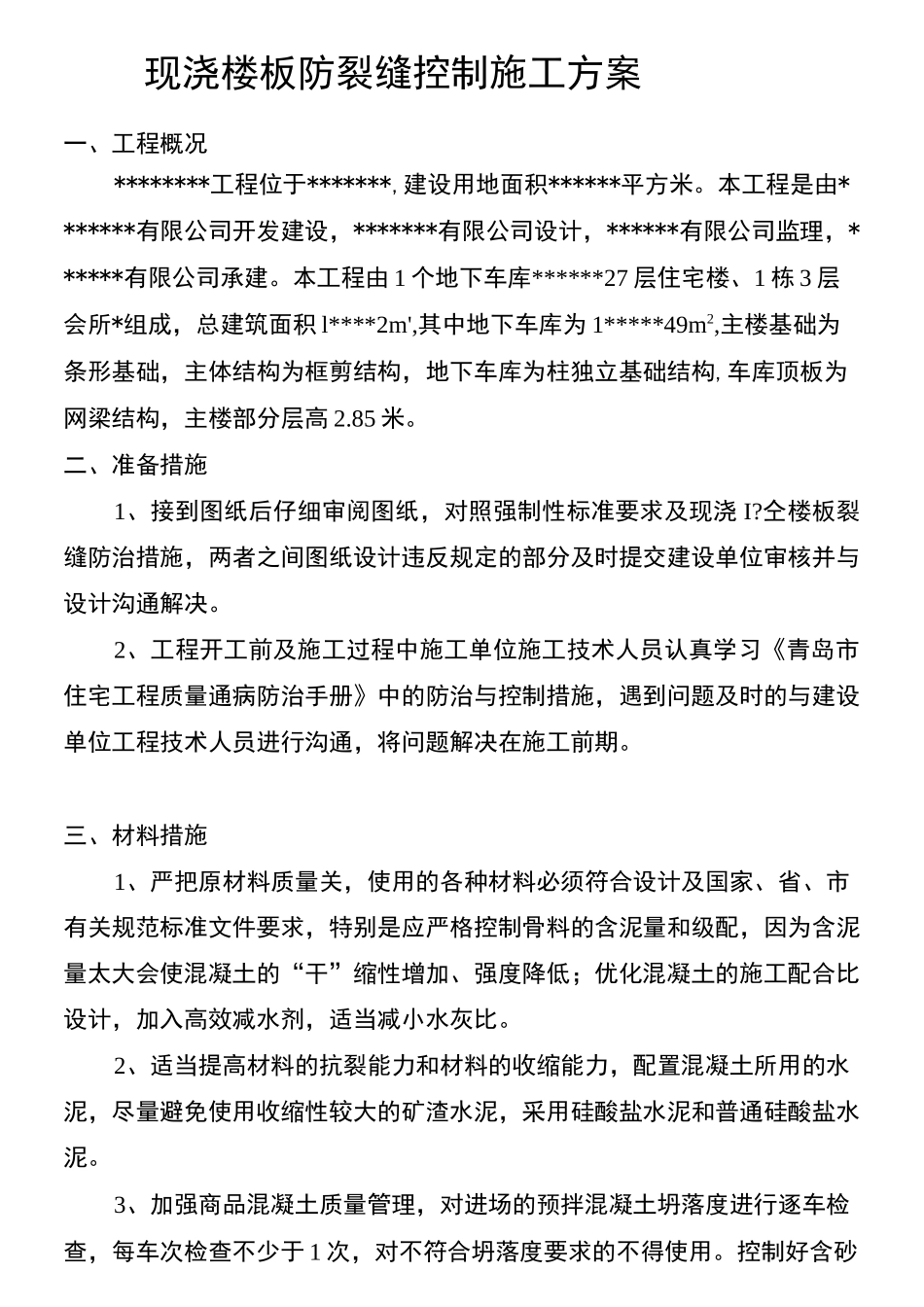

现浇楼板防裂缝控制施工方案一、工程概况********工程位于*******,建设用地面积******平方米
本工程是由*******有限公司开发建设,*******有限公司设计,******有限公司监理,******有限公司承建
本工程由 1 个地下车库******27 层住宅楼、1 栋 3 层会所*组成,总建筑面积 l****2m',其中地下车库为 1*****49m2,主楼基础为条形基础,主体结构为框剪结构,地下车库为柱独立基础结构,车库顶板为网梁结构,主楼部分层高 2
二、准备措施1、接到图纸后仔细审阅图纸,对照强制性标准要求及现浇 I
仝楼板裂缝防治措施,两者之间图纸设计违反规定的部分及时提交建设单位审核并与设计沟通解决
2、工程开工前及施工过程中施工单位施工技术人员认真学习《青岛市住宅工程质量通病防治手册》中的防治与控制措施,遇到问题及时的与建设单位工程技术人员进行沟通,将问题解决在施工前期

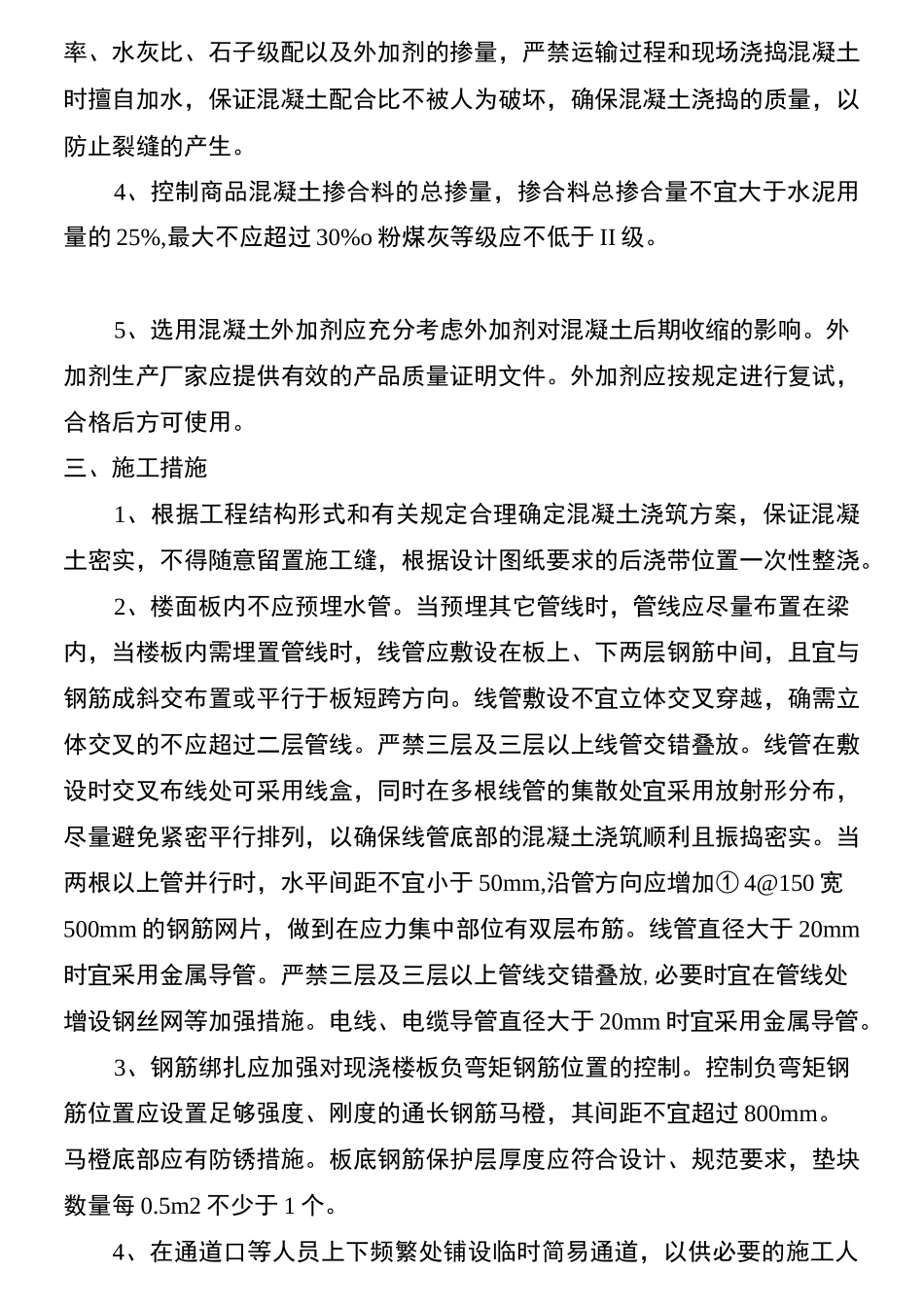

三、材料措施1、严把原材料质量关,使用的各种材料必须符合设计及国家、省、市有关规范标准文件要求,特别是应严格控制骨料的含泥量和级配,因为含泥量太大会使混凝土的“干”缩性增加、强度降低;优化混凝土的施工配合比设计,加入高效减水剂,适当减小水灰比
2、适当提高材料的抗裂能力和材料的收缩能力,配置混凝土所用的水泥,尽量避免使用收缩性较大的矿渣水泥,采用硅酸盐水泥和普通硅酸盐水泥
3、加强商品混凝土质量管理,对进场的预拌混凝土坍落度进行逐车检查,每车次检查不少于 1 次,对不符合坍落度要求的不得使用
控制好含砂率、水灰比、石子级配以及外加剂的掺量,严禁运输过程和现场浇捣混凝土时擅自加水,保证混凝土配合比不被人为破坏,确保混凝土浇捣的质量,以防止裂缝的产生
4、控制商品混凝土掺合料的总掺量,掺合料总掺合量不宜大于水泥用量的 25%,最大不应超过 30%o 粉煤灰等
