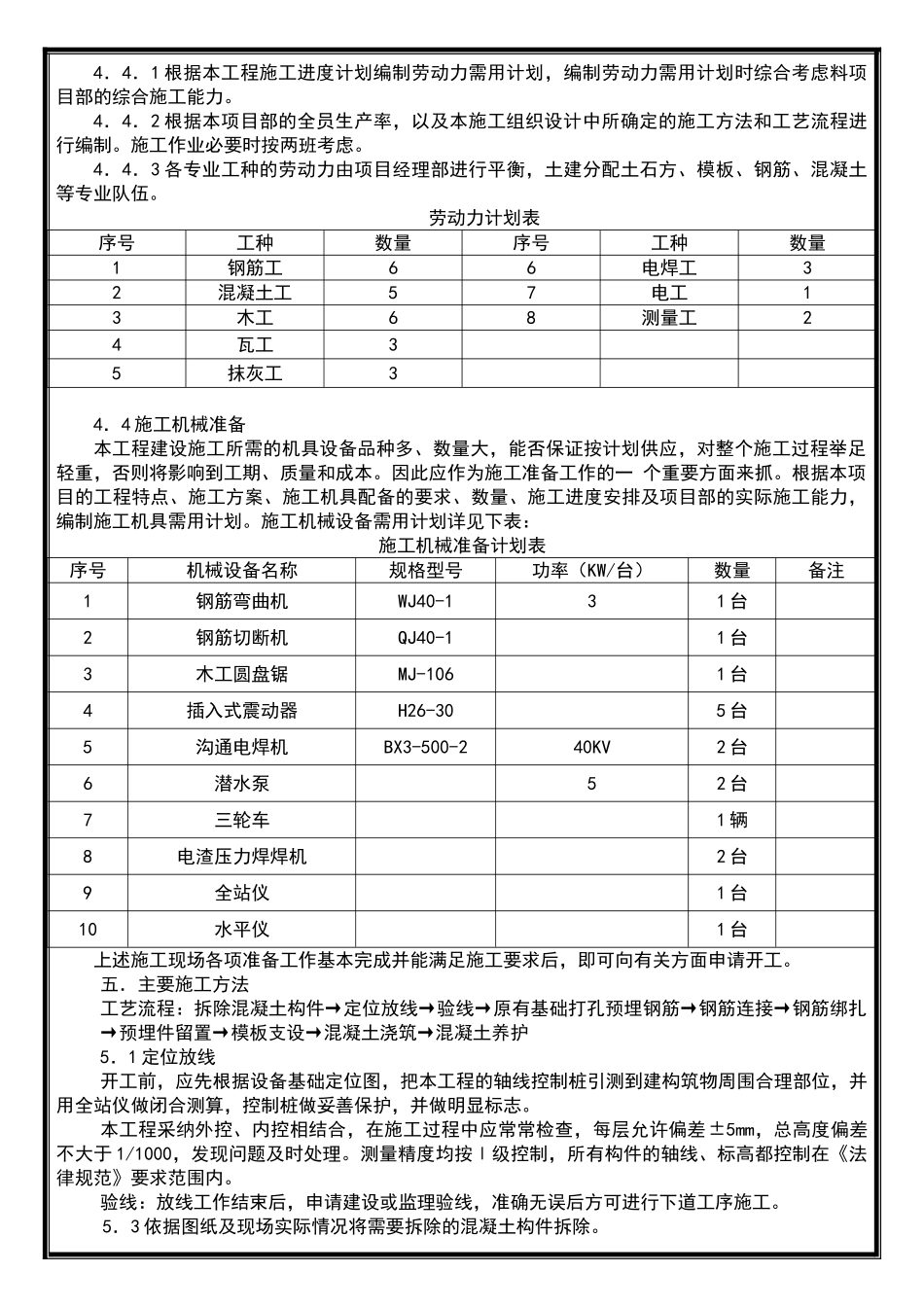

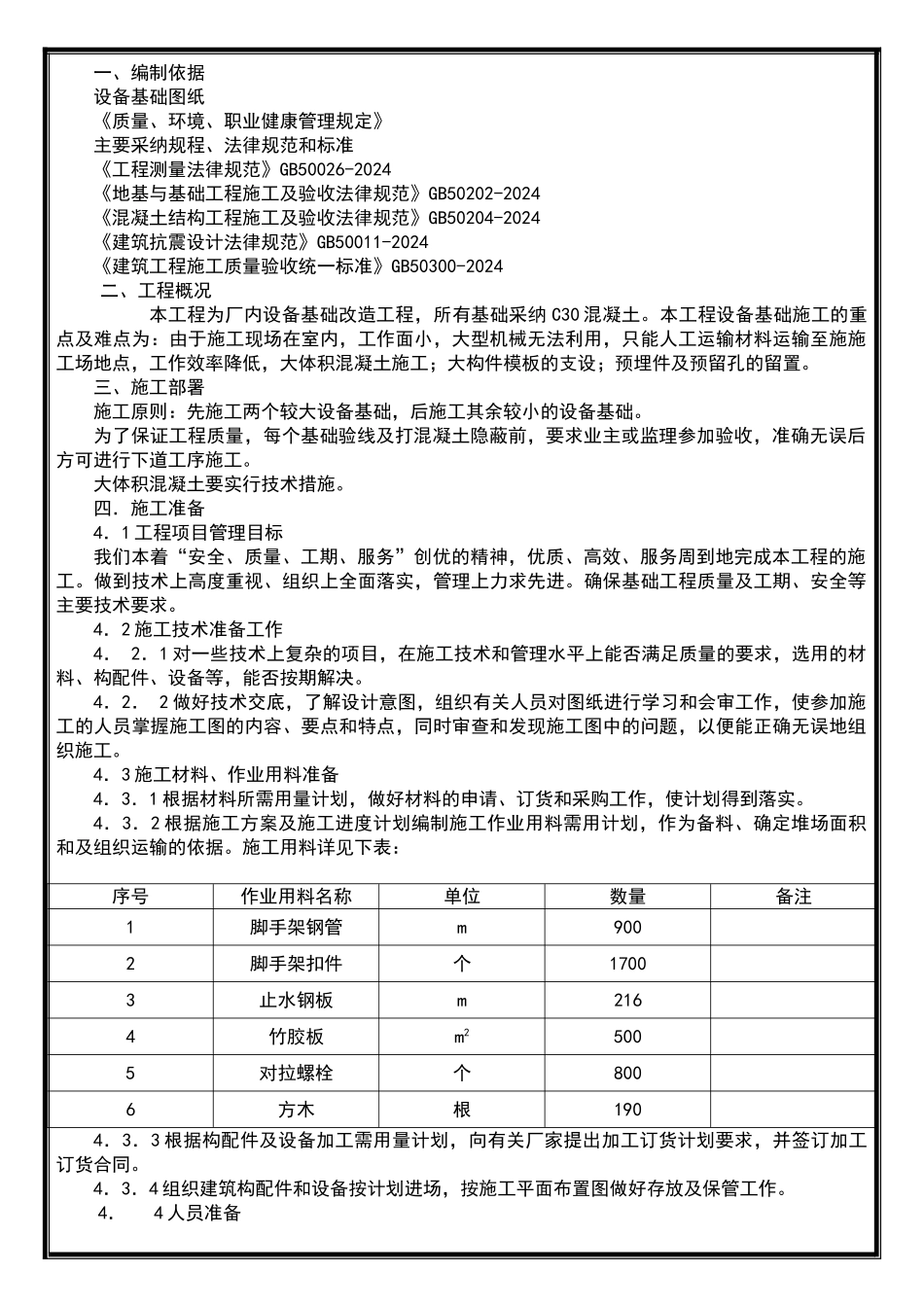

一、编制依据设备基础图纸 《质量、环境、职业健康管理规定》主要采纳规程、法律规范和标准《工程测量法律规范》GB50026-2024《地基与基础工程施工及验收法律规范》GB50202-2024《混凝土结构工程施工及验收法律规范》GB50204-2024《建筑抗震设计法律规范》GB50011-2024《建筑工程施工质量验收统一标准》GB50300-2024二、工程概况本工程为厂内设备基础改造工程,所有基础采纳 C30 混凝土。本工程设备基础施工的重点及难点为:由于施工现场在室内,工作面小,大型机械无法利用,只能人工运输材料运输至施施工场地点,工作效率降低,大体积混凝土施工;大构件模板的支设;预埋件及预留孔的留置。三、施工部署施工原则:先施工两个较大设备基础,后施工其余较小的设备基础。为了保证工程质量,每个基础验线及打混凝土隐蔽前,要求业主或监理参加验收,准确无误后方可进行下道工序施工。大体积混凝土要实行技术措施。四.施工准备4.1 工程项目管理目标我们本着“安全、质量、工期、服务”创优的精神,优质、高效、服务周到地完成本工程的施工。做到技术上高度重视、组织上全面落实,管理上力求先进。确保基础工程质量及工期、安全等主要技术要求。4.2 施工技术准备工作4. 2.1 对一些技术上复杂的项目,在施工技术和管理水平上能否满足质量的要求,选用的材料、构配件、设备等,能否按期解决。4.2. 2 做好技术交底,了解设计意图,组织有关人员对图纸进行学习和会审工作,使参加施工的人员掌握施工图的内容、要点和特点,同时审查和发现施工图中的问题,以便能正确无误地组织施工。4.3 施工材料、作业用料准备4.3.1 根据材料所需用量计划,做好材料的申请、订货和采购工作,使计划得到落实。4.3.2 根据施工方案及施工进度计划编制施工作业用料需用计划,作为备料、确定堆场面积和及组织运输的依据。施工用料详见下表:序号作业用料名称单位数量备注1脚手架钢管m9002脚手架扣件个17003止水钢板m2164竹胶板m25005对拉螺栓个8006方木根1904.3.3 根据构配件及设备加工需用量计划,向有关厂家提出加工订货计划要求,并签订加工订货合同。4.3.4 组织建筑构配件和设备按计划进场,按施工平面布置图做好存放及保管工作。4.4 人员准备4.4.1 根据本工程施工进度计划编制劳动力需用计划,编制劳动力需用计划时综合考虑料项目部的综合施工能力。4.4.2 根据本项目部的全员生产率,以及本施工组织设计中所确定的施工方法和工艺流...
