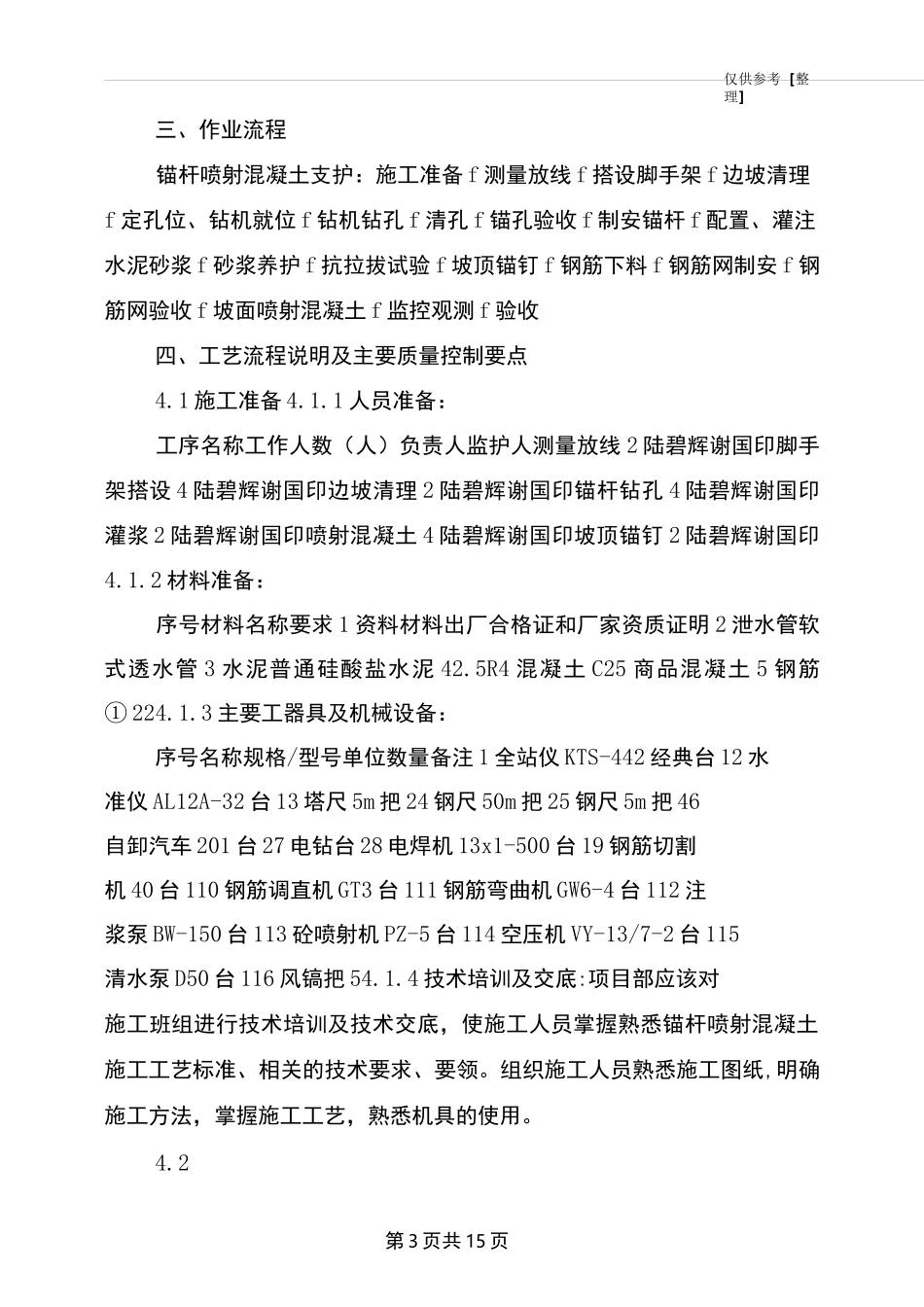

第 1 页共 15 页安全管理文书锚杆喷射混凝土支护专项施工方案日期:单位:仅供参考[整理]第 2 页共 15 页仅供参考[整理]第 3 页共 15 页三、作业流程锚杆喷射混凝土支护:施工准备 f 测量放线 f 搭设脚手架 f 边坡清理f 定孔位、钻机就位 f 钻机钻孔 f 清孔 f 锚孔验收 f 制安锚杆 f 配置、灌注水泥砂浆 f 砂浆养护 f 抗拉拔试验 f 坡顶锚钉 f 钢筋下料 f 钢筋网制安 f 钢筋网验收 f 坡面喷射混凝土 f 监控观测 f 验收四、工艺流程说明及主要质量控制要点4
1 施工准备 4
1 人员准备:工序名称工作人数(人)负责人监护人测量放线 2 陆碧辉谢国印脚手架搭设 4 陆碧辉谢国印边坡清理 2 陆碧辉谢国印锚杆钻孔 4 陆碧辉谢国印灌浆 2 陆碧辉谢国印喷射混凝土 4 陆碧辉谢国印坡顶锚钉 2 陆碧辉谢国印4
2 材料准备:序号材料名称要求 1 资料材料出厂合格证和厂家资质证明 2 泄水管软式透水管 3 水泥普通硅酸盐水泥 42
5R4 混凝土 C25 商品混凝土 5 钢筋① 224
3 主要工器具及机械设备:序号名称规格/型号单位数量备注 1 全站仪 KTS-442 经典台 12 水准仪 AL12A-32 台 13 塔尺 5m 把 24 钢尺 50m 把 25 钢尺 5m 把 46自卸汽车 201 台 27 电钻台 28 电焊机 13x1-500 台 19 钢筋切割机 40 台 110 钢筋调直机 GT3 台 111 钢筋弯曲机 GW6-4 台 112 注浆泵 BW-150 台 113 砼喷射机 PZ-5 台 114 空压机 VY-13/7-2 台 115清水泵 D50 台 116 风镐把 54
4 技术培训及交底:项目部应该对施工班组进行技术培训及技术交底,使施工人员掌握熟悉锚杆喷射混凝土施工工艺标准、相关的技术要求、
