带式输送机安装安全技术措施

带式输送机安装安全技术措施_第1页
1/25
带式输送机安装安全技术措施_第2页
2/25
带式输送机安装安全技术措施_第3页
3/25

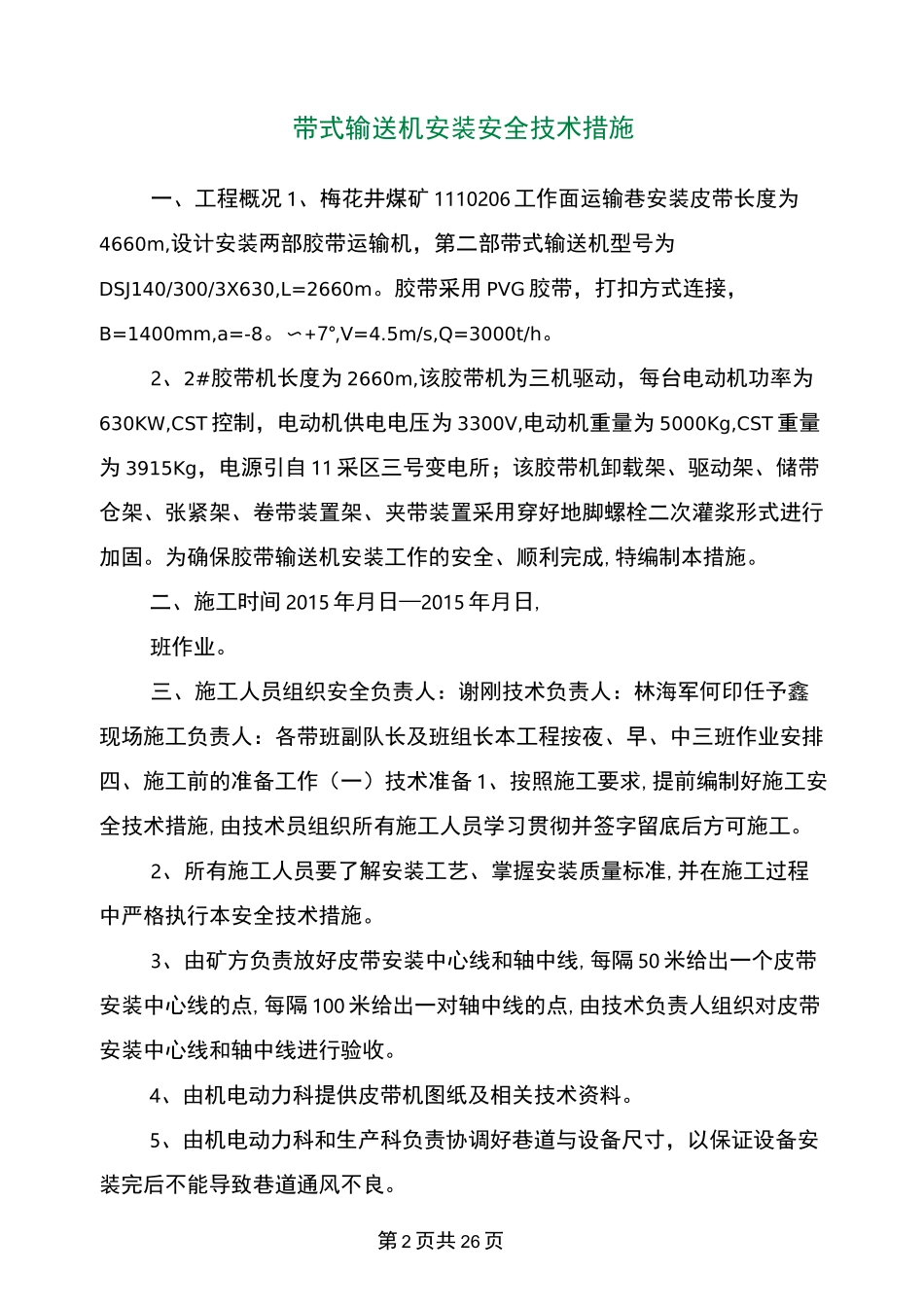

带式输送机安装安全技术措施姓名:XXX部门:XXX日期:XXX第 2 页共 26 页带式输送机安装安全技术措施一、工程概况 1、梅花井煤矿 1110206 工作面运输巷安装皮带长度为4660m,设计安装两部胶带运输机,第二部带式输送机型号为DSJ140/300/3X630,L=2660m。胶带采用 PVG 胶带,打扣方式连接,B=1400mm,a=-8。〜+7°,V=4.5m/s,Q=3000t/h。2、2#胶带机长度为 2660m,该胶带机为三机驱动,每台电动机功率为630KW,CST 控制,电动机供电电压为 3300V,电动机重量为 5000Kg,CST 重量为 3915Kg,电源引自 11 采区三号变电所;该胶带机卸载架、驱动架、储带仓架、张紧架、卷带装置架、夹带装置采用穿好地脚螺栓二次灌浆形式进行加固。为确保胶带输送机安装工作的安全、顺利完成,特编制本措施。二、施工时间 2015 年月日—2015 年月日,班作业。三、施工人员组织安全负责人:谢刚技术负责人:林海军何印任予鑫现场施工负责人:各带班副队长及班组长本工程按夜、早、中三班作业安排四、施工前的准备工作(一)技术准备 1、按照施工要求,提前编制好施工安全技术措施,由技术员组织所有施工人员学习贯彻并签字留底后方可施工。2、所有施工人员要了解安装工艺、掌握安装质量标准,并在施工过程中严格执行本安全技术措施。3、由矿方负责放好皮带安装中心线和轴中线,每隔 50 米给出一个皮带安装中心线的点,每隔 100 米给出一对轴中线的点,由技术负责人组织对皮带安装中心线和轴中线进行验收。4、由机电动力科提供皮带机图纸及相关技术资料。5、由机电动力科和生产科负责协调好巷道与设备尺寸,以保证设备安装完后不能导致巷道通风不良。第 3 页共 26 页(二)施工现场准备 1、安装前必须将巷道内的杂物清理干净,用钢板将 1110206 工作面运输巷基础预留孔盖严,便于车辆通行。2、安装前由矿安排相关区队将巷道内未完善的地坪按标准打设完毕。3、安装前由矿安排相关区队将该胶带机卸载部、驱动部、储带仓部、张紧装置、卷带装置、夹带装置、机尾部的基础按施工要求打好。4、安装前由矿安排相关区队打设起吊锚杆或锚索,并组织人员抽样对起吊锚杆进行拉拔力实验,起吊锚杆的抗拉拔力不得小于 5 吨(锚杆规格:① 20X2500mm),起吊锚索的抗拉拔力不得小于 10 吨(锚索规格:① 21.6X7500mm),做过实验的锚杆必须做出明显的标记,严禁使用。对于实验不合格的起吊锚杆、锚索,必须重新打设。(三)工器具及车辆的准备名称规格单位数量铲板...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

带式输送机安装安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
