路基排水工程施工方案一、工程概况铜黄高速公路 TH-C06 合同段路基排水工程根据
公路路基施工技术标准
公路桥涵施工技术标准
等标准要求分为路堑边沟、路堤边沟、蒸发池、截水沟、急流槽、渗沟等组成
路基排水设计流量按 1/15 洪水频率计算
路面排水设计重现期为 5 年
路基排水系统由路基排水原那么上不与农田灌溉相干扰
(1)路堑边沟:设置在挖方路段,边沟采纳矩形断面,现浇 C20 混凝土加固,顶面设钢筋混凝土盖板
(2)路堤边沟:排水沟设置在路基的护坡道以外,与边沟或截水沟相连通,其断面形式为矩形断面,现浇 C20 混凝土加固
(3)蒸发池:排水出路困难路段,在路堤排水沟〔或边沟〕外 30 米设置蒸发池,路基水通过排水沟送入蒸发池
(4)挖方平台排水沟:U 型,设置于挖方边坡平台,采纳 C20 现浇混凝土
(5)急流槽:急流槽设置在边沟及截水沟的出水口,并将截水沟或边沟与排水沟连接,采纳现浇 C20 混凝土加固
(6)盲沟:挖方路基边沟下均设置盲沟
(7)HDPE 排水管:对连续挖方且汇水量较大路段,采纳急流槽、HDPE 排水管等设施将路基水从塬面引入天然沟道内

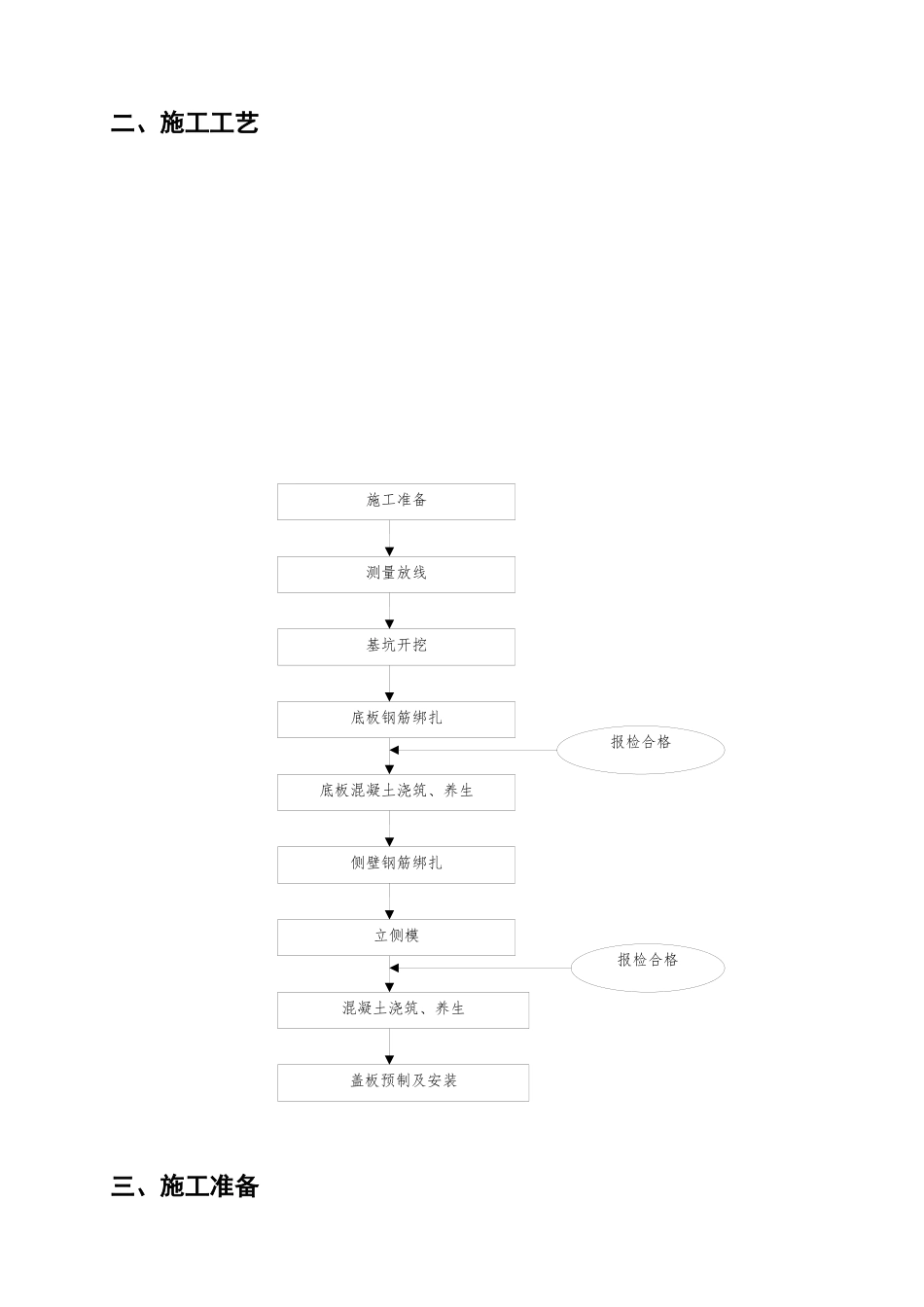

施工准备测量放线基坑开挖底板钢筋绑扎底板混凝土浇筑、养生报检合格侧壁钢筋绑扎报检合格立侧模混凝土浇筑、养生盖板预制及安装二、施工工艺三、施工准备1

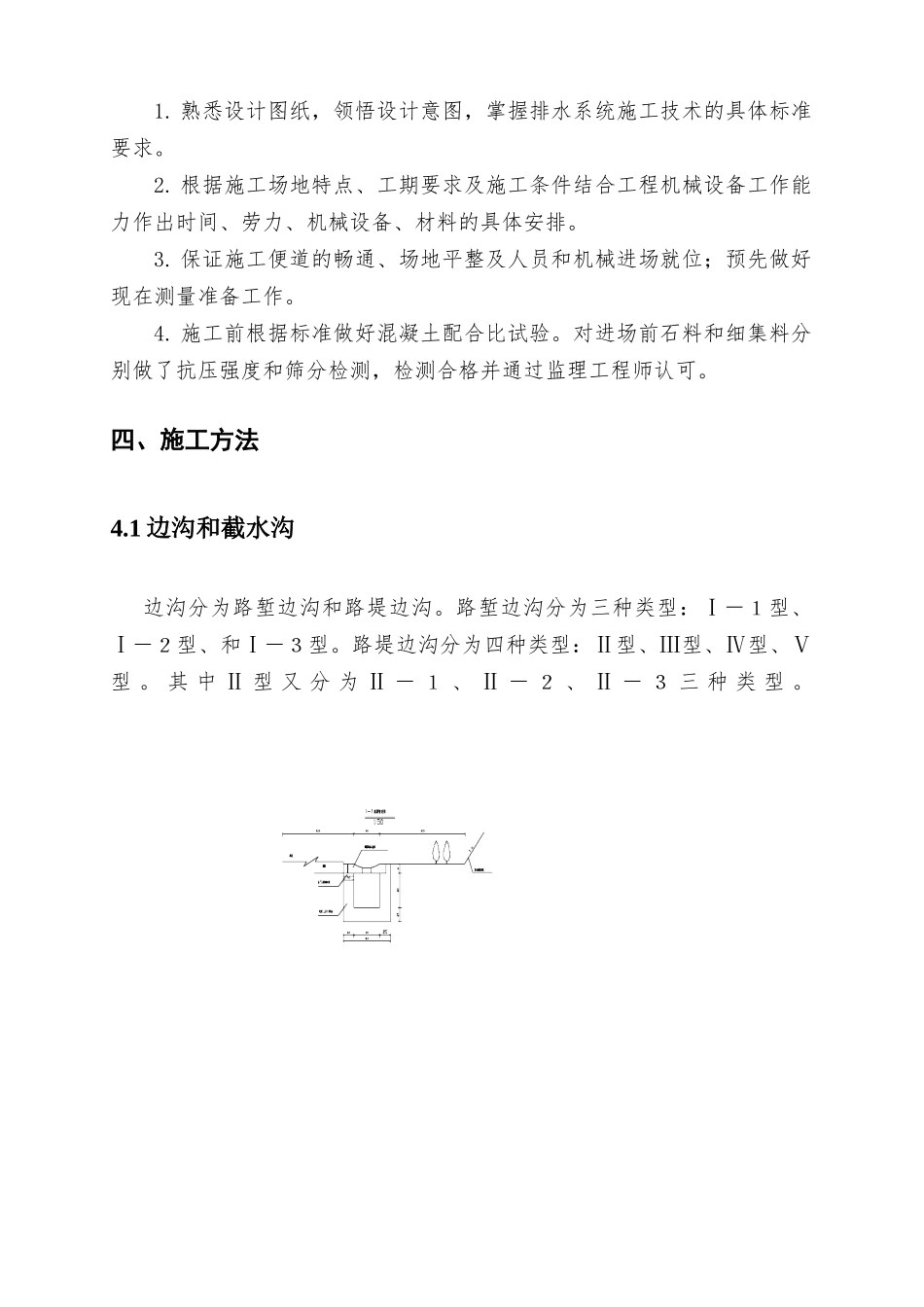

熟悉设计图纸,领悟设计意图,掌握排水系统施工技术的具体标准要求
根据施工场地特点、工期要求及施工条件结合工程机械设备工作能力作出时间、劳力、机械设备、材料的具体安排
保证施工便道的畅通、场地平整及人员和机械进场就位;预先做好现在测量准备工作
施工前根据标准做好混凝土配合比试验
对进场前石料和细集料分别做了抗压强度和筛分检测,检测合格并通过监理工程师认可
四、施工方法4
1 边沟和截水沟边沟分为路堑边沟和路堤边沟
路堑边沟分为三种类型:Ⅰ-1型、
