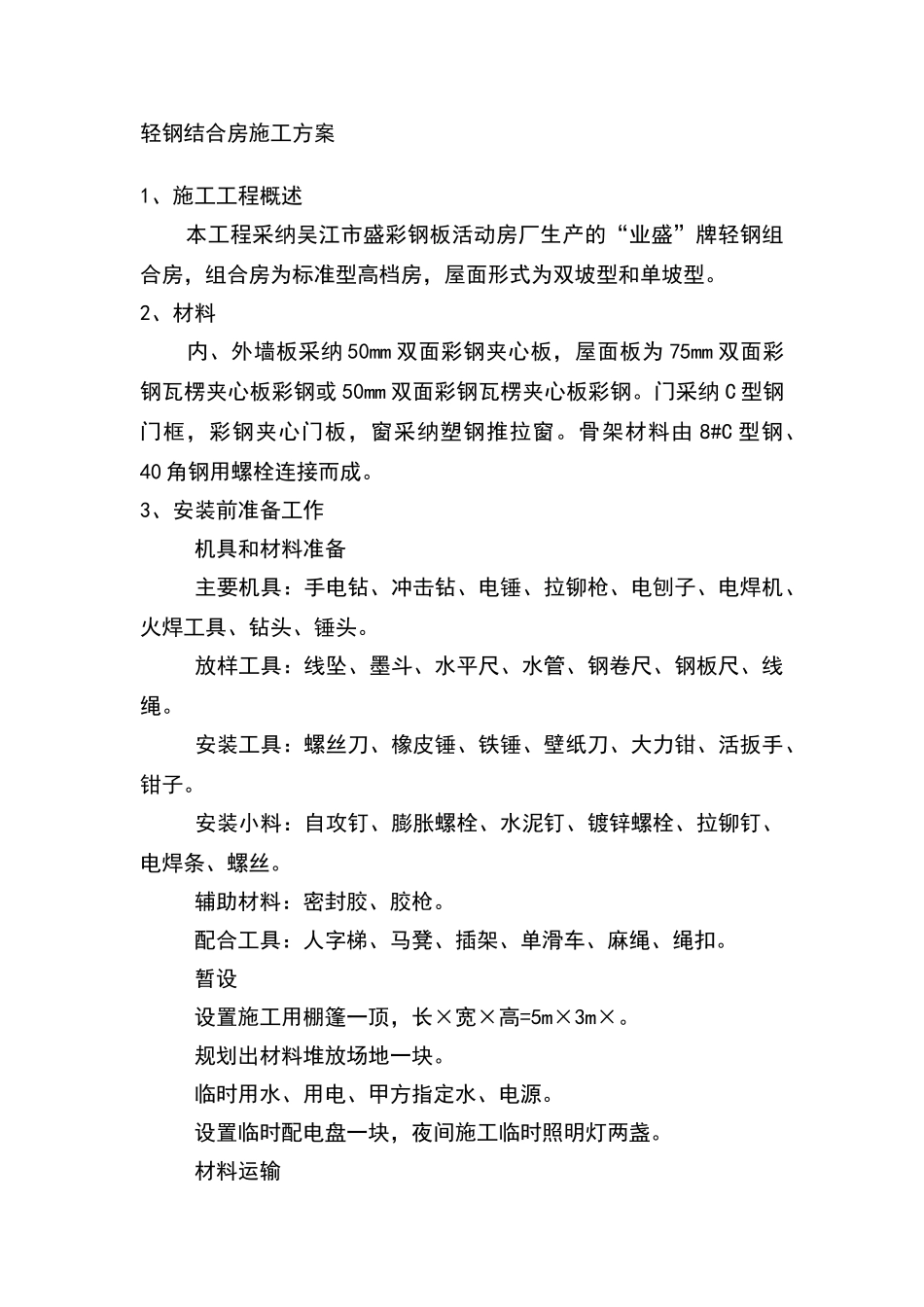

轻钢结合房施工方案1、施工工程概述 本工程采纳吴江市盛彩钢板活动房厂生产的“业盛”牌轻钢组合房,组合房为标准型高档房,屋面形式为双坡型和单坡型
2、材料 内、外墙板采纳 50mm 双面彩钢夹心板,屋面板为 75mm 双面彩钢瓦楞夹心板彩钢或 50mm 双面彩钢瓦楞夹心板彩钢
门采纳 C 型钢门框,彩钢夹心门板,窗采纳塑钢推拉窗
骨架材料由 8#C 型钢、40 角钢用螺栓连接而成
3、安装前准备工作 机具和材料准备 主要机具:手电钻、冲击钻、电锤、拉铆枪、电刨子、电焊机、火焊工具、钻头、锤头
放样工具:线坠、墨斗、水平尺、水管、钢卷尺、钢板尺、线绳
安装工具:螺丝刀、橡皮锤、铁锤、壁纸刀、大力钳、活扳手、钳子
安装小料:自攻钉、膨胀螺栓、水泥钉、镀锌螺栓、拉铆钉、电焊条、螺丝
辅助材料:密封胶、胶枪
配合工具:人字梯、马凳、插架、单滑车、麻绳、绳扣
暂设 设置施工用棚篷一顶,长×宽×高=5m×3m×
规划出材料堆放场地一块
临时用水、用电、甲方指定水、电源
设置临时配电盘一块,夜间施工临时照明灯两盏

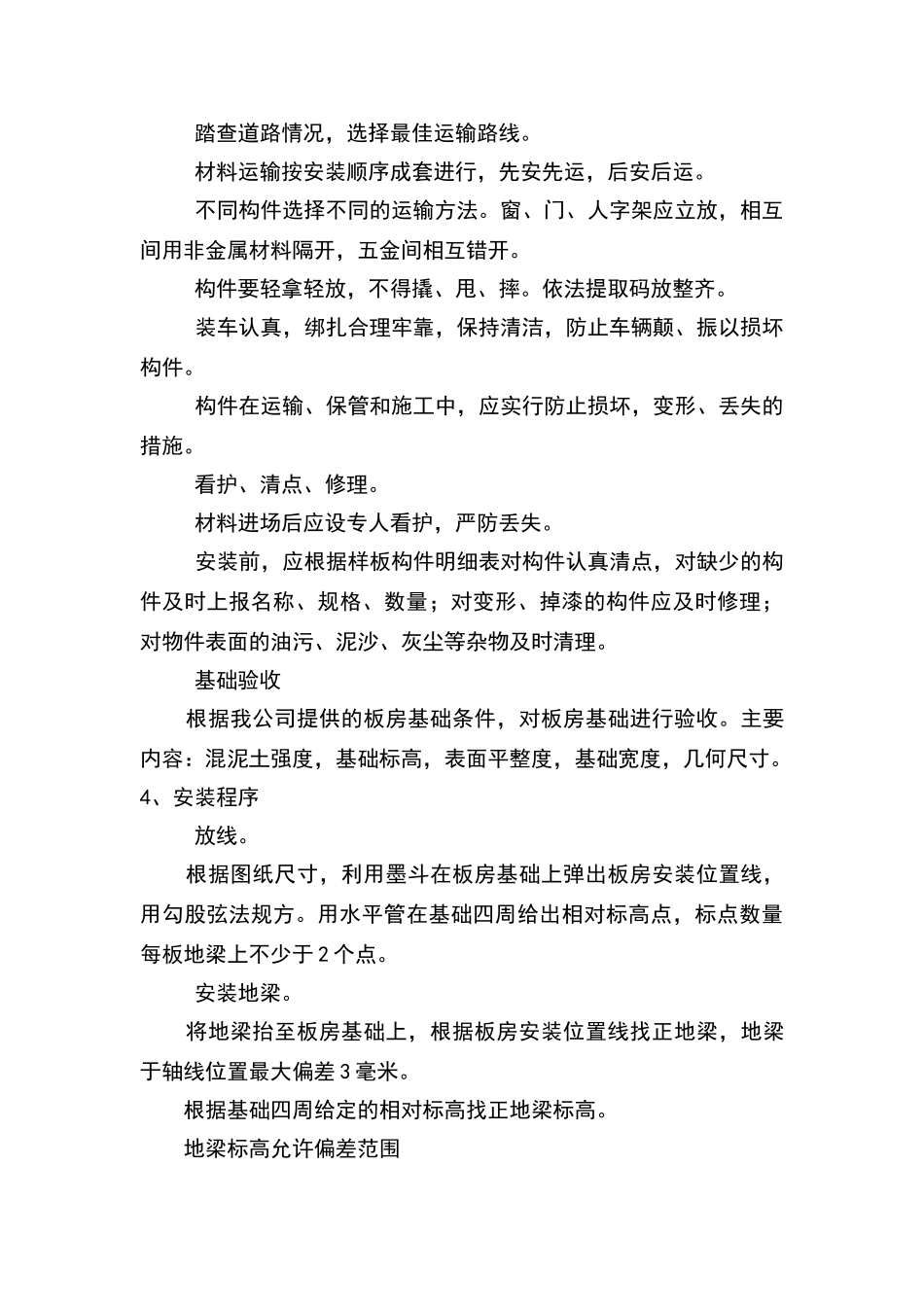

材料运输 踏查道路情况,选择最佳运输路线
材料运输按安装顺序成套进行,先安先运,后安后运
不同构件选择不同的运输方法
窗、门、人字架应立放,相互间用非金属材料隔开,五金间相互错开
构件要轻拿轻放,不得撬、甩、摔
依法提取码放整齐
装车认真,绑扎合理牢靠,保持清洁,防止车辆颠、振以损坏构件
构件在运输、保管和施工中,应实行防止损坏,变形、丢失的措施
看护、清点、修理
材料进场后应设专人看护,严防丢失
安装前,应根据样板构件明细表对构件认真清点,对缺少的构件及时上报名称、规格、数量;对变形、掉漆的构件应及时修理;对物件表面的油污、泥沙、灰尘等杂物及时清理
基础验收 根据我公司提供的板房基础条件,对板房基础进行验收

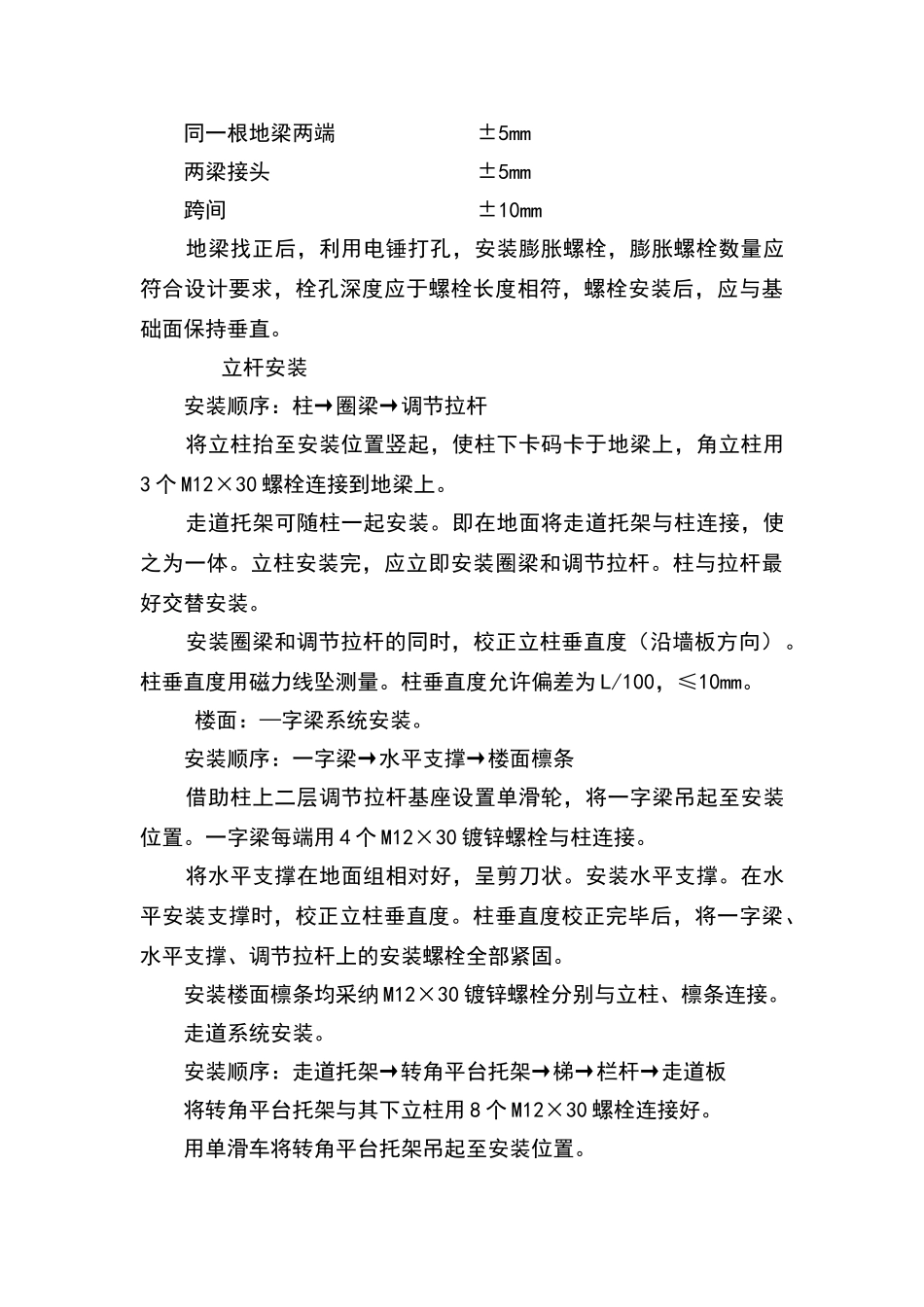

主要内容:混泥土强度,基础标高,
