轻钢构造施工组织设计

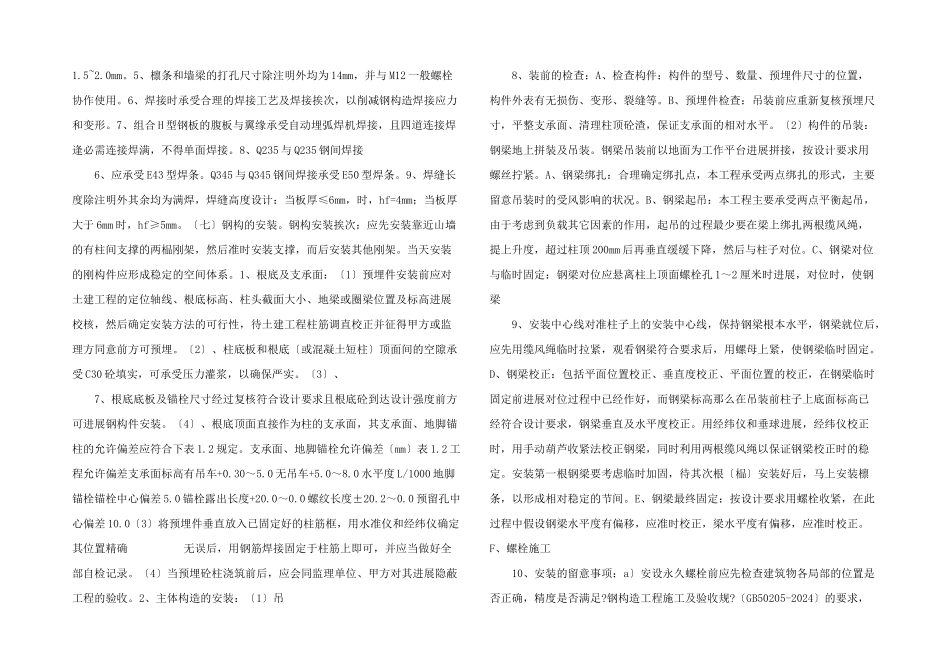

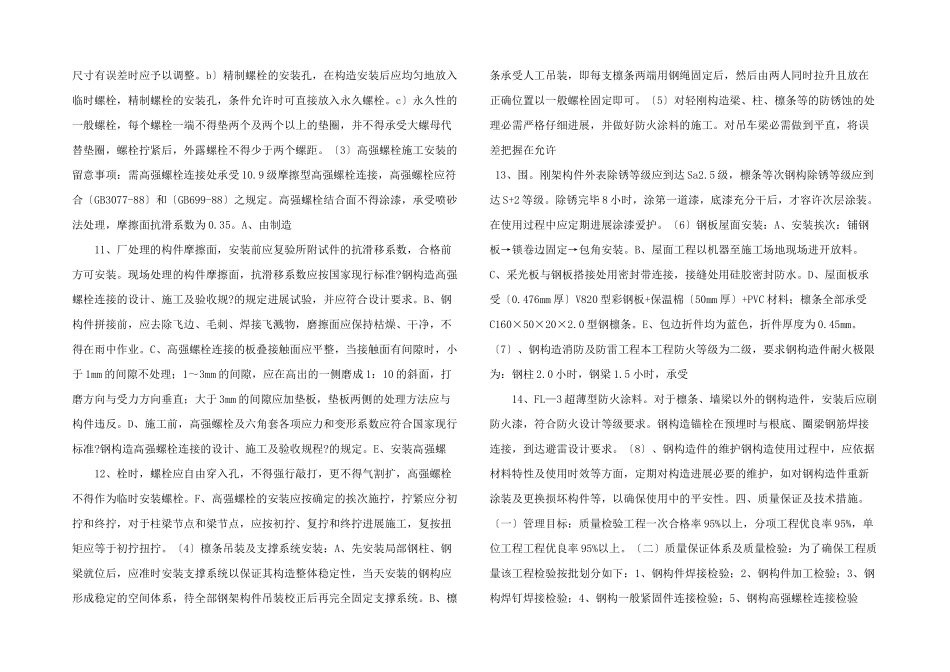

doc 1、土建及轻钢构造工程施工方案工程名称:乐至县熊猫机械制造公司 2 号厂房施工单位:省安岳县宏达建筑工程公司工程工程经理:编制人:审批人:日期:年月日单位工程轻钢构造施工方案一、工程概况:本工程为乐至县熊猫机械制造 2 号厂房工程,由乐至县城乡勘察设计室设计
本工程总建筑面积为10160㎡,为新建钢构造厂房,构造形式为门式刚架轻钢构造
建筑物耐火等级为二级,抗震设防类别为丙类,烈度为 6 度
本工程性质特点:本工程规格为长 127m、宽 80m、檐高 12m 的工程,柱距 7
5m,最大跨度为 26
5m;墙面局部1
2m 以下为砖砌体,1
2m 以上局部承受 YX—900 型单层彩钢板〔厚度为0
426mm〕
本工程室地坪设计标高±0
00,室外高差 2、为 0
本工程场地等级为Ⅱ类,50 年一遇的根本风压值为0
30KN/㎡,地面粗糙度为 B 类
二、施工总体部署:〔一〕施工步骤:先根底、后钢构;先主体、后围护;先构造再墙面后屋面
〔二〕施工挨次:复核柱顶标高、轴线尺寸、根底预埋→构件制作→构件运输→现场安装→收尾→验收
〔三〕施工流程为:土建工程→构件制作→根底预埋及保养→构件运输→钢架梁拼接后吊装→支撑系统安装→钢构校正固定〔检验〕→封板→工程验收
三、施工方案选择
〔一〕构件的制作全部在工厂进展,现场用螺栓或高强螺栓拼接后安装,局部现场焊接,板面以胶头螺丝固定,钢板的开料确定、机器运送到现场进展,其余钢板开料在工厂进展
〔二〕构件运输依据工程的进度分别用汽车分 3、批运送到施工场地,构件的吊装建议选择一台 25T 的汽吊
〔三〕梁吊装以 2 点起吊,承受平衡法吊装
〔四〕施工平面布置:1、道路布置:场地清理及平整、场地四周筑路作为材料及机械进场之用,凡属于作为道路的地方不能乱放其他一切物品,真正做到“三通一平〞
2、用电布置:
