轻钢雨篷施工方案一、工程概况本工程为郑州经济技术开发区村民安置小区一期,轻钢雨篷位于 ,其施工面积为 ㎡,商业部分为 ㎡,由于该工程土建部分已结束,脚手架已拆除完毕,外墙保温级外墙乳胶漆需重新切开并恢复,脚手架需重新搭建,所以为提高施工工程质量,保证工程的顺利进行,特制定轻钢雨篷施工方案如下
二、编制依据1、根据图纸设计要求及说明;2、《普通碳素钢技术条件》(GB/T700);3、《建筑钢结构焊接技术规程》;4、《钢结构工程施工及验收法律规范》(GB50205-95)
三、材料选择1、钢挑梁采纳材质为 Q235B;2、不锈钢成品驳接爪型号 304,规格 200mm;3、镀锌管采纳型号 ф32×;4、成品驳接爪为不锈钢材质;5、玻璃采纳型号为 6+6 浅蓝色钢化夹胶玻璃
四、施工操作步骤及工艺1、施工工艺流程施工前准备 加工钢梁及玻璃 搭设脚手架 将原来的保温层、抹灰层及外墙涂料层重新切口 将切口处按规格打孔 固定化学螺栓 钢梁底座固定在化学螺栓上并旋紧 将提前焊接好的钢梁并经过喷砂处理进行喷漆后,焊接在钢梁底座上 将二次加固的钢板焊接在钢梁上和墙面固定 将驳接爪底座焊接在钢梁上矩形管按图纸焊接在钢梁上,镀锌管穿入钢梁孔中并进行焊接 校正,恢复钢梁底座并将破环的保温层、抹灰层、油漆进行恢复 安装玻璃 封镀锌管堵头并校正、恢复 交验

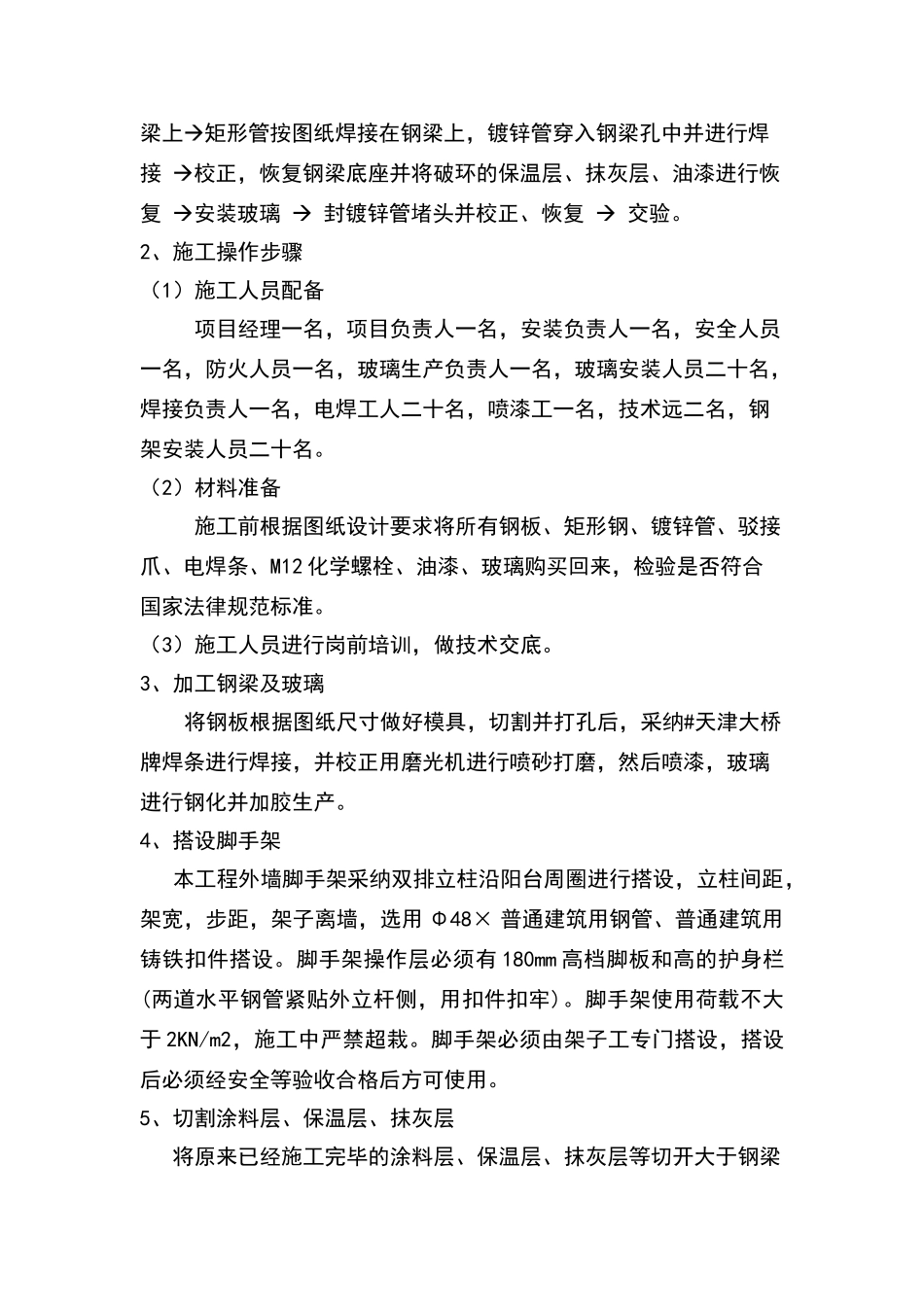

2、施工操作步骤(1)施工人员配备项目经理一名,项目负责人一名,安装负责人一名,安全人员一名,防火人员一名,玻璃生产负责人一名,玻璃安装人员二十名,焊接负责人一名,电焊工人二十名,喷漆工一名,技术远二名,钢架安装人员二十名
(2)材料准备 施工前根据图纸设计要求将所有钢板、矩形钢、镀锌管、驳接爪、电焊条、M12 化学螺栓、油漆、玻璃购买回来,检验是否符合国家法律规范标准

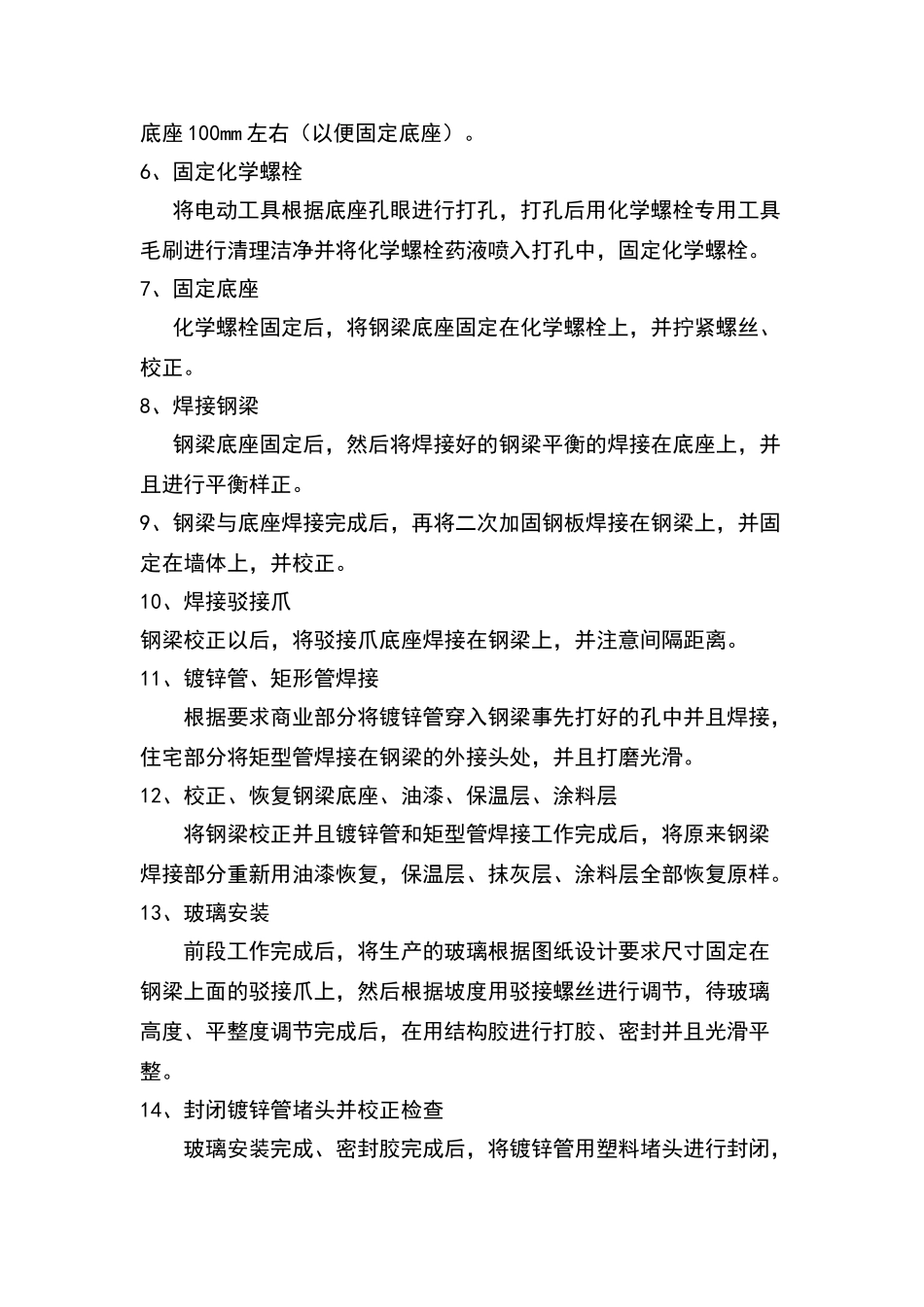

(3)施工人员进行岗前培训,
