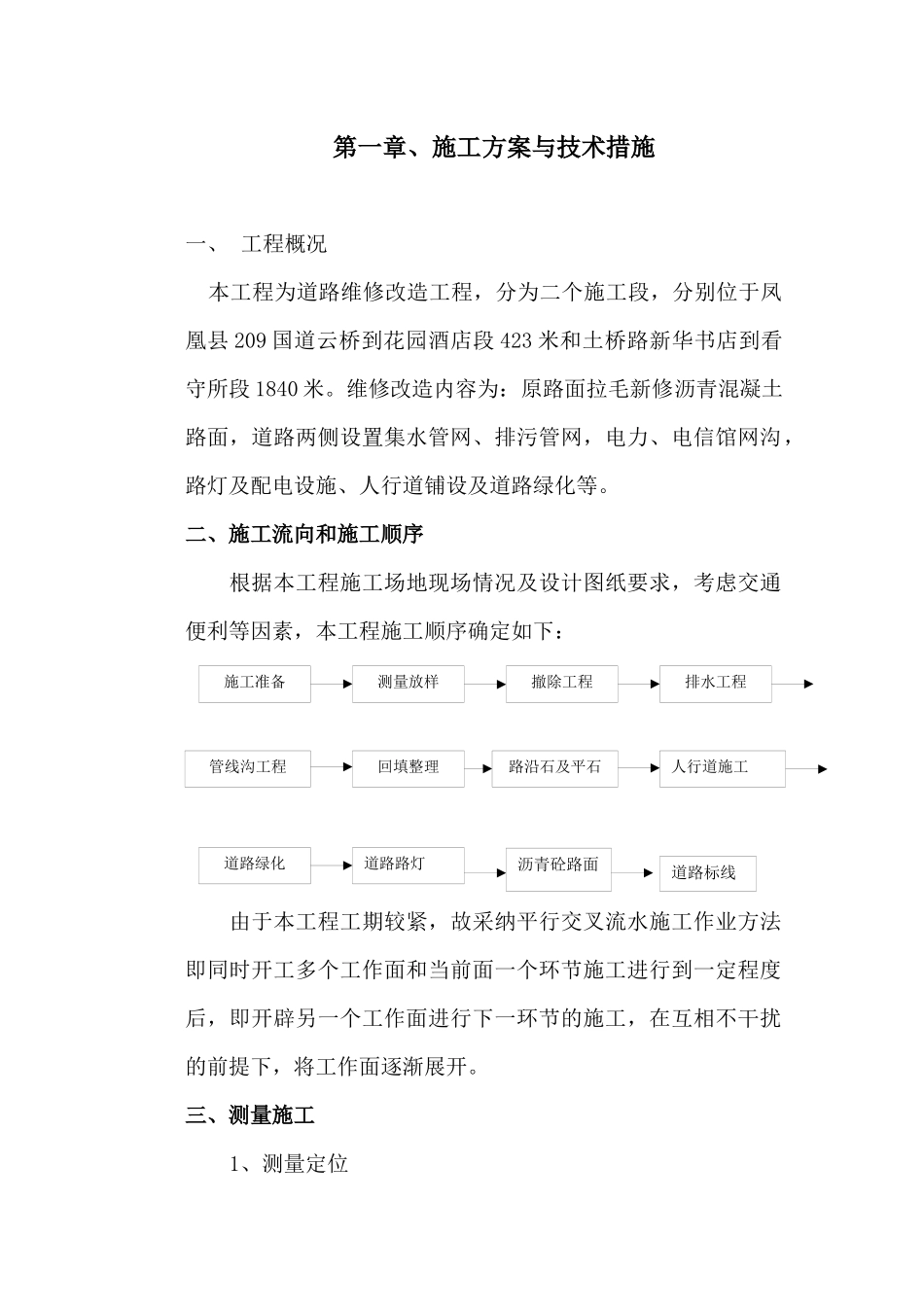

施工准备测量放样撤除工程排水工程管线沟工程回填整理路沿石及平石人行道施工道路绿化道路路灯第一章、施工方案与技术措施一、 工程概况 本工程为道路维修改造工程,分为二个施工段,分别位于凤凰县 209 国道云桥到花园酒店段 423 米和土桥路新华书店到看守所段 1840 米
维修改造内容为:原路面拉毛新修沥青混凝土路面,道路两侧设置集水管网、排污管网,电力、电信馆网沟,路灯及配电设施、人行道铺设及道路绿化等
二、施工流向和施工顺序根据本工程施工场地现场情况及设计图纸要求,考虑交通便利等因素,本工程施工顺序确定如下:由于本工程工期较紧,故采纳平行交叉流水施工作业方法即同时开工多个工作面和当前面一个环节施工进行到一定程度后,即开辟另一个工作面进行下一环节的施工,在互相不干扰的前提下,将工作面逐渐展开

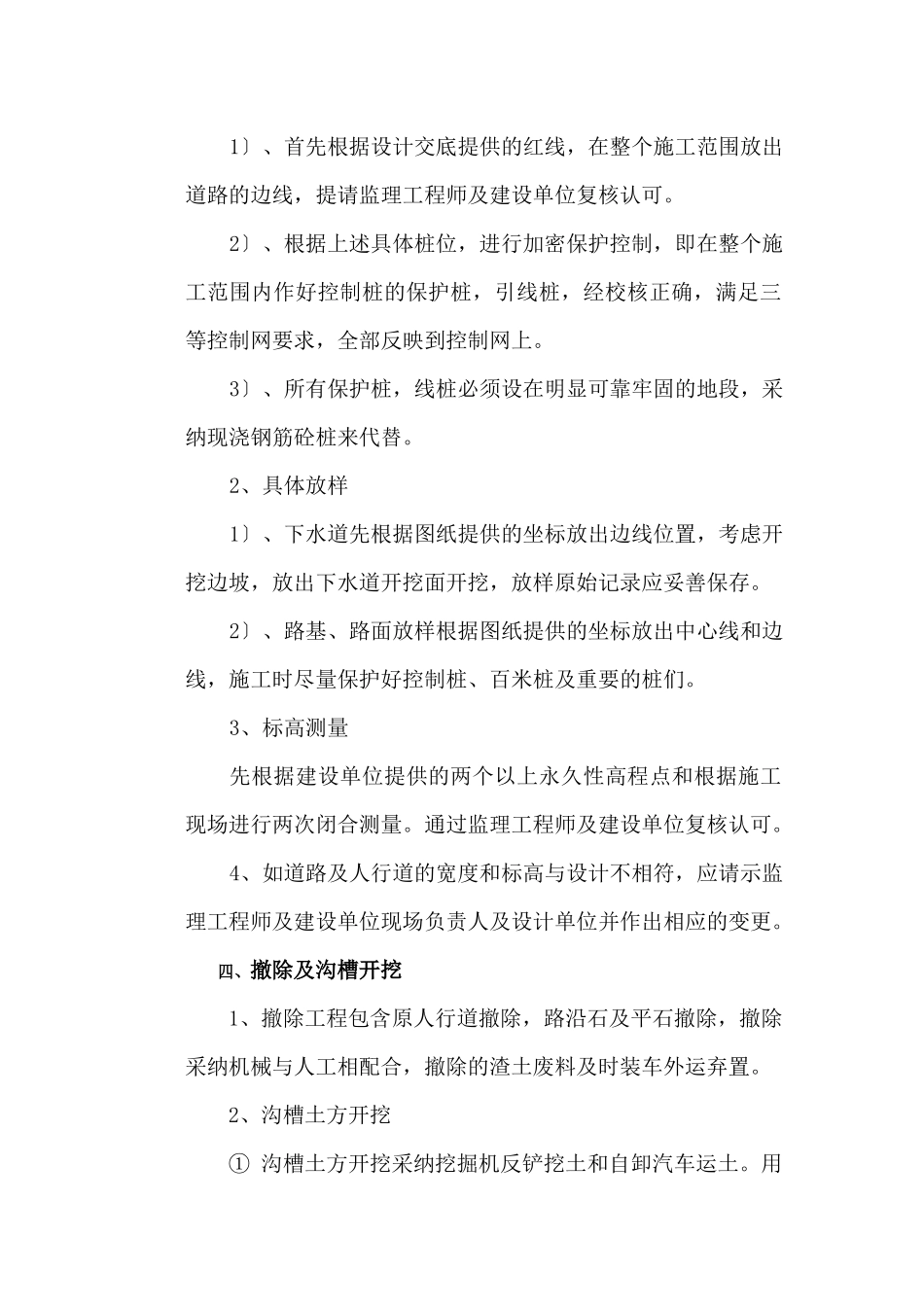

三、测量施工1、测量定位沥青砼路面道路标线1〕、首先根据设计交底提供的红线,在整个施工范围放出道路的边线,提请监理工程师及建设单位复核认可
2〕、根据上述具体桩位,进行加密保护控制,即在整个施工范围内作好控制桩的保护桩,引线桩,经校核正确,满足三等控制网要求,全部反映到控制网上
3〕、所有保护桩,线桩必须设在明显可靠牢固的地段,采纳现浇钢筋砼桩来代替
2、具体放样1〕、下水道先根据图纸提供的坐标放出边线位置,考虑开挖边坡,放出下水道开挖面开挖,放样原始记录应妥善保存
2〕、路基、路面放样根据图纸提供的坐标放出中心线和边线,施工时尽量保护好控制桩、百米桩及重要的桩们
3、标高测量先根据建设单位提供的两个以上永久性高程点和根据施工现场进行两次闭合测量
通过监理工程师及建设单位复核认可
4、如道路及人行道的宽度和标高与设计不相符,应请示监理工程师及建设单位现场负责人及设计单位并作出相应的变更

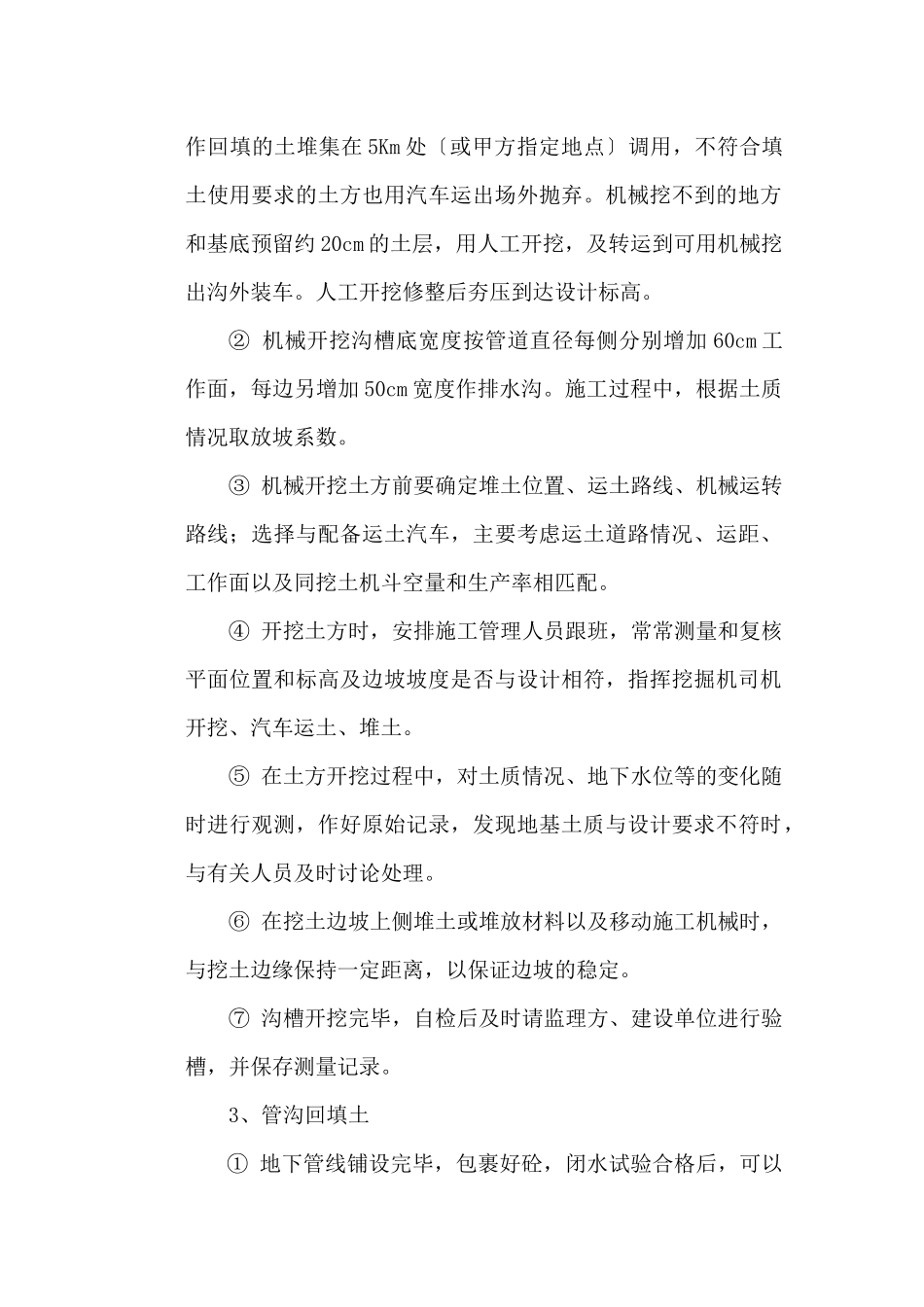

四、撤除及沟槽开挖1、撤除工程包含原人行道撤除,路沿石及平石撤除,撤除采纳机械与人工相配合,撤除的渣
