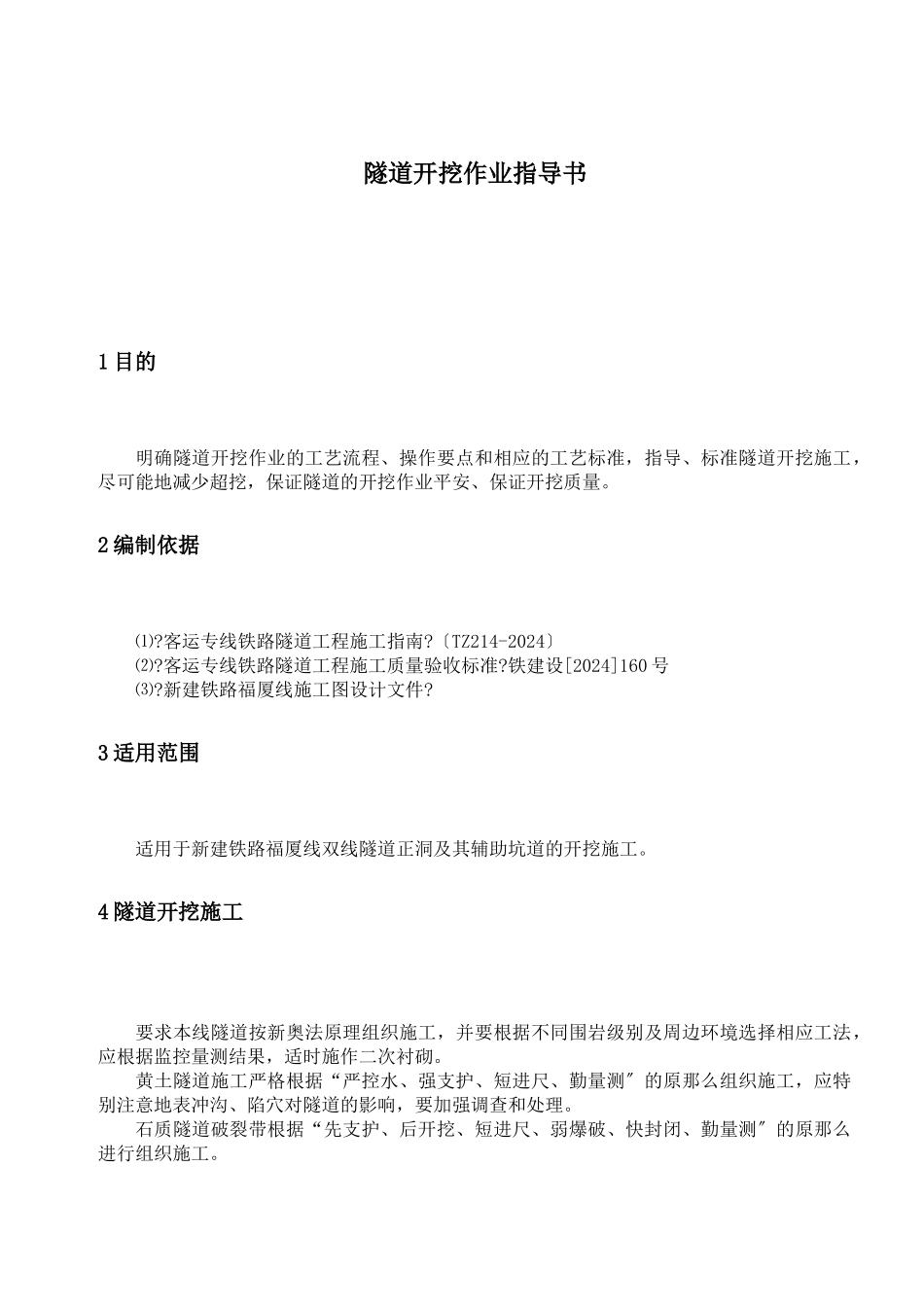

铁路施工作业指导书范本—隧道篇隧 道 篇隧道开挖作业指导书1 目的明确隧道开挖作业的工艺流程、操作要点和相应的工艺标准,指导、标准隧道开挖施工,尽可能地减少超挖,保证隧道的开挖作业平安、保证开挖质量
2 编制依据⑴
客运专线铁路隧道工程施工指南
〔TZ214-2024〕⑵
客运专线铁路隧道工程施工质量验收标准
铁建设[2024]160 号⑶
新建铁路福厦线施工图设计文件
3 适用范围适用于新建铁路福厦线双线隧道正洞及其辅助坑道的开挖施工
4 隧道开挖施工要求本线隧道按新奥法原理组织施工,并要根据不同围岩级别及周边环境选择相应工法,应根据监控量测结果,适时施作二次衬砌
黄土隧道施工严格根据“严控水、强支护、短进尺、勤量测〞的原那么组织施工,应特别注意地表冲沟、陷穴对隧道的影响,要加强调查和处理
石质隧道破裂带根据“先支护、后开挖、短进尺、弱爆破、快封闭、勤量测〞的原那么进行组织施工
隧道开挖前,首先完成洞口截水沟、洞口土方及边仰坡防护施工
洞口土方采纳挖掘机配合装载机自上而下分层施工,大型自卸汽车运输,并及时做好坡面防护,开挖一段〔台阶〕防护一段〔台阶〕
洞口明洞采纳明挖法施工,开挖至明暗分界线后,先施做护拱混凝土,然后施做暗洞超前大管棚,随后立即做好明洞衬砌,随后进入暗洞施工,待明洞混凝土到达设计规定的强度后及时进行明洞洞顶回填
暗洞开挖根据围岩情况Ⅴ级地段采纳 CRD 法或双侧壁导坑法施工,Ⅳ级采纳 CD 法或弧型导坑预留核心土法施工,每循环进尺控制在 1m以内,Ⅱ、Ⅲ级及横洞Ⅳ、Ⅴ级围岩采纳台阶法施工,每循环进尺控制在 2
黄土隧道开挖采纳人工配合挖掘机进行,出碴采纳装载机配合大型或中型自卸汽车无轨运输
石质隧道采纳钻爆法开挖,出碴采纳装载机配合大型或中型自卸汽车无轨运输
施工通风采纳管道压入式通风
在施工过程中应不断总结经验,优化工艺

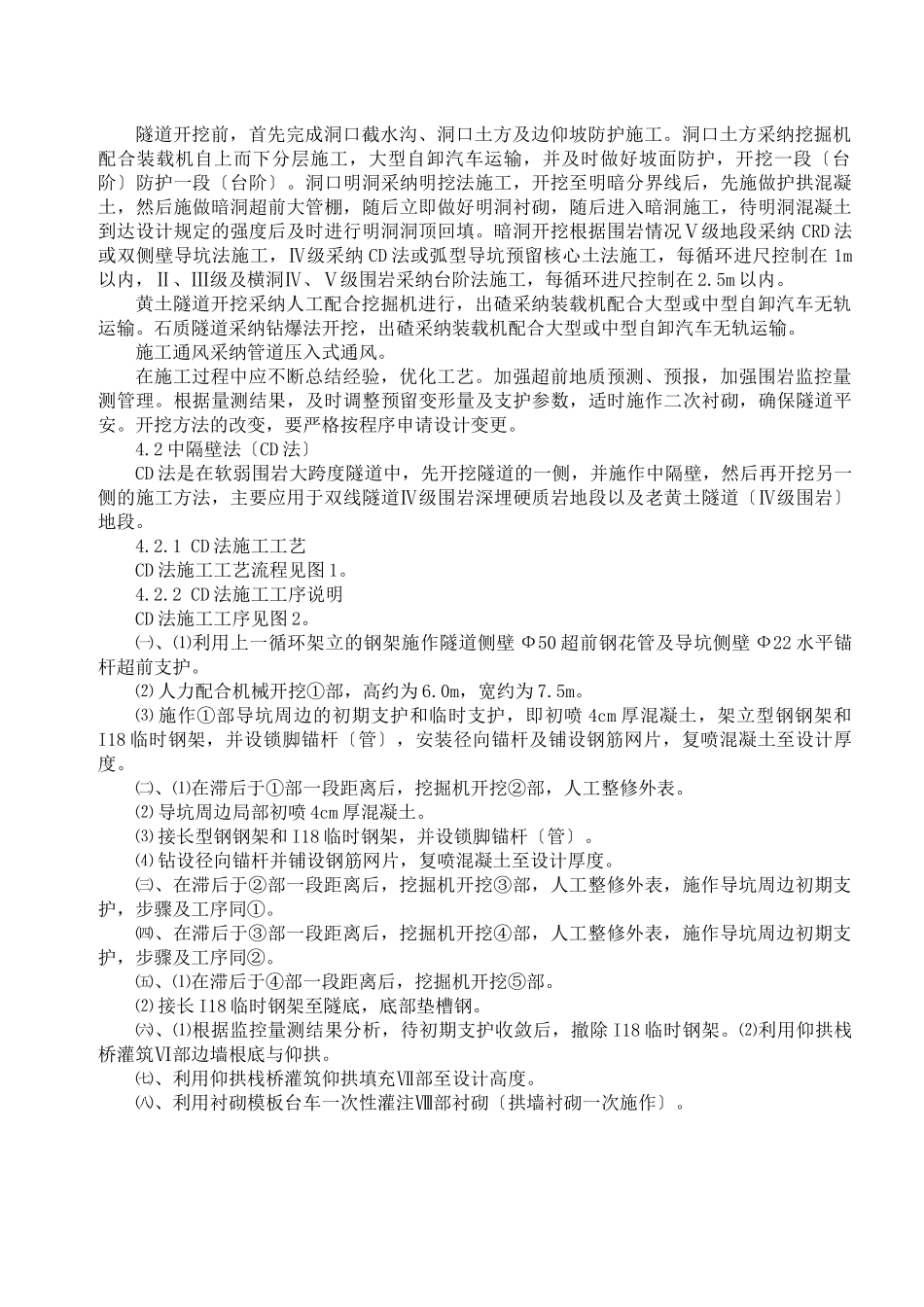

加强超前地质预测、预
