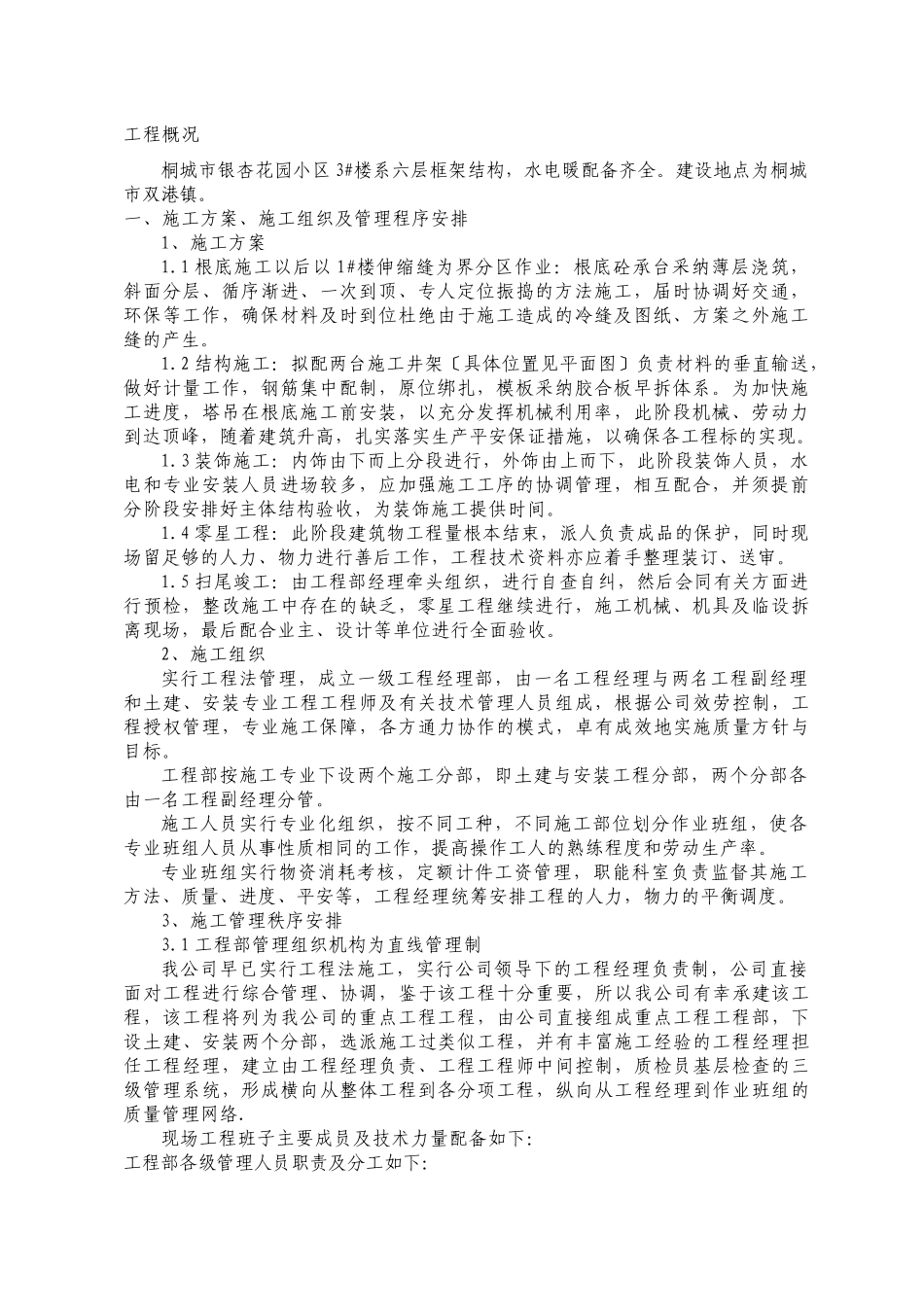

工程概况桐城市银杏花园小区 3#楼系六层框架结构,水电暖配备齐全
建设地点为桐城市双港镇
一、施工方案、施工组织及管理程序安排 1、施工方案1
1 根底施工以后以 1#楼伸缩缝为界分区作业:根底砼承台采纳薄层浇筑,斜面分层、循序渐进、一次到顶、专人定位振捣的方法施工,届时协调好交通,环保等工作,确保材料及时到位杜绝由于施工造成的冷缝及图纸、方案之外施工缝的产生
2 结构施工:拟配两台施工井架〔具体位置见平面图〕负责材料的垂直输送,做好计量工作,钢筋集中配制,原位绑扎,模板采纳胶合板早拆体系
为加快施工进度,塔吊在根底施工前安装,以充分发挥机械利用率,此阶段机械、劳动力到达顶峰,随着建筑升高,扎实落实生产平安保证措施,以确保各工程标的实现
3 装饰施工:内饰由下而上分段进行,外饰由上而下,此阶段装饰人员,水电和专业安装人员进场较多,应加强施工工序的协调管理,相互配合,并须提前分阶段安排好主体结构验收,为装饰施工提供时间
4 零星工程:此阶段建筑物工程量根本结束,派人负责成品的保护,同时现场留足够的人力、物力进行善后工作,工程技术资料亦应着手整理装订、送审
5 扫尾竣工:由工程部经理牵头组织,进行自查自纠,然后会同有关方面进行预检,整改施工中存在的缺乏,零星工程继续进行,施工机械、机具及临设拆离现场,最后配合业主、设计等单位进行全面验收
2、施工组织实行工程法管理,成立一级工程经理部,由一名工程经理与两名工程副经理和土建、安装专业工程工程师及有关技术管理人员组成,根据公司效劳控制,工程授权管理,专业施工保障,各方通力协作的模式,卓有成效地实施质量方针与目标
工程部按施工专业下设两个施工分部,即土建与安装工程分部,两个分部各由一名工程副经理分管
施工人员实行专业化组织,按不同工种,不同施工部位划分作业班组,使各专业班组人员从事性质相同的工作,提高操作工人的熟练程度
