1一、工程概况 2二、施工准备 22
1 准备工作 2三、管道沟槽开挖施工方法 23
1 管道沟槽开挖 2四、管道安装施工工艺 34
1 管材选用 34
2 施工原则 44
3 施工工艺流程 54
4 沟槽检查验收 54
5 管道铺设基本要求 54
6HDPE 管道施工 6五、安管的质量标准 85
1 质量检验标准 85
2 管道灌水试验 8六、沟槽回填施工方法 96
1 沟槽回填 9七、施工要求 107
1 技术要求 107
2 安全要求 102一、工程概况雨棚雨水排水采用 87 型雨水斗排水系统,排水立管暗设在雨棚钢柱中,经排水干管汇集,沿护坡骨架穿过骨架基础,最终排至护坡外的站场排水沟
安装在雨棚柱内采用内外热镀锌钢管,柱外雨水管干管采用 HDPE 给水管,热熔连接,钢管与 HDPE 管采用法兰连接
二、施工准备2
1 准备工作施工全过程做到“六落实”即施工负责人、施工员、质安员“三位一体人员落实;施工方案、施工技术措施落实;施工机械设备落实
对现场有关管理人员、班组长、操作人员的技术交底及施工规范、质量验收标准交底落实,各级人员的岗位职责落实
三、管道沟槽开挖施工方法3
1 管道沟槽开挖管道定位测量和放线结束后,经监理单位同意后,可以进行沟槽开挖
在施工前应查明施工相关地下情况,调查的主要内容有:各沟槽段的地下水位和土质情况,地下各种电缆的具体位置,施工沟渠与已建的沟渠、构筑物衔接的平面位置和高程校对等,以便合理地采取相应的措施
根据现场实际情况,沟槽开挖的方法应根据沟槽的断面形式、地下的复杂程度、土质坚硬程度、工作量和施工场地的大小以及机械配备、劳动力条件等条件确定,采用机械及人工开挖
在开挖过程中由管理人员在现场指挥并经常检查沟槽的净空尺寸和中心位置,确保沟槽中心不偏移
1、沟槽应分段开挖,并应确定开挖顺序和分层开挖深度,若有坡度,应由低向高处进行

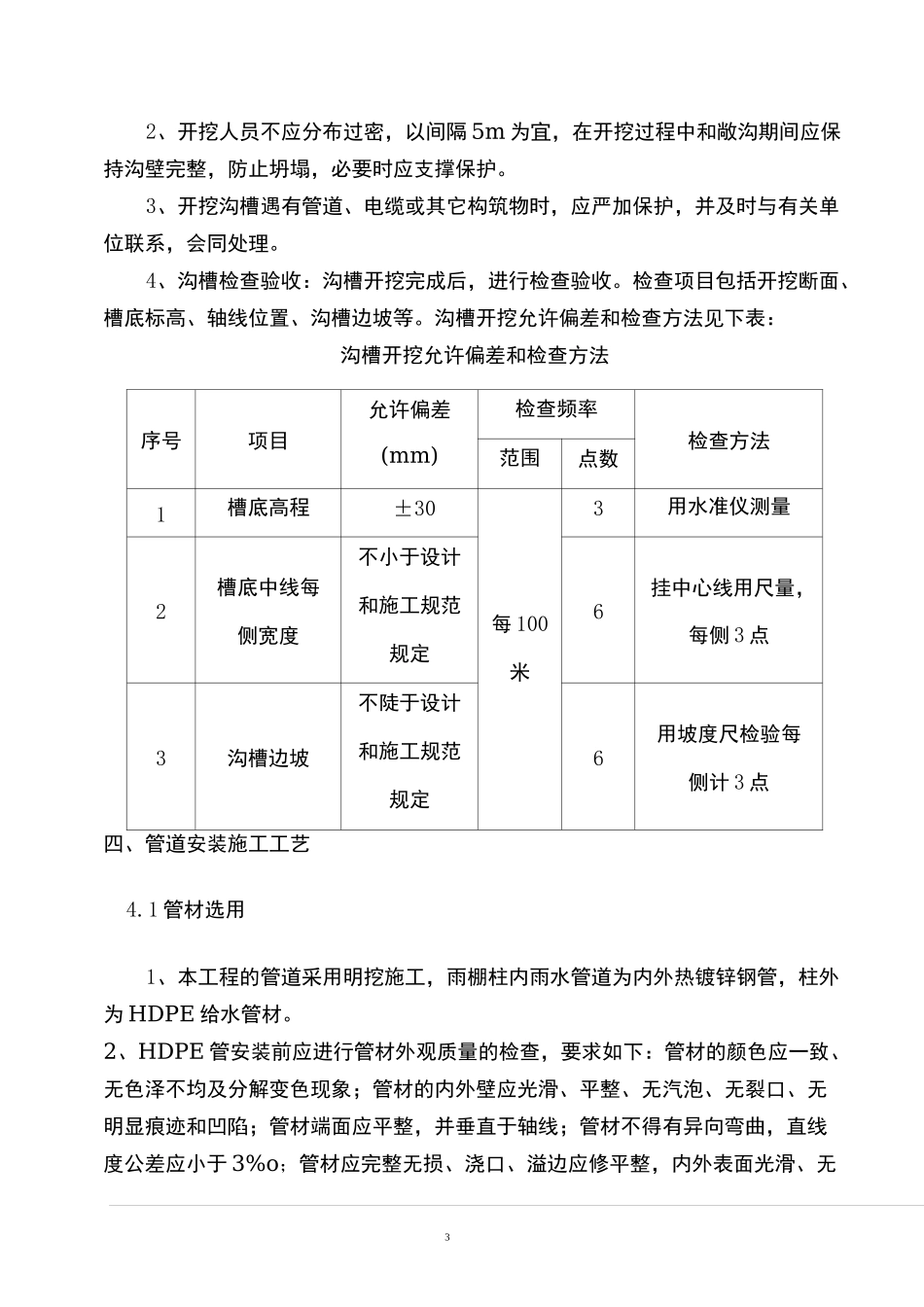

32、开挖人
