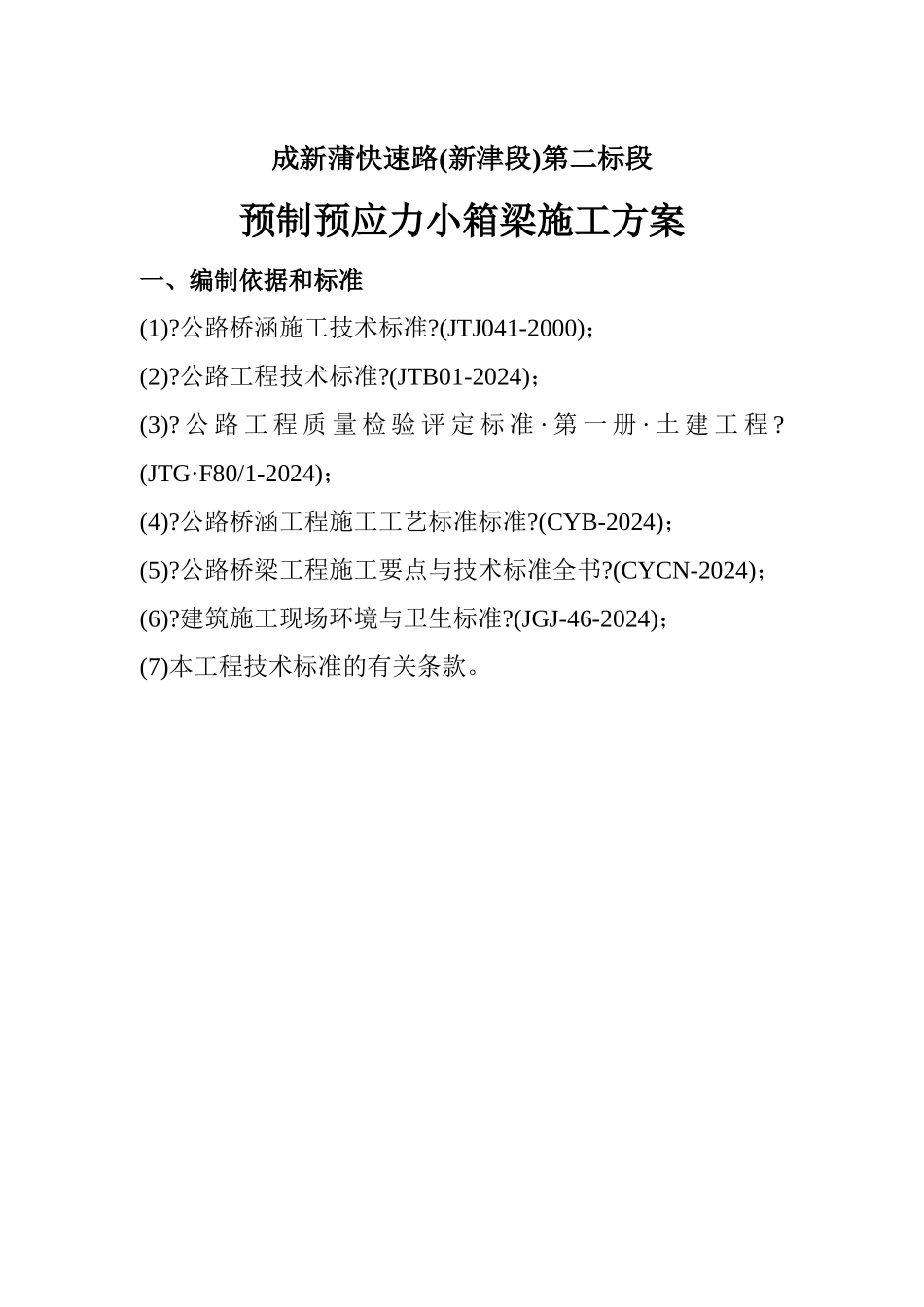

成新蒲快速路(新津段)第二标段预制预应力小箱梁施工方案一、编制依据和标准(1)
公路桥涵施工技术标准
(JTJ041-2000);(2)
公路工程技术标准
(JTB01-2024);(3)
公 路 工 程 质 量 检 验 评 定 标 准 · 第 一 册 · 土 建 工 程
(JTG·F80/1-2024);(4)
公路桥涵工程施工工艺标准标准
(CYB-2024);(5)
公路桥梁工程施工要点与技术标准全书
(CYCN-2024);(6)
建筑施工现场环境与卫生标准
(JGJ-46-2024);(7)本工程技术标准的有关条款

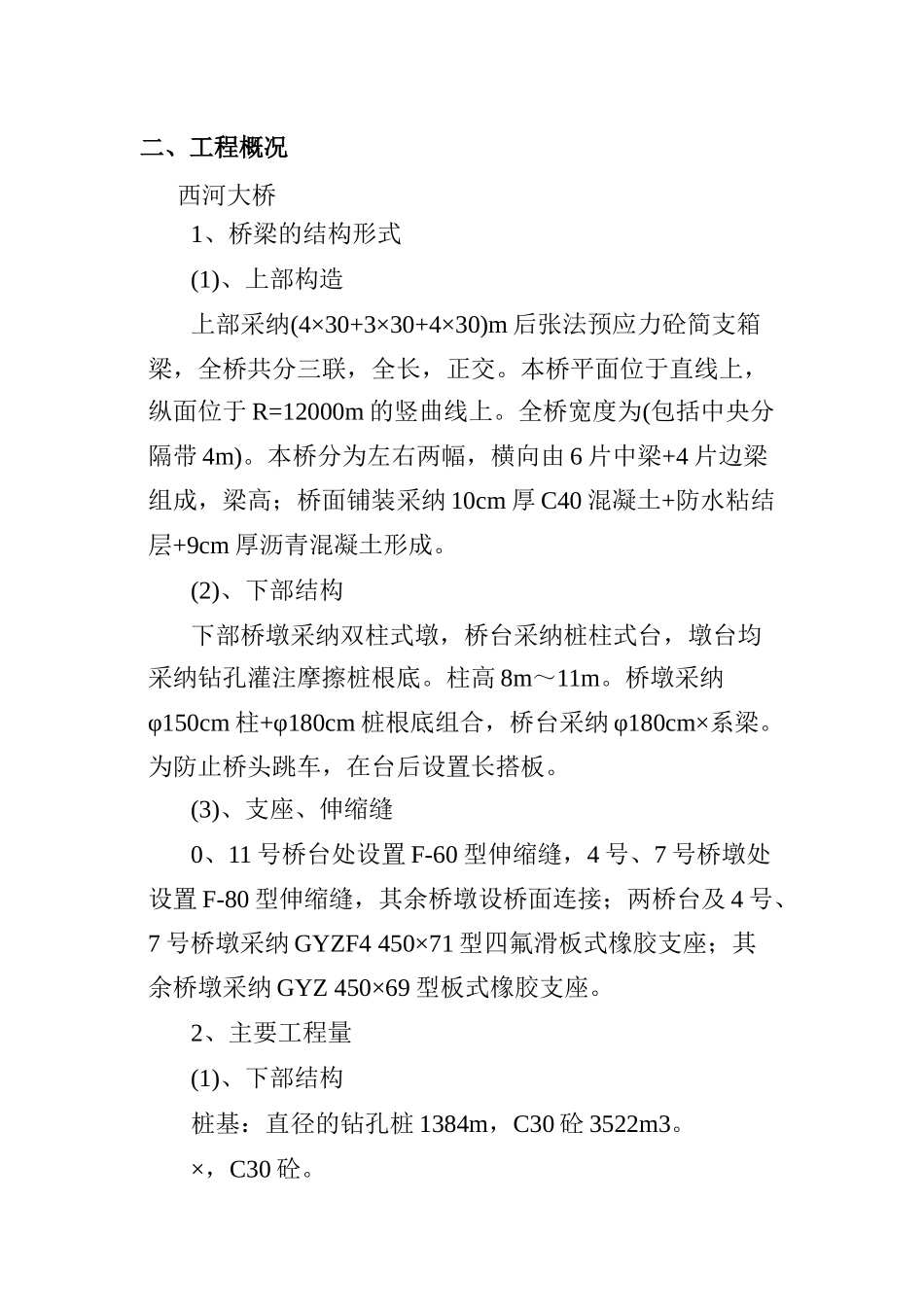

二、工程概况西河大桥1、桥梁的结构形式(1)、上部构造上部采纳(4×30+3×30+4×30)m 后张法预应力砼简支箱梁,全桥共分三联,全长,正交
本桥平面位于直线上,纵面位于 R=12000m 的竖曲线上
全桥宽度为(包括中央分隔带 4m)
本桥分为左右两幅,横向由 6 片中梁+4 片边梁组成,梁高;桥面铺装采纳 10cm 厚 C40 混凝土+防水粘结层+9cm 厚沥青混凝土形成
(2)、下部结构下部桥墩采纳双柱式墩,桥台采纳桩柱式台,墩台均采纳钻孔灌注摩擦桩根底
柱高 8m~11m
桥墩采纳φ150cm 柱+φ180cm 桩根底组合,桥台采纳 φ180cm×系梁
为防止桥头跳车,在台后设置长搭板
(3)、支座、伸缩缝0、11 号桥台处设置 F-60 型伸缩缝,4 号、7 号桥墩处设置 F-80 型伸缩缝,其余桥墩设桥面连接;两桥台及 4 号、7 号桥墩采纳 GYZF4 450×71 型四氟滑板式橡胶支座;其余桥墩采纳 GYZ 450×69 型板式橡胶支座
2、主要工程量(1)、下部结构桩基:直径的钻孔桩 1384m,C30 砼 3522m3
×,C30 砼
柱:直径的柱 392m,C30 砼 693m3
盖梁:C30 砼
挡块:C30 砼
