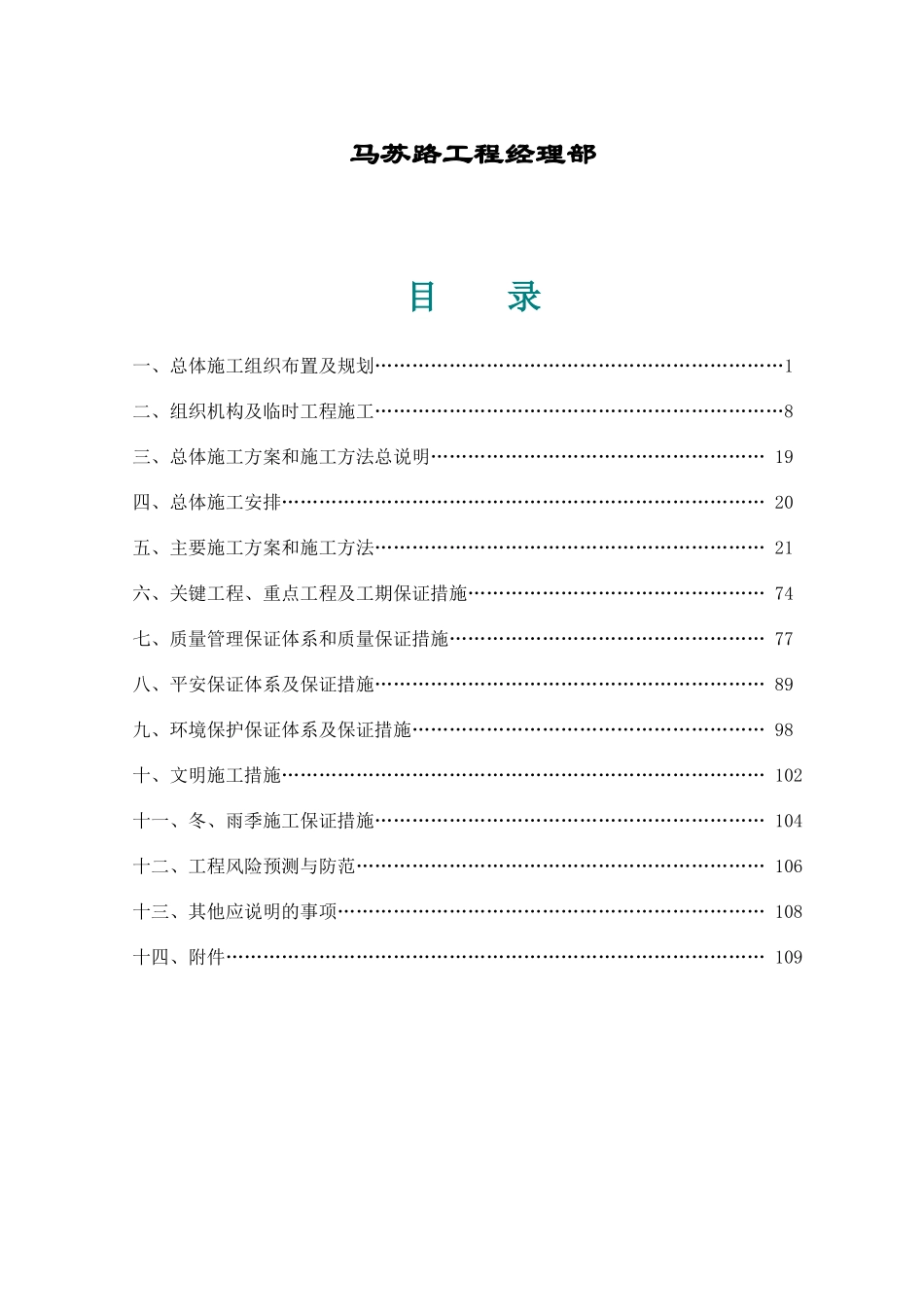

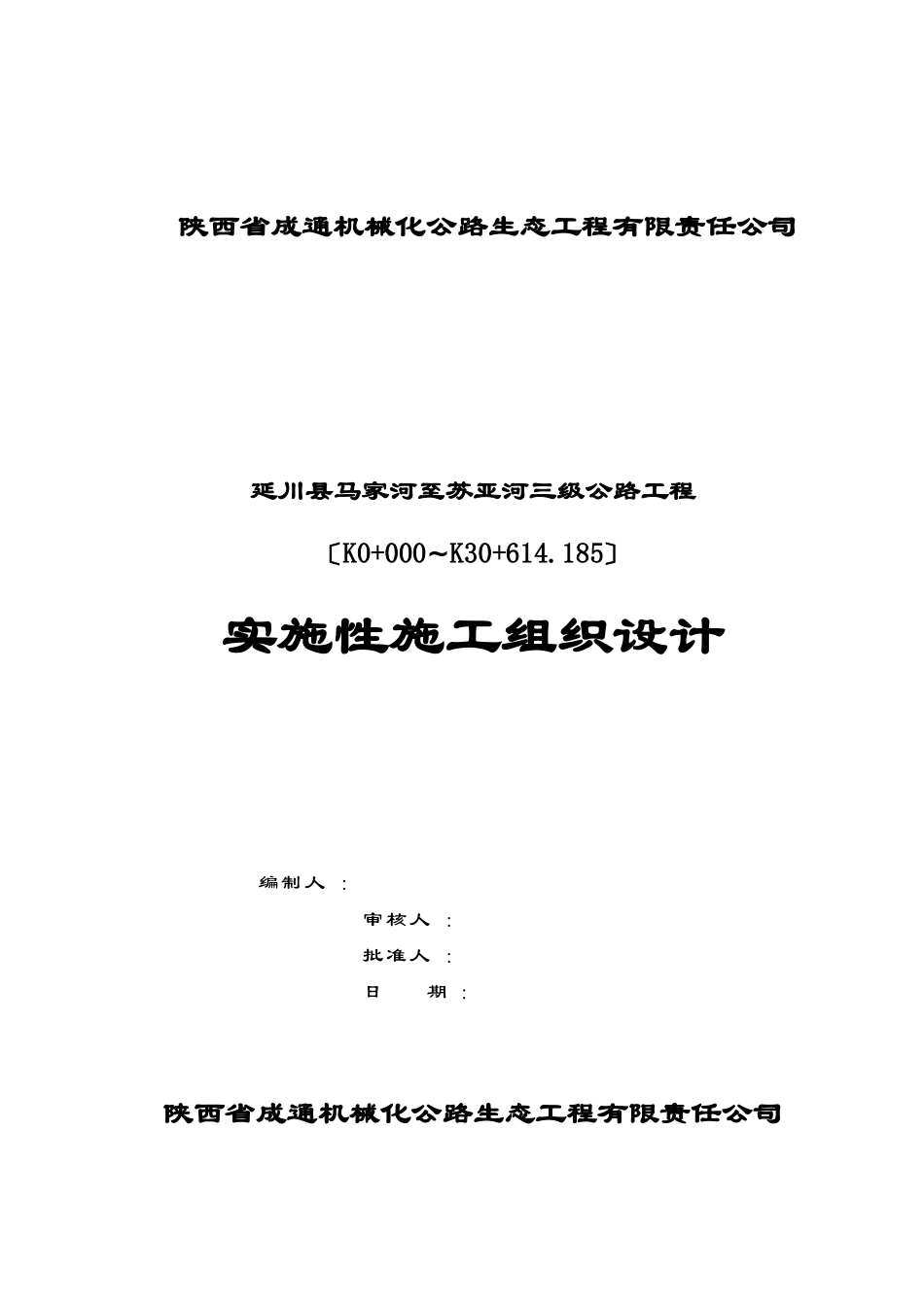

陕西省成通机械化公路生态工程有限责任公司延川县马家河至苏亚河三级公路工程〔K0+000~K30+614.185〕实施性施工组织设计 编制人 : 审核人 : 批准人 : 日 期 : 陕西省成通机械化公路生态工程有限责任公司马苏路工程经理部目 录一、总体施工组织布置及规划…………………………………………………………1二、组织机构及临时工程施工…………………………………………………………8三、总体施工方案和施工方法总说明……………………………………………… 19四、总体施工安排…………………………………………………………………… 20五、主要施工方案和施工方法……………………………………………………… 21六、关键工程、重点工程及工期保证措施………………………………………… 74七、质量管理保证体系和质量保证措施…………………………………………… 77八、平安保证体系及保证措施……………………………………………………… 89九、环境保护保证体系及保证措施………………………………………………… 98十、文明施工措施…………………………………………………………………… 102十一、冬、雨季施工保证措施……………………………………………………… 104十二、工程风险预测与防范………………………………………………………… 106十三、其他应说明的事项…………………………………………………………… 108十四、附件…………………………………………………………………………… 109实施性施工组织设计一、总体施工组织布置及规划㈠、编制说明1、编制依据 ⑴、?延川县马家河至苏亚河三级公路工程施工招标文件?⑵、?延川县马家河至苏亚河三级公路工程施工图设计?⑶、施工现场勘察获得的资料。⑷、?公路路基施工技术标准?(JTG F10-2024)⑸、?公路路面基层施工技术细那么?〔JTGT F20-2024〕 ⑹、?公路桥涵施工技术标准?(JTJ041-2000)⑺、?公路工程质量检验评定标准?〔JTG F80/1-2024〕⑻、?公路工程施工平安技术标准?〔JTG F90-2024〕⑼、国家及地方有关的法律、法规、政策。⑽、参考本单位多年来参加公路工程积累的施工、生产经验及现有设备能力、管理水平等。2、编制原那么⑴、遵循设计文件的原那么,严格根据合要求的工期、质量等目标编制技术方案,使业主的各项要求均得到有效保证。⑵、遵循设计文件的原那么,在编制施组时,认真阅读核对所获得的技术设计文件资料,了解设计意图,掌握现场情况...
