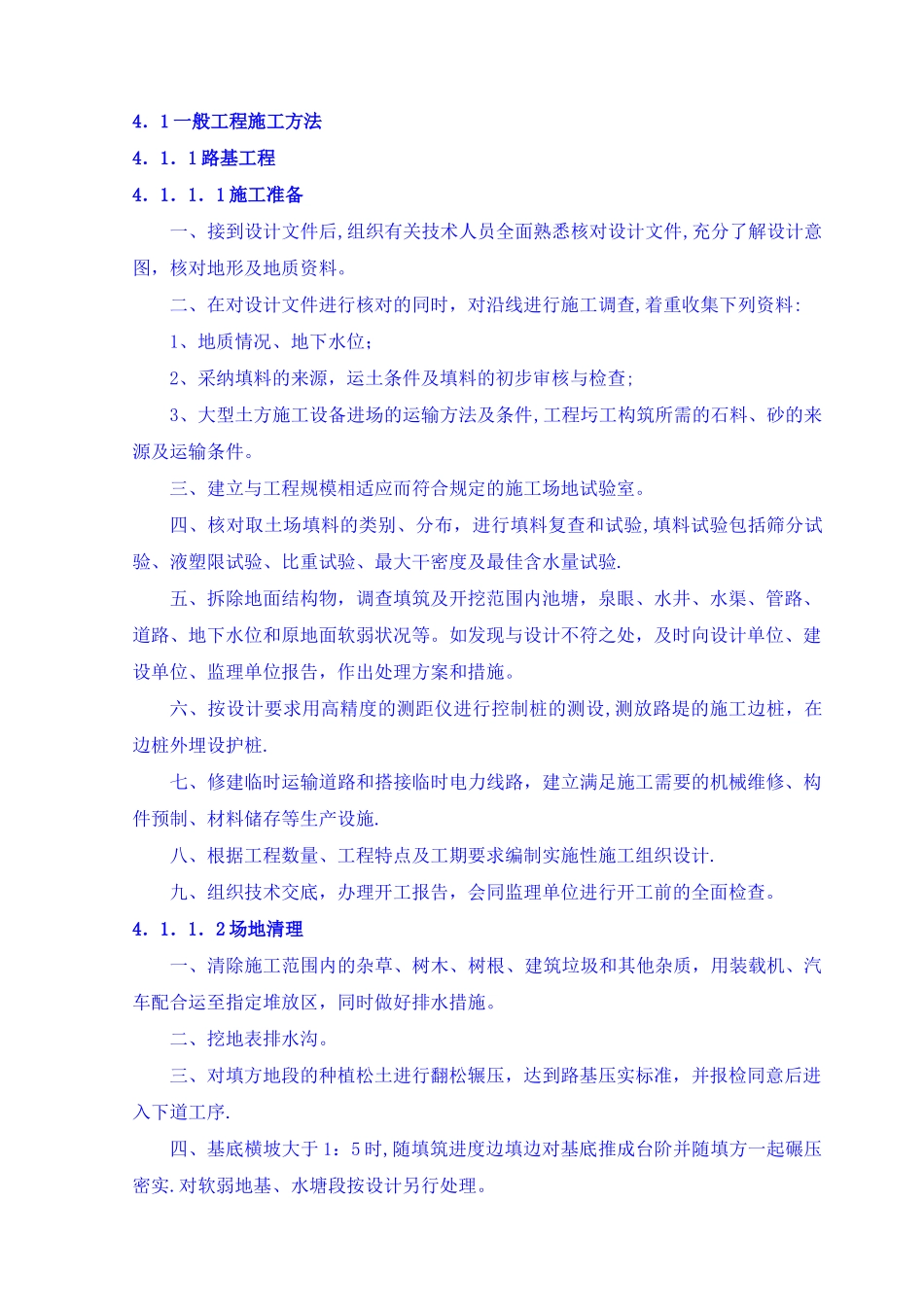

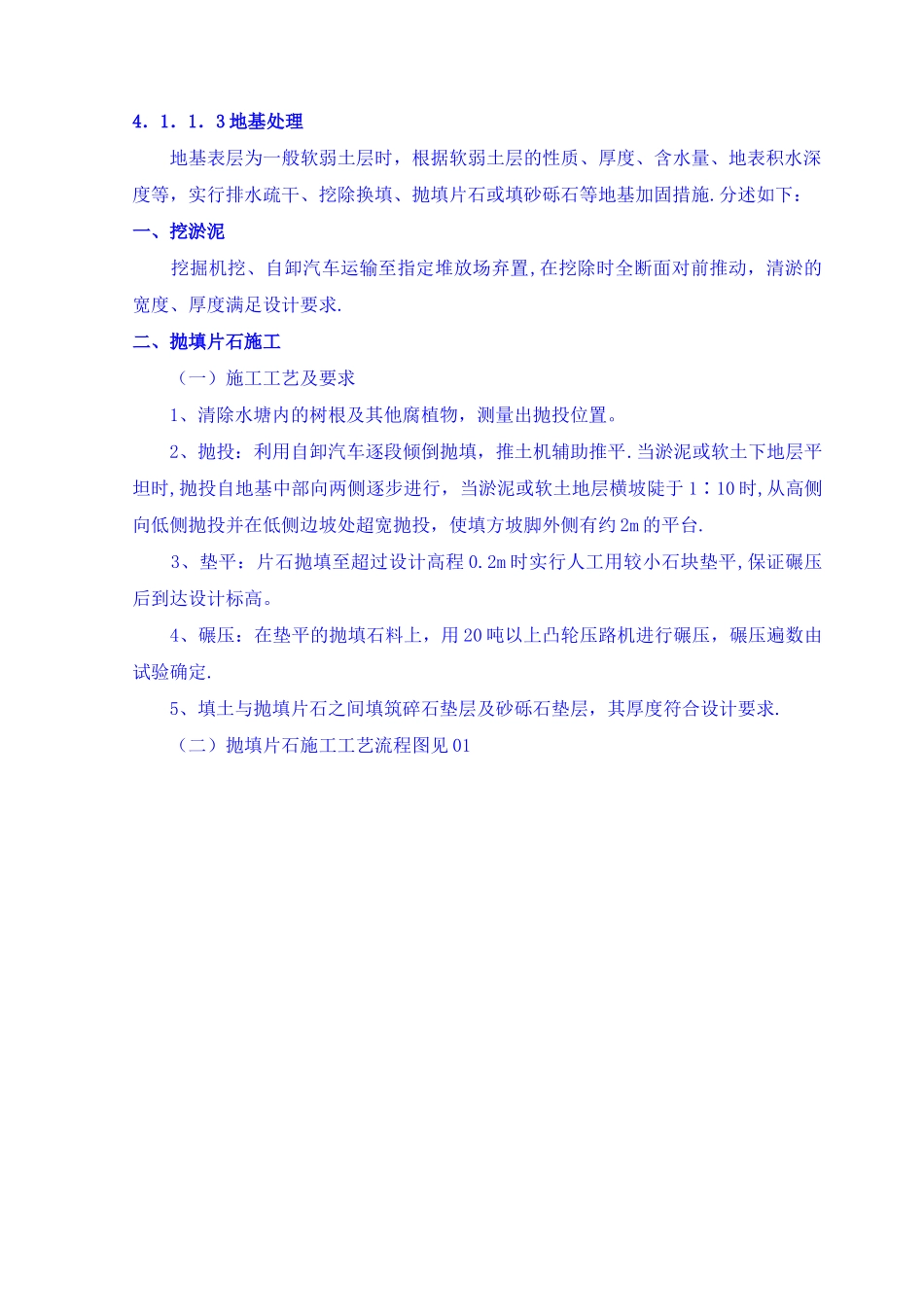

4.1 一般工程施工方法4.1.1 路基工程4.1.1.1 施工准备 一、接到设计文件后,组织有关技术人员全面熟悉核对设计文件,充分了解设计意图,核对地形及地质资料。二、在对设计文件进行核对的同时,对沿线进行施工调查,着重收集下列资料:1、地质情况、地下水位; 2、采纳填料的来源,运土条件及填料的初步审核与检查; 3、大型土方施工设备进场的运输方法及条件,工程圬工构筑所需的石料、砂的来源及运输条件。三、建立与工程规模相适应而符合规定的施工场地试验室。四、核对取土场填料的类别、分布,进行填料复查和试验,填料试验包括筛分试验、液塑限试验、比重试验、最大干密度及最佳含水量试验.五、拆除地面结构物,调查填筑及开挖范围内池塘,泉眼、水井、水渠、管路、道路、地下水位和原地面软弱状况等。如发现与设计不符之处,及时向设计单位、建设单位、监理单位报告,作出处理方案和措施。六、按设计要求用高精度的测距仪进行控制桩的测设,测放路堤的施工边桩,在边桩外埋设护桩. 七、修建临时运输道路和搭接临时电力线路,建立满足施工需要的机械维修、构件预制、材料储存等生产设施. 八、根据工程数量、工程特点及工期要求编制实施性施工组织设计. 九、组织技术交底,办理开工报告,会同监理单位进行开工前的全面检查。4.1.1.2 场地清理 一、清除施工范围内的杂草、树木、树根、建筑垃圾和其他杂质,用装载机、汽车配合运至指定堆放区,同时做好排水措施。二、挖地表排水沟。三、对填方地段的种植松土进行翻松辗压,达到路基压实标准,并报检同意后进入下道工序.四、基底横坡大于 1:5 时,随填筑进度边填边对基底推成台阶并随填方一起碾压密实.对软弱地基、水塘段按设计另行处理。4.1.1.3 地基处理 地基表层为一般软弱土层时,根据软弱土层的性质、厚度、含水量、地表积水深度等,实行排水疏干、挖除换填、抛填片石或填砂砾石等地基加固措施.分述如下:一、挖淤泥 挖掘机挖、自卸汽车运输至指定堆放场弃置,在挖除时全断面对前推动,清淤的宽度、厚度满足设计要求.二、抛填片石施工 (一)施工工艺及要求 1、清除水塘内的树根及其他腐植物,测量出抛投位置。 2、抛投:利用自卸汽车逐段倾倒抛填,推土机辅助推平.当淤泥或软土下地层平坦时,抛投自地基中部向两侧逐步进行,当淤泥或软土地层横坡陡于 1∶10 时,从高侧向低侧抛投并在低侧边坡处超宽抛投,使填方坡脚外侧有约 2m 的平台. 3、垫平:片石抛填至超过...
