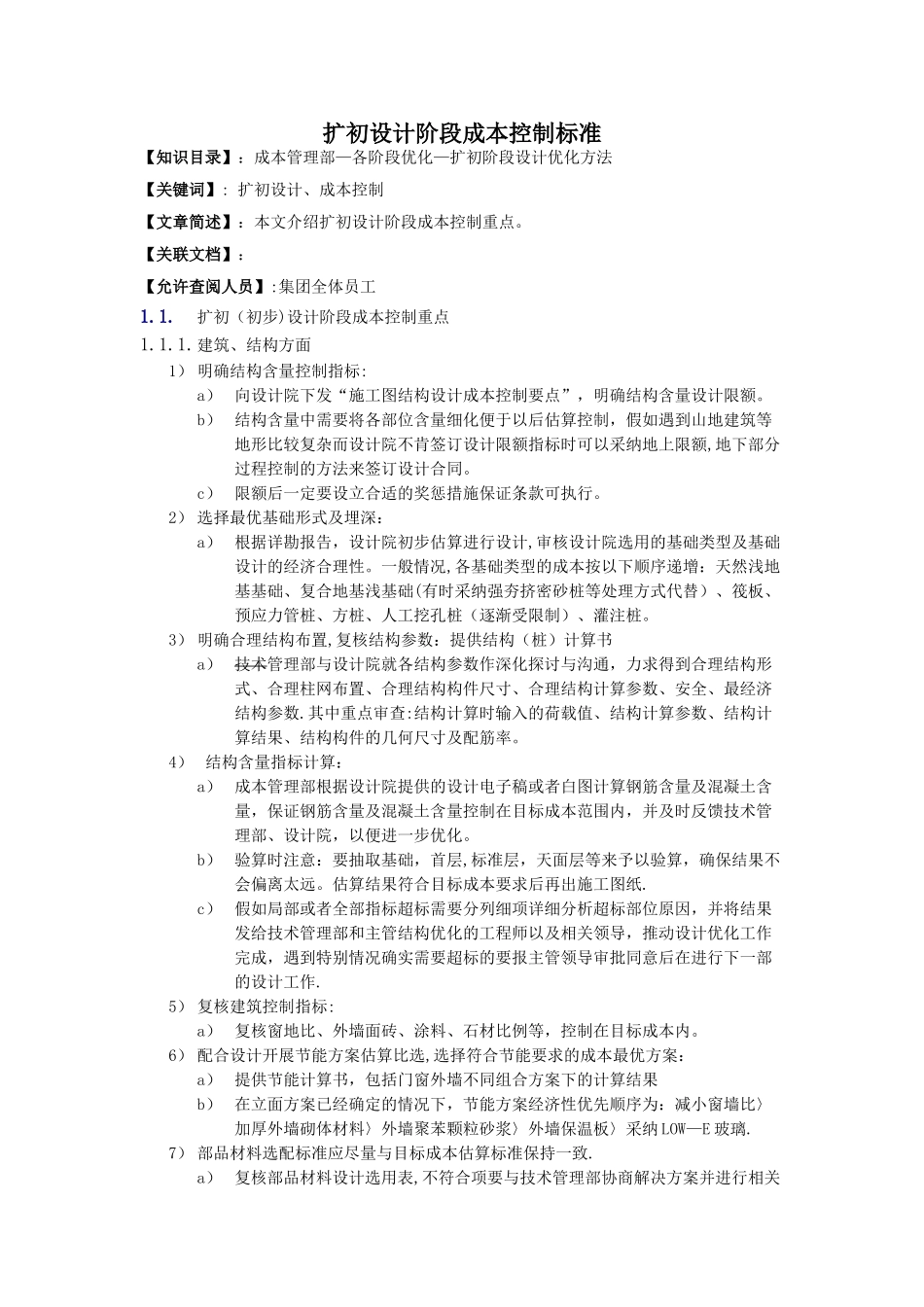

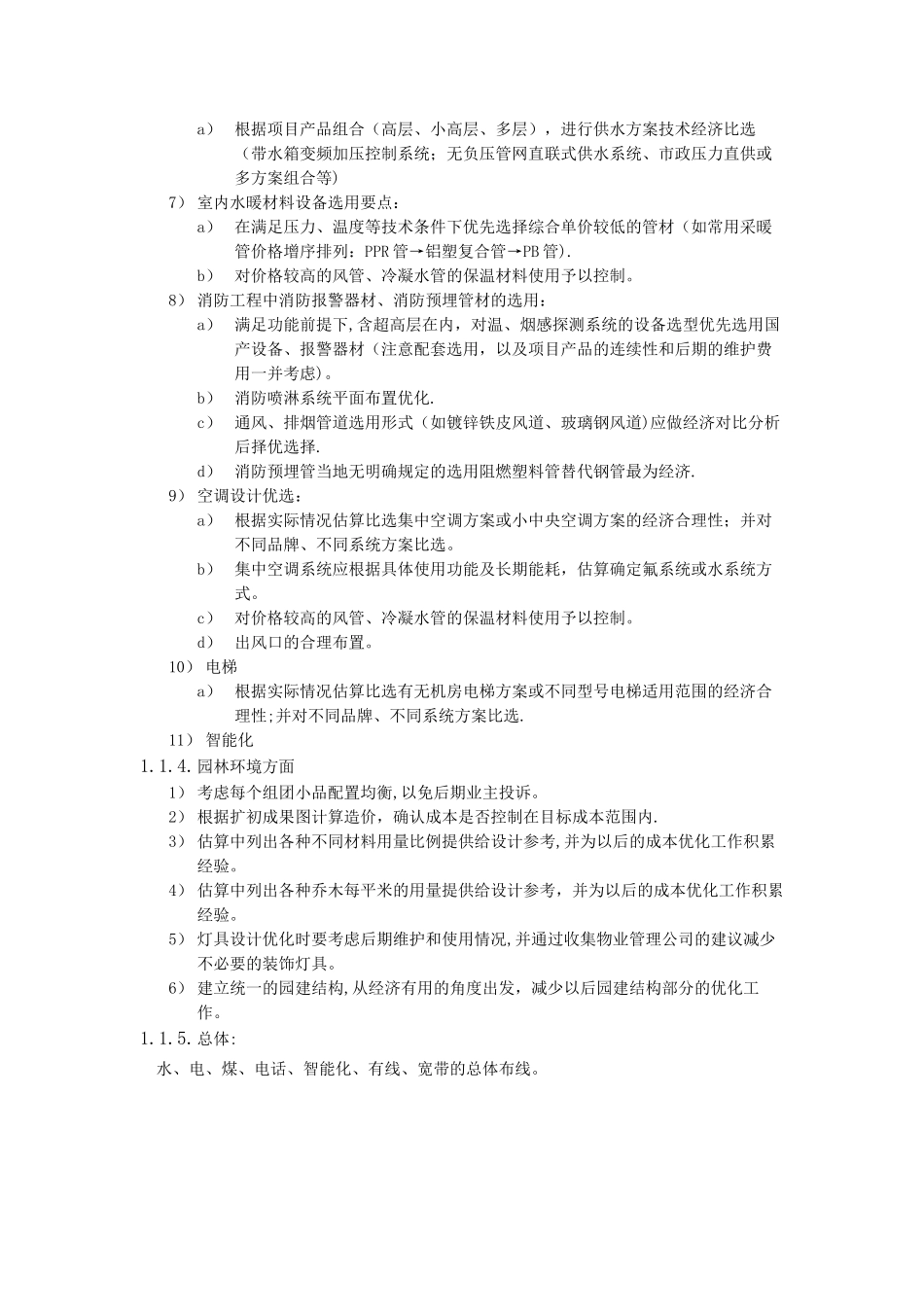

扩初设计阶段成本控制标准【知识目录】:成本管理部—各阶段优化—扩初阶段设计优化方法【关键词】: 扩初设计、成本控制【文章简述】:本文介绍扩初设计阶段成本控制重点。【关联文档】: 【允许查阅人员】:集团全体员工 1.1.扩初(初步)设计阶段成本控制重点1.1.1.建筑、结构方面1) 明确结构含量控制指标:a) 向设计院下发“施工图结构设计成本控制要点”,明确结构含量设计限额。b) 结构含量中需要将各部位含量细化便于以后估算控制,假如遇到山地建筑等地形比较复杂而设计院不肯签订设计限额指标时可以采纳地上限额,地下部分过程控制的方法来签订设计合同。c) 限额后一定要设立合适的奖惩措施保证条款可执行。2) 选择最优基础形式及埋深:a) 根据详勘报告,设计院初步估算进行设计,审核设计院选用的基础类型及基础设计的经济合理性。一般情况,各基础类型的成本按以下顺序递增:天然浅地基基础、复合地基浅基础(有时采纳强夯挤密砂桩等处理方式代替)、筏板、预应力管桩、方桩、人工挖孔桩(逐渐受限制)、灌注桩。3) 明确合理结构布置,复核结构参数:提供结构(桩)计算书a) 技术管理部与设计院就各结构参数作深化探讨与沟通,力求得到合理结构形式、合理柱网布置、合理结构构件尺寸、合理结构计算参数、安全、最经济结构参数.其中重点审查:结构计算时输入的荷载值、结构计算参数、结构计算结果、结构构件的几何尺寸及配筋率。4) 结构含量指标计算:a) 成本管理部根据设计院提供的设计电子稿或者白图计算钢筋含量及混凝土含量,保证钢筋含量及混凝土含量控制在目标成本范围内,并及时反馈技术管理部、设计院,以便进一步优化。b) 验算时注意:要抽取基础,首层,标准层,天面层等来予以验算,确保结果不会偏离太远。估算结果符合目标成本要求后再出施工图纸.c) 假如局部或者全部指标超标需要分列细项详细分析超标部位原因,并将结果发给技术管理部和主管结构优化的工程师以及相关领导,推动设计优化工作完成,遇到特别情况确实需要超标的要报主管领导审批同意后在进行下一部的设计工作.5) 复核建筑控制指标:a) 复核窗地比、外墙面砖、涂料、石材比例等,控制在目标成本内。6) 配合设计开展节能方案估算比选,选择符合节能要求的成本最优方案:a) 提供节能计算书,包括门窗外墙不同组合方案下的计算结果b) 在立面方案已经确定的情况下,节能方案经济性优先顺序为:减小窗墙比〉加厚外墙砌体材料〉外墙聚苯颗粒...
