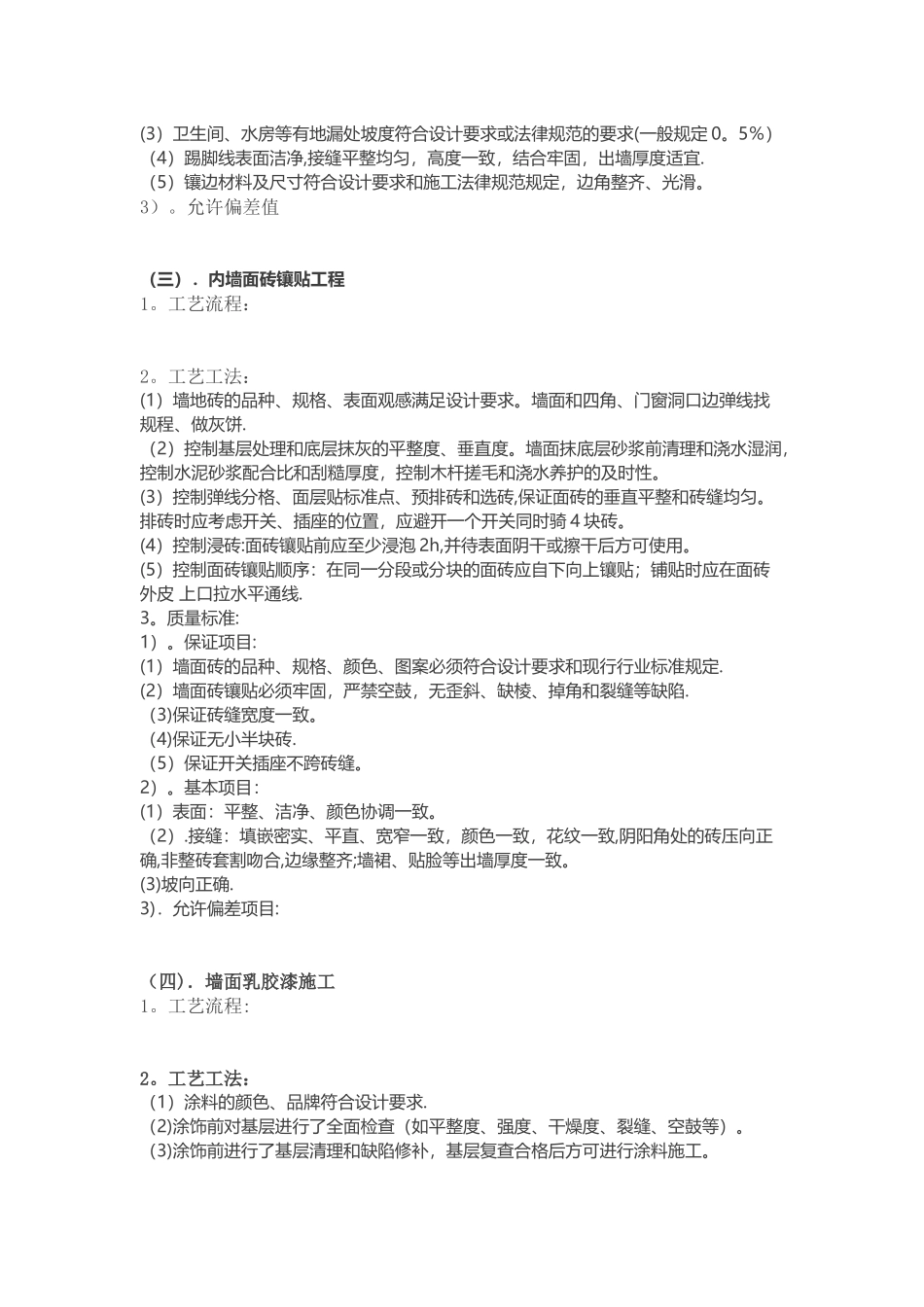

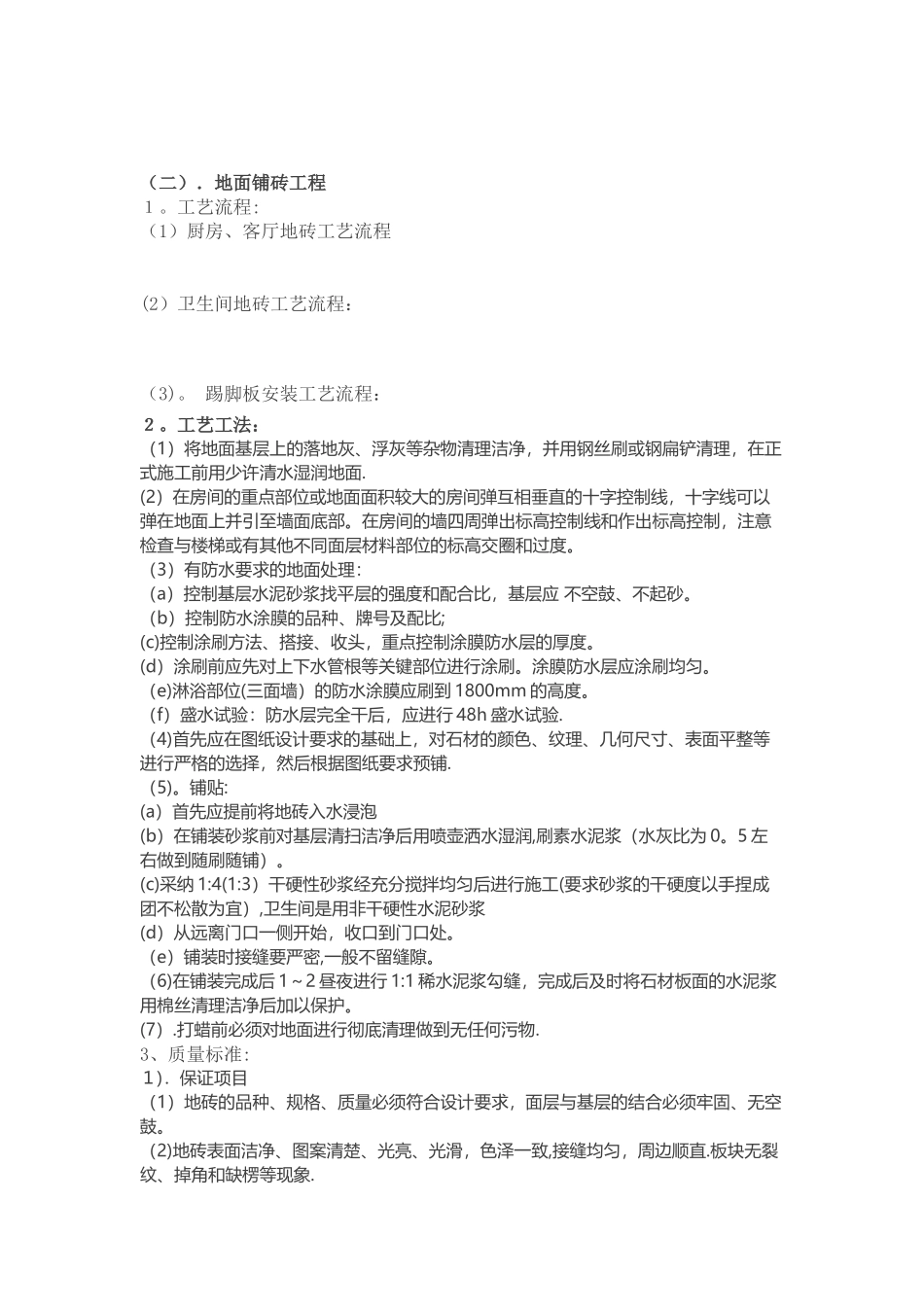

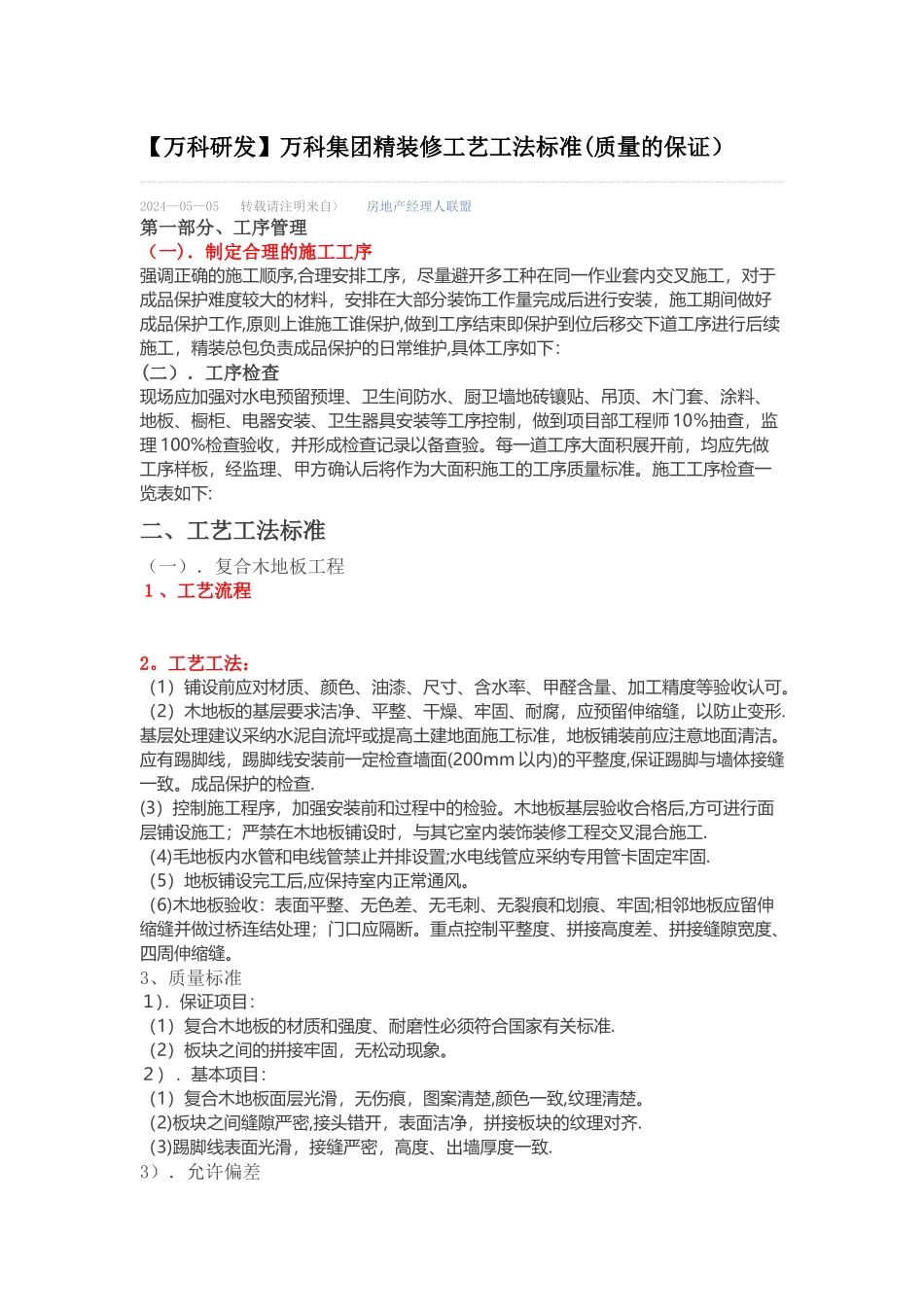

【万科研发】万科集团精装修工艺工法标准(质量的保证)2024—05—05 转载请注明来自〉 房地产经理人联盟第一部分、工序管理(一).制定合理的施工工序强调正确的施工顺序,合理安排工序,尽量避开多工种在同一作业套内交叉施工,对于成品保护难度较大的材料,安排在大部分装饰工作量完成后进行安装,施工期间做好成品保护工作,原则上谁施工谁保护,做到工序结束即保护到位后移交下道工序进行后续施工,精装总包负责成品保护的日常维护,具体工序如下:(二).工序检查现场应加强对水电预留预埋、卫生间防水、厨卫墙地砖镶贴、吊顶、木门套、涂料、地板、橱柜、电器安装、卫生器具安装等工序控制,做到项目部工程师 10%抽查,监理 100%检查验收,并形成检查记录以备查验。每一道工序大面积展开前,均应先做工序样板,经监理、甲方确认后将作为大面积施工的工序质量标准。施工工序检查一览表如下:二、工艺工法标准(一).复合木地板工程1、工艺流程2。工艺工法:(1)铺设前应对材质、颜色、油漆、尺寸、含水率、甲醛含量、加工精度等验收认可。(2)木地板的基层要求洁净、平整、干燥、牢固、耐腐,应预留伸缩缝,以防止变形.基层处理建议采纳水泥自流坪或提高土建地面施工标准,地板铺装前应注意地面清洁。应有踢脚线,踢脚线安装前一定检查墙面(200mm 以内)的平整度,保证踢脚与墙体接缝一致。成品保护的检查.(3)控制施工程序,加强安装前和过程中的检验。木地板基层验收合格后,方可进行面层铺设施工;严禁在木地板铺设时,与其它室内装饰装修工程交叉混合施工.(4)毛地板内水管和电线管禁止并排设置;水电线管应采纳专用管卡固定牢固.(5)地板铺设完工后,应保持室内正常通风。(6)木地板验收:表面平整、无色差、无毛刺、无裂痕和划痕、牢固;相邻地板应留伸缩缝并做过桥连结处理;门口应隔断。重点控制平整度、拼接高度差、拼接缝隙宽度、四周伸缩缝。3、质量标准1).保证项目:(1)复合木地板的材质和强度、耐磨性必须符合国家有关标准.(2)板块之间的拼接牢固,无松动现象。2).基本项目: (1)复合木地板面层光滑,无伤痕,图案清楚,颜色一致,纹理清楚。(2)板块之间缝隙严密,接头错开,表面洁净,拼接板块的纹理对齐.(3)踢脚线表面光滑,接缝严密,高度、出墙厚度一致.3).允许偏差(二).地面铺砖工程1。工艺流程:(1)厨房、客厅地砖工艺流程(2)卫生间地砖工艺流程:(3)。 踢脚板安装工艺流程:2。工艺工法:(1)将地...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

万科集团精装修工艺工法标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
