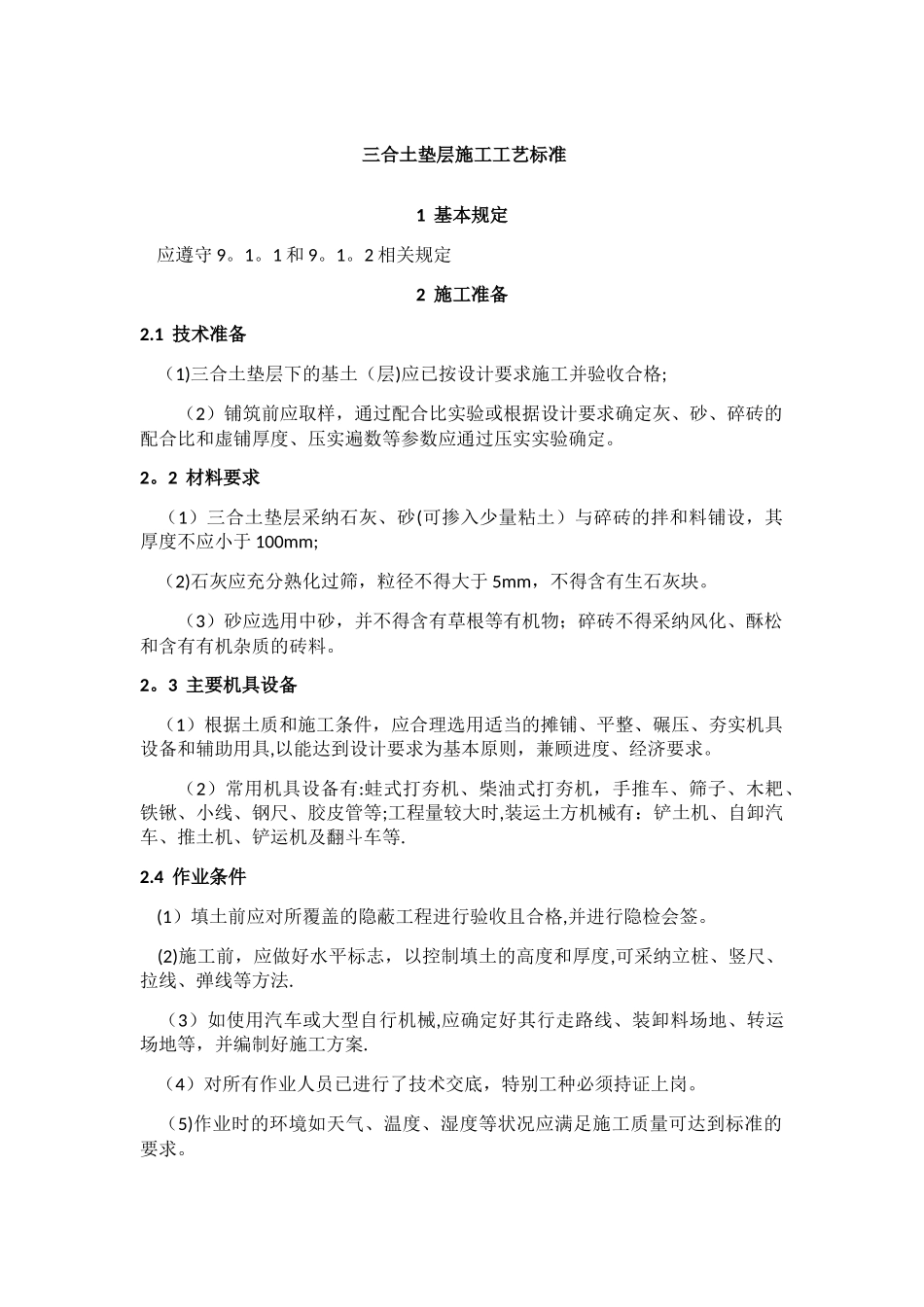

三合土垫层施工工艺标准1 基本规定 应遵守 9。1。1 和 9。1。2 相关规定2 施工准备2.1 技术准备 (1)三合土垫层下的基土(层)应已按设计要求施工并验收合格;(2)铺筑前应取样,通过配合比实验或根据设计要求确定灰、砂、碎砖的配合比和虚铺厚度、压实遍数等参数应通过压实实验确定。2。2 材料要求 (1)三合土垫层采纳石灰、砂(可掺入少量粘土)与碎砖的拌和料铺设,其厚度不应小于 100mm; (2)石灰应充分熟化过筛,粒径不得大于 5mm,不得含有生石灰块。(3)砂应选用中砂,并不得含有草根等有机物;碎砖不得采纳风化、酥松和含有有机杂质的砖料。2。3 主要机具设备 (1)根据土质和施工条件,应合理选用适当的摊铺、平整、碾压、夯实机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。(2)常用机具设备有:蛙式打夯机、柴油式打夯机,手推车、筛子、木耙、铁锹、小线、钢尺、胶皮管等;工程量较大时,装运土方机械有:铲土机、自卸汽车、推土机、铲运机及翻斗车等.2.4 作业条件 (1)填土前应对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。 (2)施工前,应做好水平标志,以控制填土的高度和厚度,可采纳立桩、竖尺、拉线、弹线等方法. (3)如使用汽车或大型自行机械,应确定好其行走路线、装卸料场地、转运场地等,并编制好施工方案. (4)对所有作业人员已进行了技术交底,特别工种必须持证上岗。 (5)作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。 (6)当地下水位高于基底时,施工前应用采排水或降低地下水位的措施,是地下水位常常保持在施工面以下 0.5m 左右.3 施工工艺3。1 工艺流程检验石灰、砂、砖质量→实验确定施工参数→技术交底→准备机具设备→基底清理→过筛→灰砂砖拌和→分层铺筑、耙平→分层夯实→检验密实度→修整找平验收3。2 操作工艺 (1)铺筑前应将基底地坪上的杂物、浮土清理洁净。 (2)检验石灰的质量,确保粒径和熟化程度符合要求;检验碎砖的质量,其粒径不得大于 60mm。 (3)拌和:灰、砂、砖的配合比应用体积比,应根据实验确定的参数或设计要求控制配合比。拌和时必须均匀一致,至少翻拌两次,拌和好的土料颜色应一致。 (4)三合土施工时应适当控制含水量如砂水分过大或过于,应提前实行晾晒或洒水等措施。 (5)填土应分层摊铺.每层铺土厚度应根据土质、密实度要求和机具性能通过压实实验确定。作业时,应严格根据实验所确定的参...
