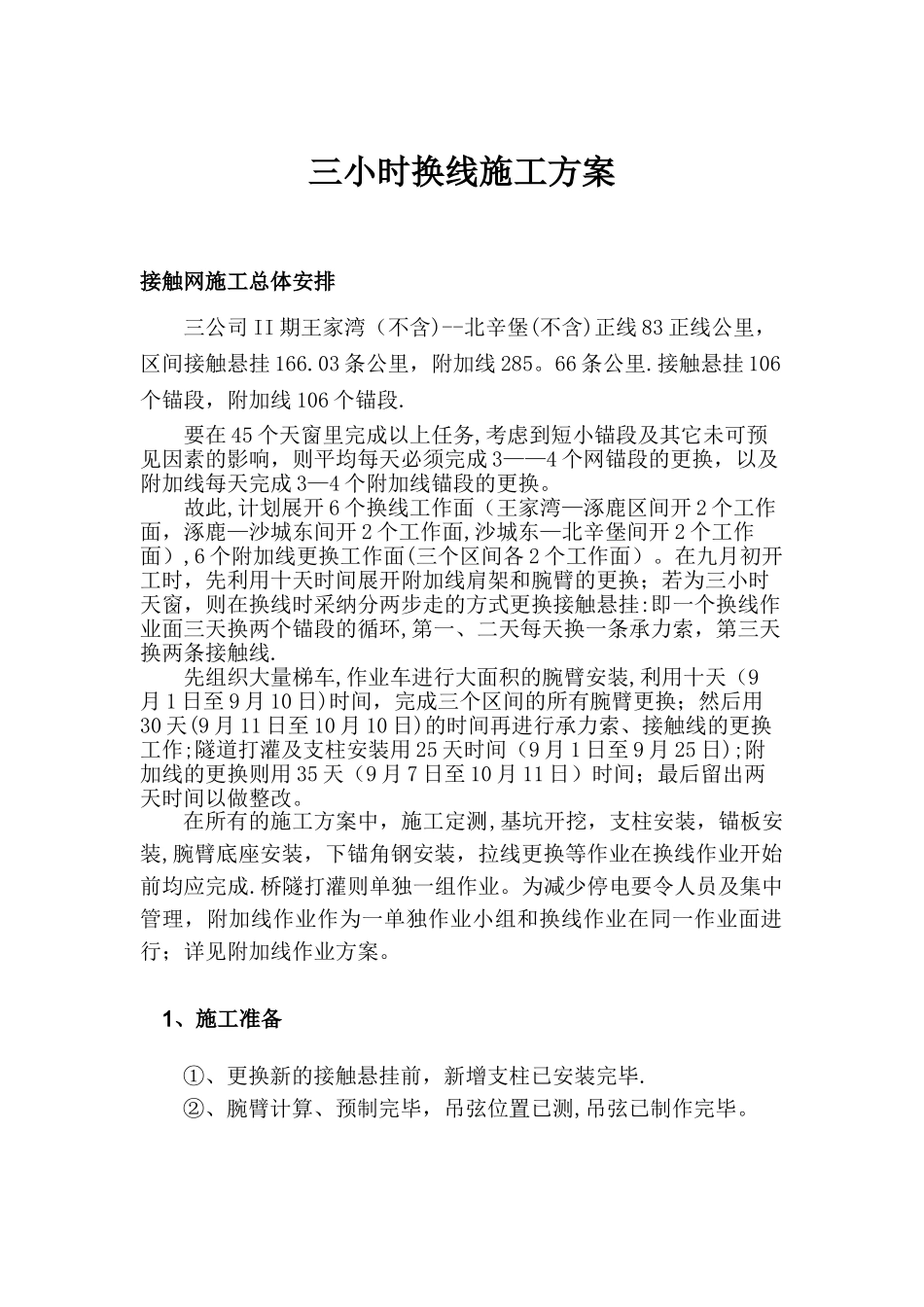

三小时换线施工方案接触网施工总体安排三公司 II 期王家湾(不含)--北辛堡(不含)正线 83 正线公里,区间接触悬挂 166
03 条公里,附加线 285
66 条公里
接触悬挂 106个锚段,附加线 106 个锚段
要在 45 个天窗里完成以上任务,考虑到短小锚段及其它未可预见因素的影响,则平均每天必须完成 3——4 个网锚段的更换,以及附加线每天完成 3—4 个附加线锚段的更换
故此,计划展开 6 个换线工作面(王家湾—涿鹿区间开 2 个工作面,涿鹿—沙城东间开 2 个工作面,沙城东—北辛堡间开 2 个工作面),6 个附加线更换工作面(三个区间各 2 个工作面)
在九月初开工时,先利用十天时间展开附加线肩架和腕臂的更换;若为三小时天窗,则在换线时采纳分两步走的方式更换接触悬挂:即一个换线作业面三天换两个锚段的循环,第一、二天每天换一条承力索,第三天换两条接触线
先组织大量梯车,作业车进行大面积的腕臂安装,利用十天(9月 1 日至 9 月 10 日)时间,完成三个区间的所有腕臂更换;然后用30 天(9 月 11 日至 10 月 10 日)的时间再进行承力索、接触线的更换工作;隧道打灌及支柱安装用 25 天时间(9 月 1 日至 9 月 25 日);附加线的更换则用 35 天(9 月 7 日至 10 月 11 日)时间;最后留出两天时间以做整改
在所有的施工方案中,施工定测,基坑开挖,支柱安装,锚板安装,腕臂底座安装,下锚角钢安装,拉线更换等作业在换线作业开始前均应完成
桥隧打灌则单独一组作业
为减少停电要令人员及集中管理,附加线作业作为一单独作业小组和换线作业在同一作业面进行;详见附加线作业方案
1、施工准备①、更换新的接触悬挂前,新增支柱已安装完毕
②、腕臂计算、预制完毕,吊弦位置已测,吊弦已制作完毕

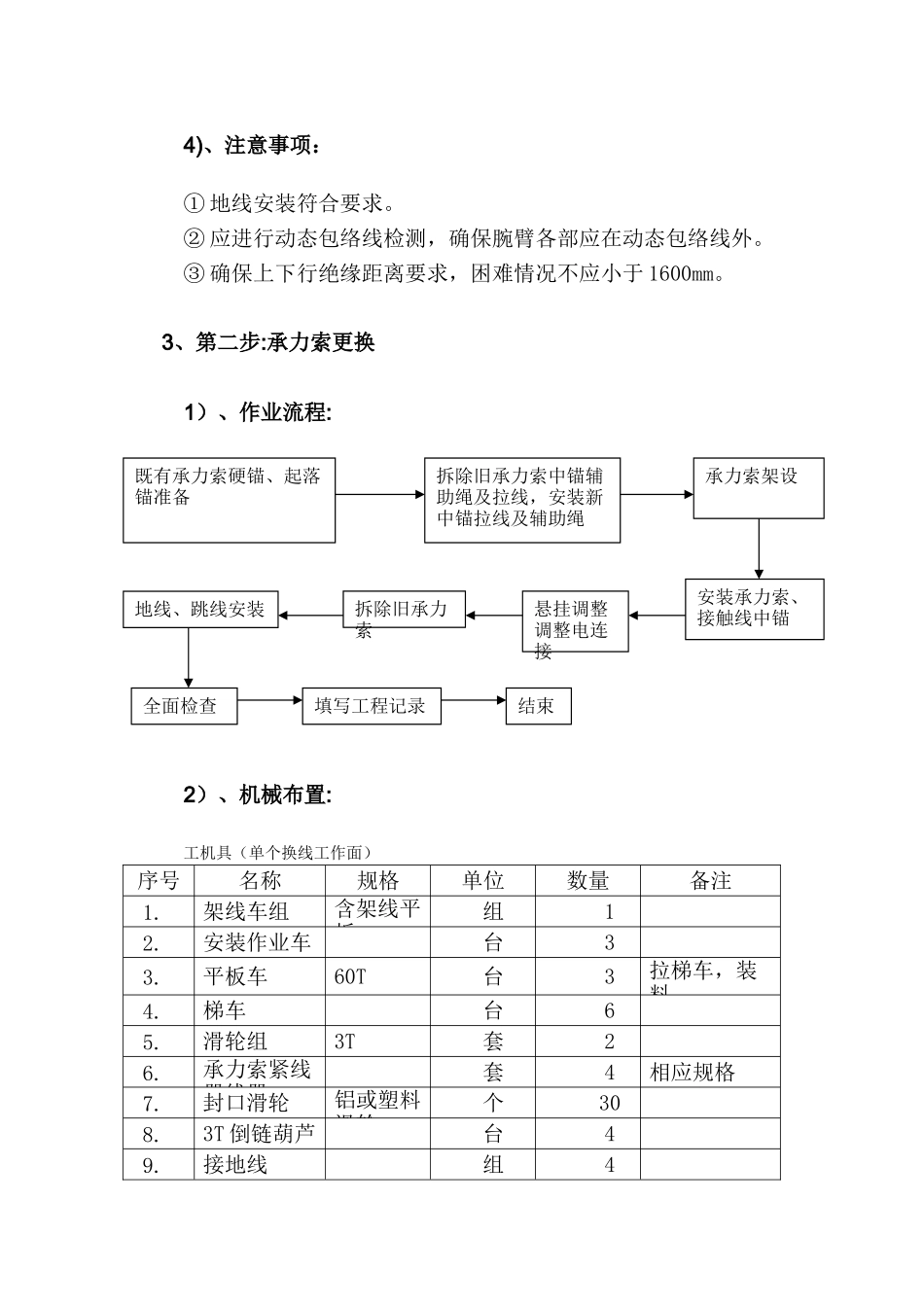

2、第一步:腕臂、定位、拉线、补偿更换:1)、作业流程:2)、操作
