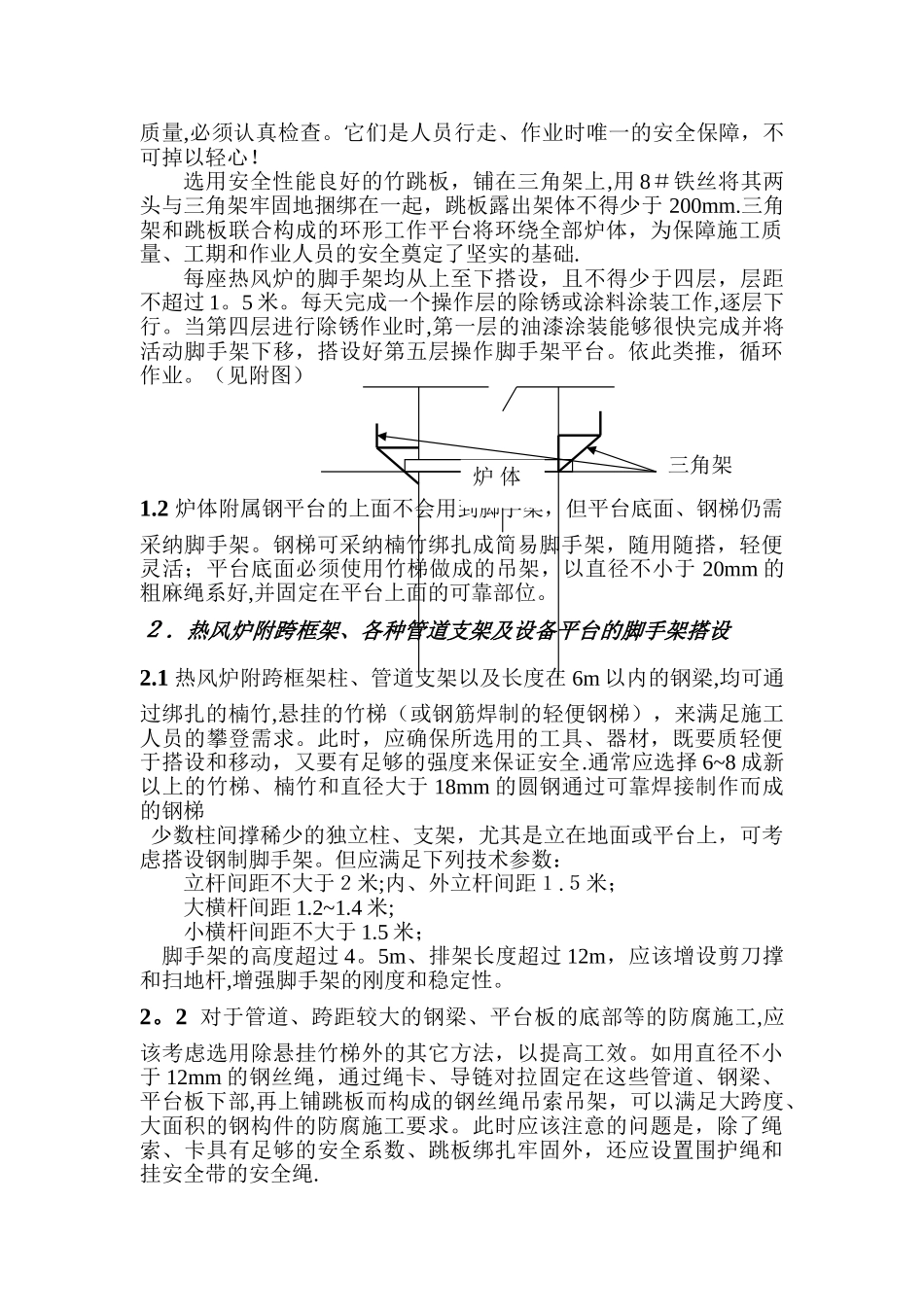

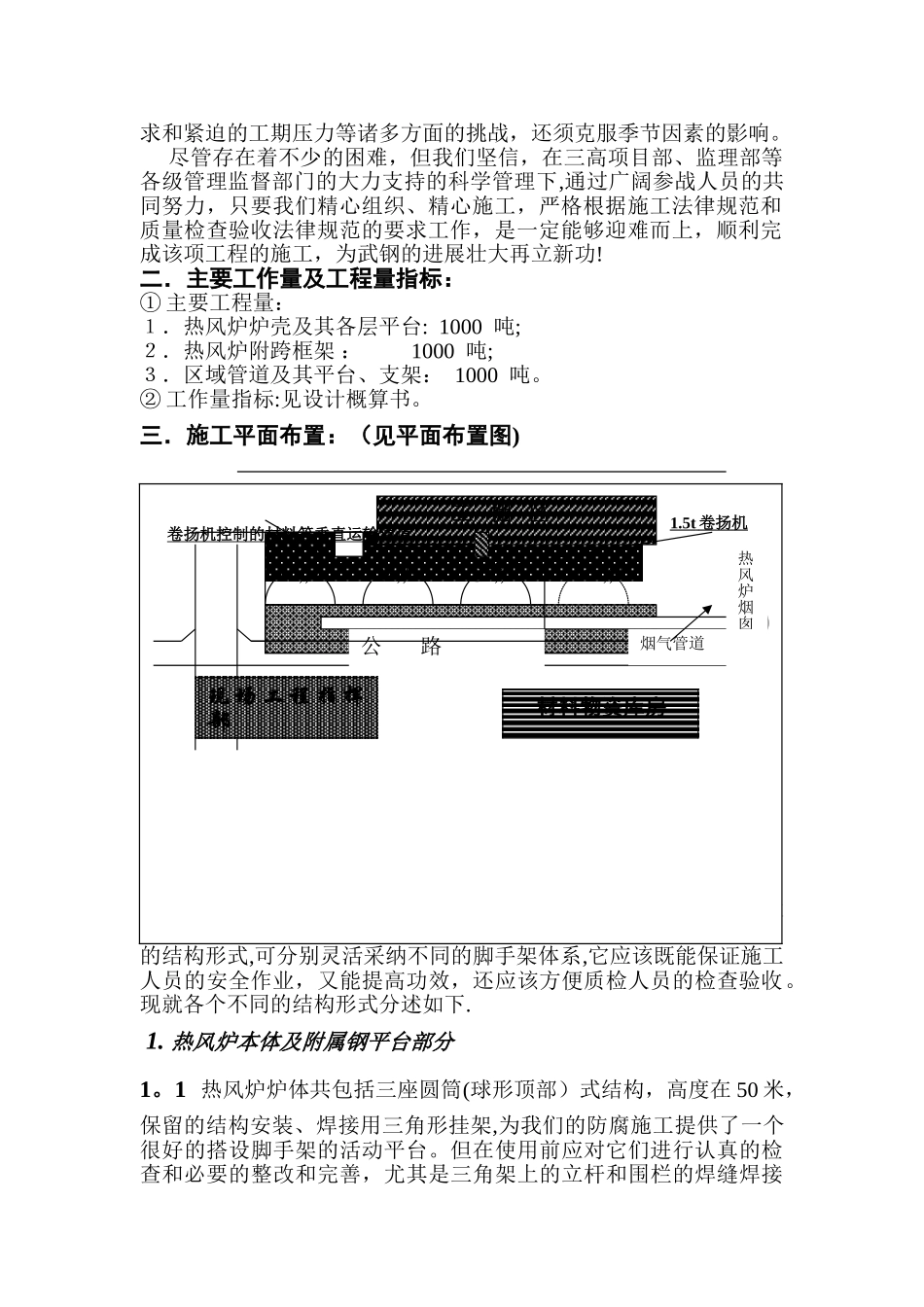

工程名称:新三号高炉易地大修改造—-——热风炉系统钢结构防腐工程编号:武扩 31—6—3 施 工组织设计编制: 龚 少 华审核:批准:武钢建工集团修建公司七处二○○四年二月二十九日新三号高炉大修改造热风炉系统钢结构防腐施 工 方 案一.工程概况: 在本次高炉易地大修改造,热风炉钢结构防腐工程中,除热风炉内壁(▽31。100m 以上部分)的防腐已先期完成外,其他部分现已基本安装完毕,钢结构防腐工程上场条件的条件业已成熟。热风炉炉体及其附属各层钢平台、附跨钢结构框架、各种管道及其平台和支架,还有如冷风放风阀、烟气换热器等设备的平台和支撑结构,这所有的钢结构的全部重量约在 3000 吨左右。它们均裸件进场,在经历了一个相当长的制作安装和放置过程后,现已严重锈蚀。根据设计上对钢结构防腐质量的要求(除锈等级达 Sa2.5 级)和武钢三高项目部对该防腐工程的工期进度控制,并结合当前施工单位面临着的严峻安全形势来看,要想安全、优质、高效地完成这项工程,客观上存在着不少困难,我们必须面对如高空作业(炉体高达 50 余米)、多层面协同作业、大面积的多点同时作业,以及严格而法律规范的质监部门、监理、甲方同时负责参加的质量控制和管理体系、高标准的质量要求和紧迫的工期压力等诸多方面的挑战,还须克服季节因素的影响。 尽管存在着不少的困难,但我们坚信,在三高项目部、监理部等各级管理监督部门的大力支持的科学管理下,通过广阔参战人员的共同努力,只要我们精心组织、精心施工,严格根据施工法律规范和质量检查验收法律规范的要求工作,是一定能够迎难而上,顺利完成该项工程的施工,为武钢的进展壮大再立新功!二.主要工作量及工程量指标:① 主要工程量:1.热风炉炉壳及其各层平台: 1000 吨;2.热风炉附跨框架 : 1000 吨;3.区域管道及其平台、支架: 1000 吨。② 工作量指标:见设计概算书。三.施工平面布置:(见平面布置图)四.施工前的准备:1.编制材料计划表;2.施工机具准备,简易脚手架制作;3.工程技术交底和安全教育;4.熟悉现场施工环境;5。 熟悉施工法律规范。 五.施工方案:(一) 钢结构防腐的脚手架工程 为了保证施工的质量、工期以及作业人员的安全,在防腐区段搭设简易合理的脚手架是十分必要的。根据热风炉系统各部分不同的结构形式,可分别灵活采纳不同的脚手架体系,它应该既能保证施工人员的安全作业,又能提高功效,还应该方便质检人员的检查验收。现就各个不...
