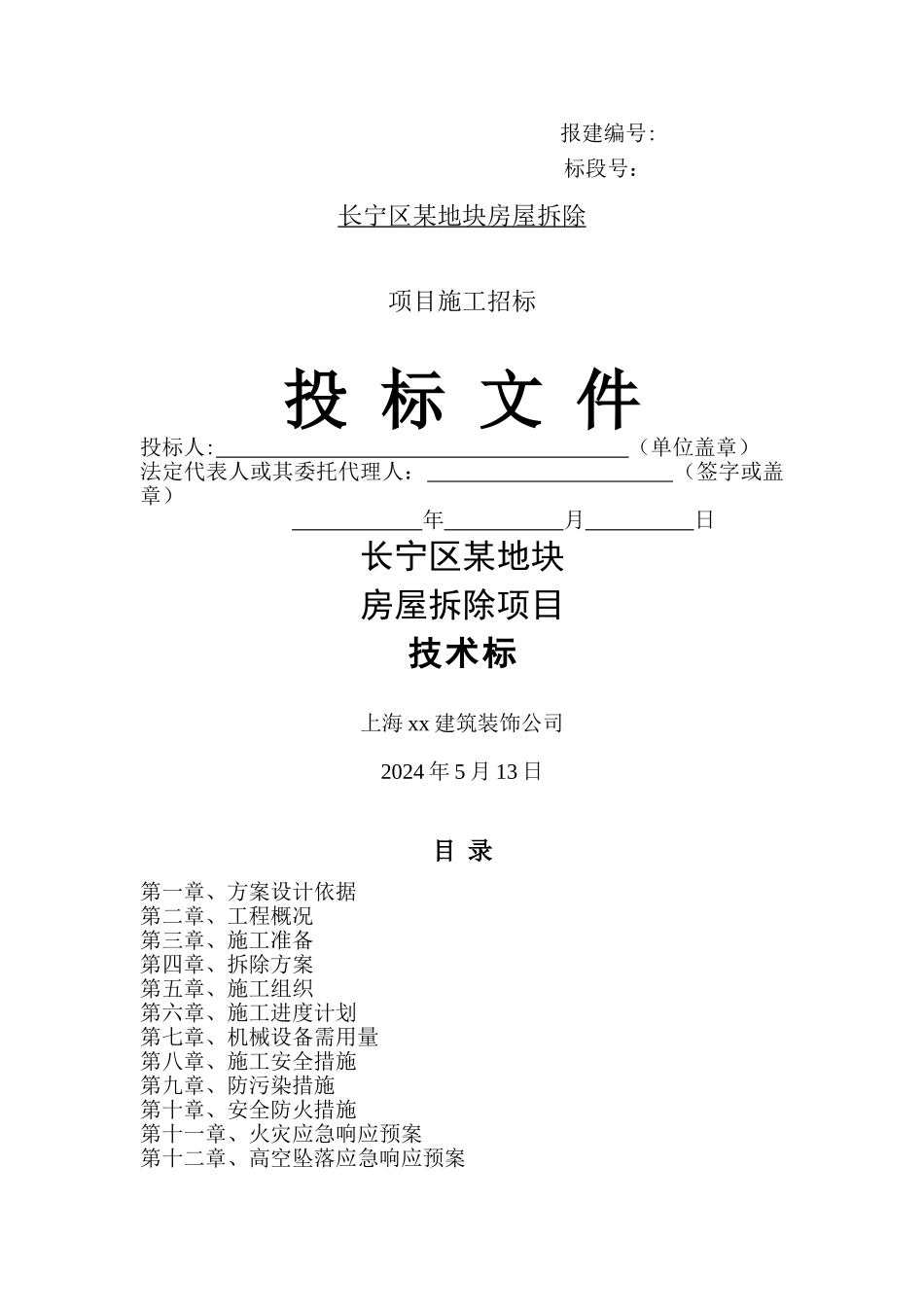

报建编号:标段号:长宁区 某 地块房屋拆除 项目施工招标投 标 文 件投标人: (单位盖章)法定代表人或其委托代理人: (签字或盖章) 年 月 日长宁区某地块房屋拆除项目技术标上海 xx 建筑装饰公司2024 年 5 月 13 日目 录第一章、方案设计依据第二章、工程概况第三章、施工准备第四章、拆除方案第五章、施工组织第六章、施工进度计划第七章、机械设备需用量第八章、施工安全措施第九章、防污染措施第十章、安全防火措施第十一章、火灾应急响应预案第十二章、高空坠落应急响应预案第十三章、拆除过程中的安全保护专项措施第一章、方案设计依据与设计原则1。1 设计依据1。1.1 建设部《施工机械安全操作规程》1.1.2《上海市房屋拆除工程施工安全管理规定实施细则》1.1.3 上海市标准《建筑物、构筑物拆除安全技术规程(试行)》(DBJ08—70—98)1.1。4 上海市工程建设法律规范《建筑物、构筑物拆除规程》(DCJ—70—2024、J10677-2024)1。1.5 上海市建委、公安局《施工现场防火规定(试行)》1。1。6《建筑施工扣件式脚手架安全技术法律规范》(JGJ130-2001)1.1。7《中华人民共和国安全生产法》国家第 70 号令1.1。8《上海市扬尘污染防治管理办法》市府第 23 号令1。1.9《建设工程安全生产管理条例》国务院第 393 号令1。1.10 施工现场临时用电安全技术法律规范 JGJ46—20241。1.11 建筑施工高处作业安全技术法律规范 JGJ80-911。1。12 根据甲方提供的原上海市长宁区新华路街道 49 街坊 42 丘地块房屋平面图及待拆现场周边施工条件情况及待拆物的现场勘察所猎取的相关资料1.2 设计原则1。2。1 所有被拆除的构筑物全部采纳人工和机械拆除相结合.1。2.2 关于地面部分房屋拆除施工对周边不拆除房屋的保护措施. 1.2。3 按要求在施工期间应注意做好降尘,减少噪音的措施工作.1。2。4 确保安全:在施工过程中,确保人员、设备、电缆管线的安全。1。2.5 确保工期:必须按总体施工进度计划,在合同规定的时间内完成工程全部内容,可能的情况下尽量提前。1。2。6 确保质量:确保拆除到位,清运彻底,场地洁净.1。2。7 做到文明施工,安全施工,各类管理措施、应急预案到位.第二章、拆除工程概况与工程特点工程名称: 长宁区新华路街道 49 街坊 42 丘地块房屋拆除工程地址: 东北至生物制品讨论所、南至牛家浜路、西至延安西路 1290 弄建设单位: 上海市长宁区土地资源储备中心 施工单位: 上海 x'x...
