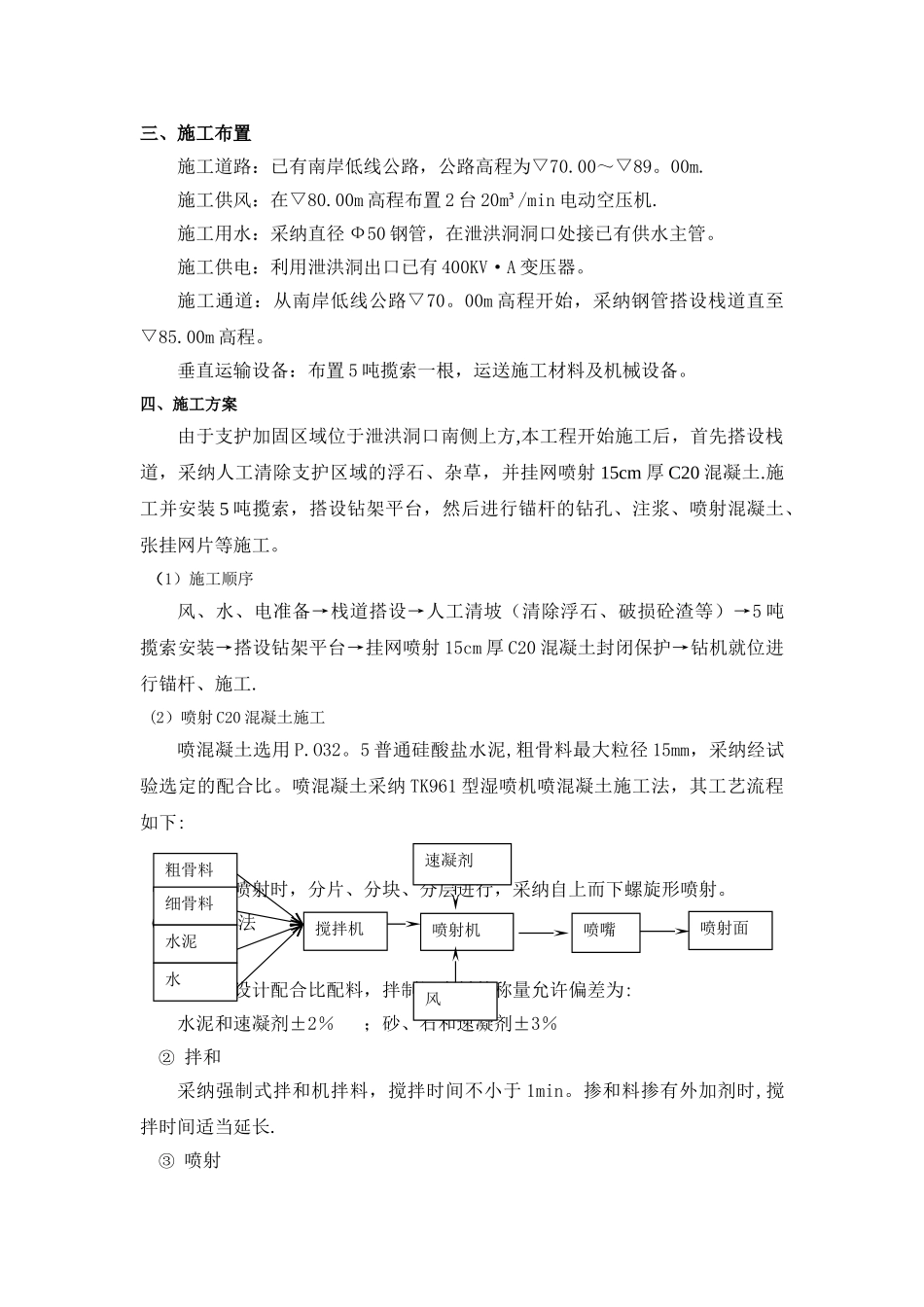

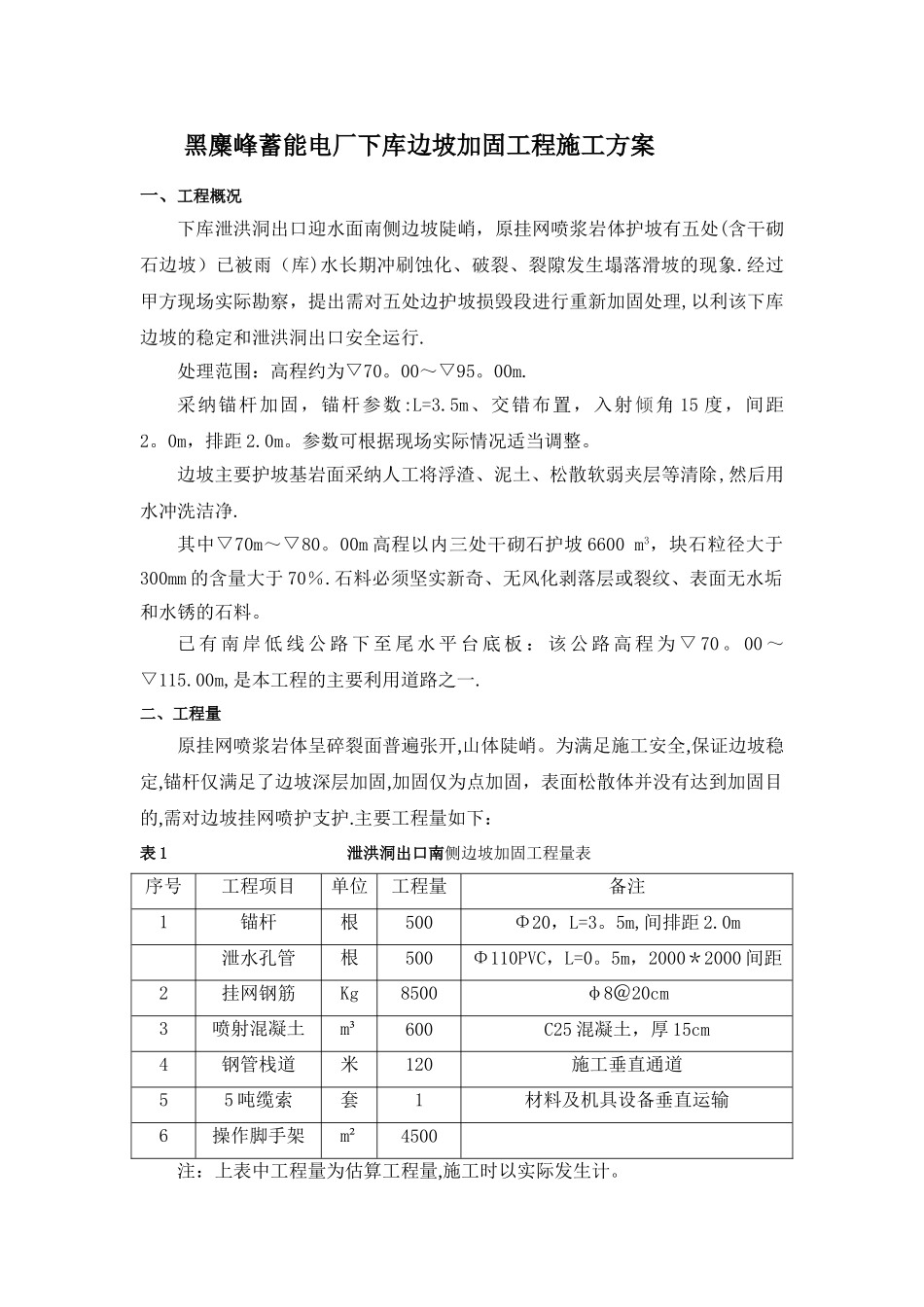

黑麋峰蓄能电厂下库边坡加固工程施工方案一、工程概况下库泄洪洞出口迎水面南侧边坡陡峭,原挂网喷浆岩体护坡有五处(含干砌石边坡)已被雨(库)水长期冲刷蚀化、破裂、裂隙发生塌落滑坡的现象.经过甲方现场实际勘察,提出需对五处边护坡损毁段进行重新加固处理,以利该下库边坡的稳定和泄洪洞出口安全运行.处理范围:高程约为▽70。00~▽95。00m.采纳锚杆加固,锚杆参数:L=3.5m、交错布置,入射倾角 15 度,间距2。0m,排距 2.0m。参数可根据现场实际情况适当调整。边坡主要护坡基岩面采纳人工将浮渣、泥土、松散软弱夹层等清除,然后用水冲洗洁净.其中▽70m~▽80。00m 高程以内三处干砌石护坡 6600 m3,块石粒径大于300mm 的含量大于 70%.石料必须坚实新奇、无风化剥落层或裂纹、表面无水垢和水锈的石料。已 有 南 岸 低 线 公 路 下 至 尾 水 平 台 底 板 : 该 公 路 高 程 为 ▽ 70 。 00 ~▽115.00m,是本工程的主要利用道路之一.二、工程量原挂网喷浆岩体呈碎裂面普遍张开,山体陡峭。为满足施工安全,保证边坡稳定,锚杆仅满足了边坡深层加固,加固仅为点加固,表面松散体并没有达到加固目的,需对边坡挂网喷护支护.主要工程量如下:表 1 泄洪洞出口南侧边坡加固工程量表序号工程项目单位工程量备注1锚杆根500Φ20,L=3。5m,间排距 2.0m泄水孔管根500Φ110PVC,L=0。5m,2000*2000 间距2挂网钢筋Kg8500φ8@20cm3喷射混凝土m³600C25 混凝土,厚 15cm4钢管栈道米120施工垂直通道55 吨缆索套1材料及机具设备垂直运输6操作脚手架m²4500注:上表中工程量为估算工程量,施工时以实际发生计。三、施工布置施工道路:已有南岸低线公路,公路高程为▽70.00~▽89。00m.施工供风:在▽80.00m 高程布置 2 台 20m³/min 电动空压机.施工用水:采纳直径 Ф50 钢管,在泄洪洞洞口处接已有供水主管。施工供电:利用泄洪洞出口已有 400KV·A 变压器。施工通道:从南岸低线公路▽70。00m 高程开始,采纳钢管搭设栈道直至▽85.00m 高程。垂直运输设备:布置 5 吨揽索一根,运送施工材料及机械设备。四、施工方案由于支护加固区域位于泄洪洞口南侧上方,本工程开始施工后,首先搭设栈道,采纳人工清除支护区域的浮石、杂草,并挂网喷射 15cm 厚 C20 混凝土.施工并安装 5 吨揽索,搭设钻架平台,然后进行锚杆的钻孔、注浆、喷射混凝土、张挂网片等施工。 (1)施工顺序风、水、电准备→栈道搭设→...
