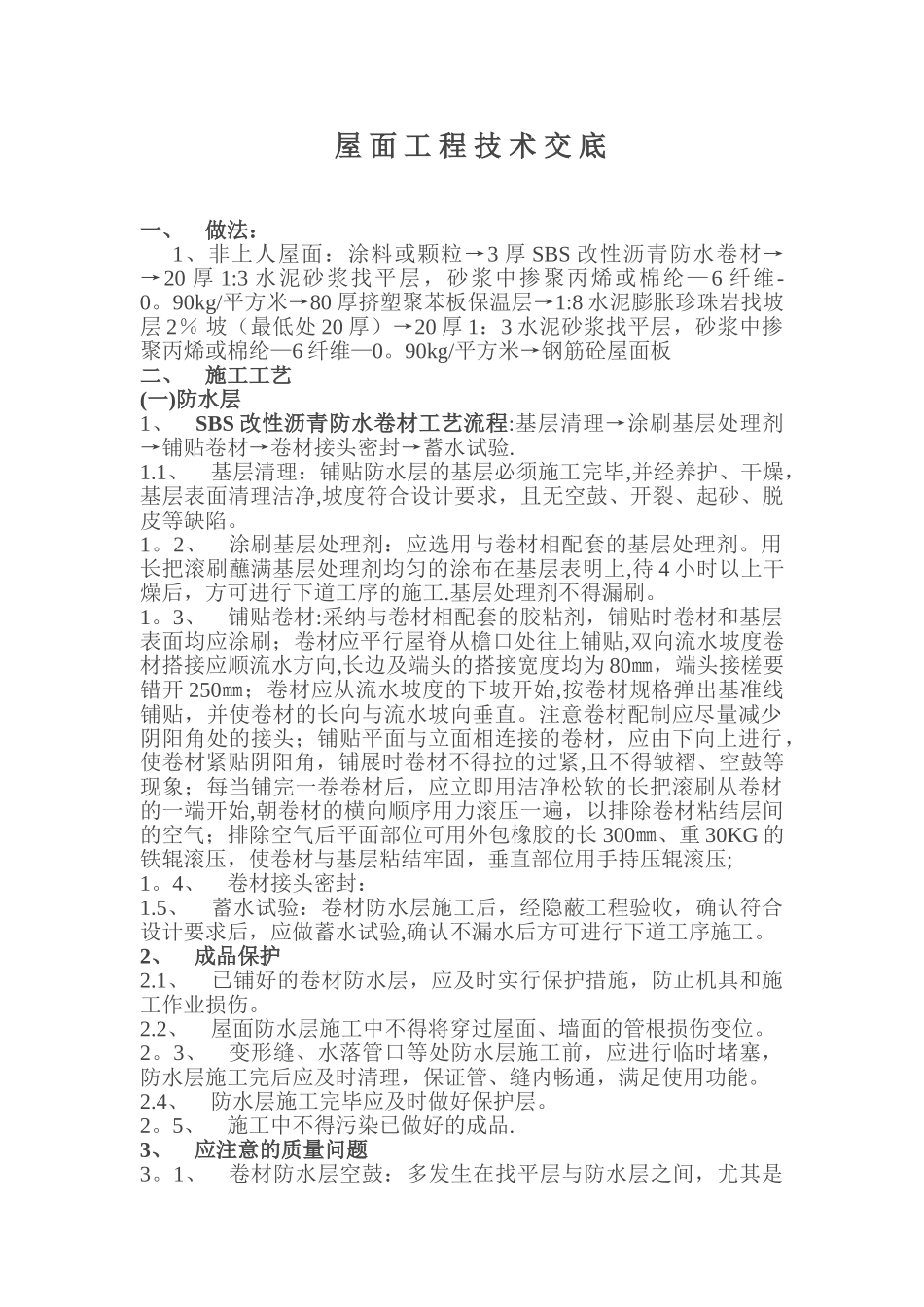

屋 面 工 程 技 术 交 底一、 做法:1、非上人屋面:涂料或颗粒→3 厚 SBS 改性沥青防水卷材→→20 厚 1:3 水泥砂浆找平层,砂浆中掺聚丙烯或棉纶—6 纤维-0。90kg/平方米→80 厚挤塑聚苯板保温层→1:8 水泥膨胀珍珠岩找坡层 2% 坡(最低处 20 厚)→20 厚 1:3 水泥砂浆找平层,砂浆中掺聚丙烯或棉纶—6 纤维—0。90kg/平方米→钢筋砼屋面板二、 施工工艺(一)防水层1、 SBS 改性沥青防水卷材工艺流程:基层清理→涂刷基层处理剂→铺贴卷材→卷材接头密封→蓄水试验.1.1、 基层清理:铺贴防水层的基层必须施工完毕,并经养护、干燥,基层表面清理洁净,坡度符合设计要求,且无空鼓、开裂、起砂、脱皮等缺陷。1。2、 涂刷基层处理剂:应选用与卷材相配套的基层处理剂。用长把滚刷蘸满基层处理剂均匀的涂布在基层表明上,待 4 小时以上干燥后,方可进行下道工序的施工.基层处理剂不得漏刷。1。3、 铺贴卷材:采纳与卷材相配套的胶粘剂,铺贴时卷材和基层表面均应涂刷;卷材应平行屋脊从檐口处往上铺贴,双向流水坡度卷材搭接应顺流水方向,长边及端头的搭接宽度均为 80㎜,端头接槎要错开 250㎜;卷材应从流水坡度的下坡开始,按卷材规格弹出基准线铺贴,并使卷材的长向与流水坡向垂直。注意卷材配制应尽量减少阴阳角处的接头;铺贴平面与立面相连接的卷材,应由下向上进行,使卷材紧贴阴阳角,铺展时卷材不得拉的过紧,且不得皱褶、空鼓等现象;每当铺完一卷卷材后,应立即用洁净松软的长把滚刷从卷材的一端开始,朝卷材的横向顺序用力滚压一遍,以排除卷材粘结层间的空气;排除空气后平面部位可用外包橡胶的长 300㎜、重 30KG 的铁辊滚压,使卷材与基层粘结牢固,垂直部位用手持压辊滚压;1。4、 卷材接头密封:1.5、 蓄水试验:卷材防水层施工后,经隐蔽工程验收,确认符合设计要求后,应做蓄水试验,确认不漏水后方可进行下道工序施工。2、 成品保护2.1、 已铺好的卷材防水层,应及时实行保护措施,防止机具和施工作业损伤。2.2、 屋面防水层施工中不得将穿过屋面、墙面的管根损伤变位。2。3、 变形缝、水落管口等处防水层施工前,应进行临时堵塞,防水层施工完后应及时清理,保证管、缝内畅通,满足使用功能。2.4、 防水层施工完毕应及时做好保护层。2。5、 施工中不得污染已做好的成品.3、 应注意的质量问题3。1、 卷材防水层空鼓:多发生在找平层与防水层之间,尤其是卷材的接缝处;原因是基层不干燥,气...
