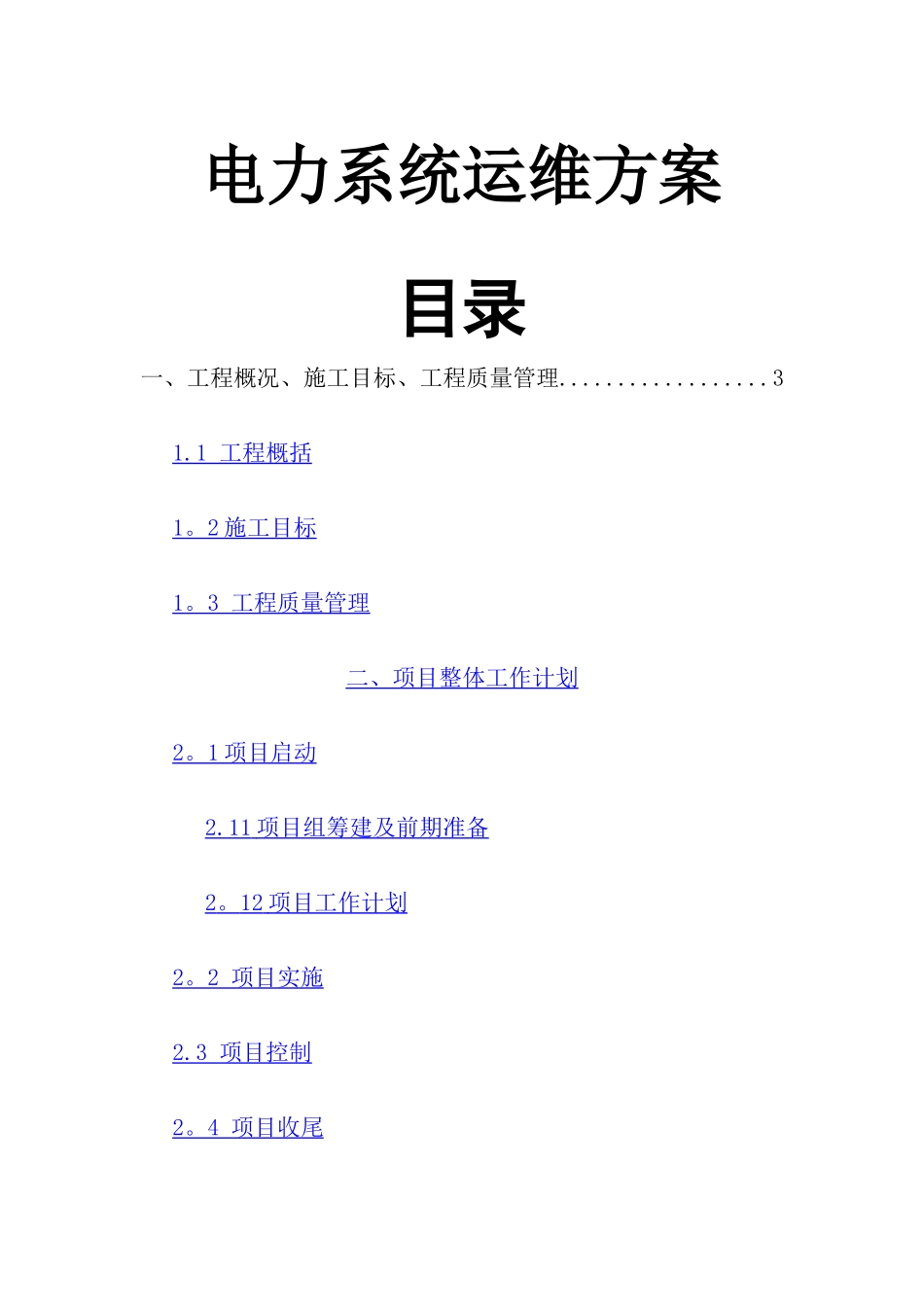

电力系统运维方案目录一、工程概况、施工目标、工程质量管理
1 工程概括 1
2 施工目标 1
3 工程质量管理 二、项目整体工作计划 2
1 项目启动 2
11 项目组筹建及前期准备 2
12 项目工作计划 2
2 项目实施 2
3 项目控制 2
4 项目收尾 2

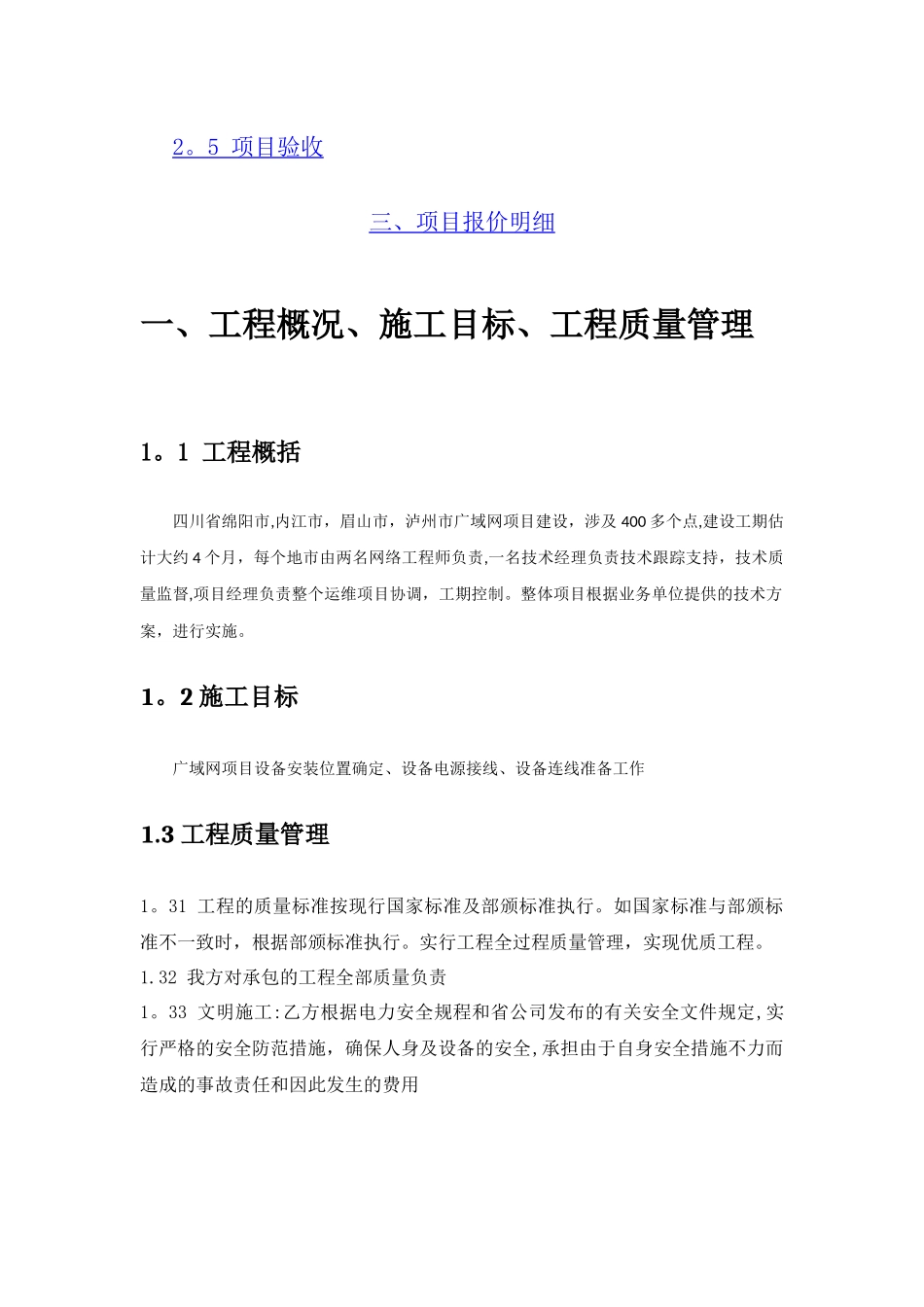

5 项目验收 三、项目报价明细 一、工程概况、施工目标、工程质量管理1
1 工程概括四川省绵阳市,内江市,眉山市,泸州市广域网项目建设,涉及 400 多个点,建设工期估计大约 4 个月,每个地市由两名网络工程师负责,一名技术经理负责技术跟踪支持,技术质量监督,项目经理负责整个运维项目协调,工期控制
整体项目根据业务单位提供的技术方案,进行实施
2 施工目标广域网项目设备安装位置确定、设备电源接线、设备连线准备工作1
3 工程质量管理1
31 工程的质量标准按现行国家标准及部颁标准执行
如国家标准与部颁标准不一致时,根据部颁标准执行
实行工程全过程质量管理,实现优质工程
32 我方对承包的工程全部质量负责1

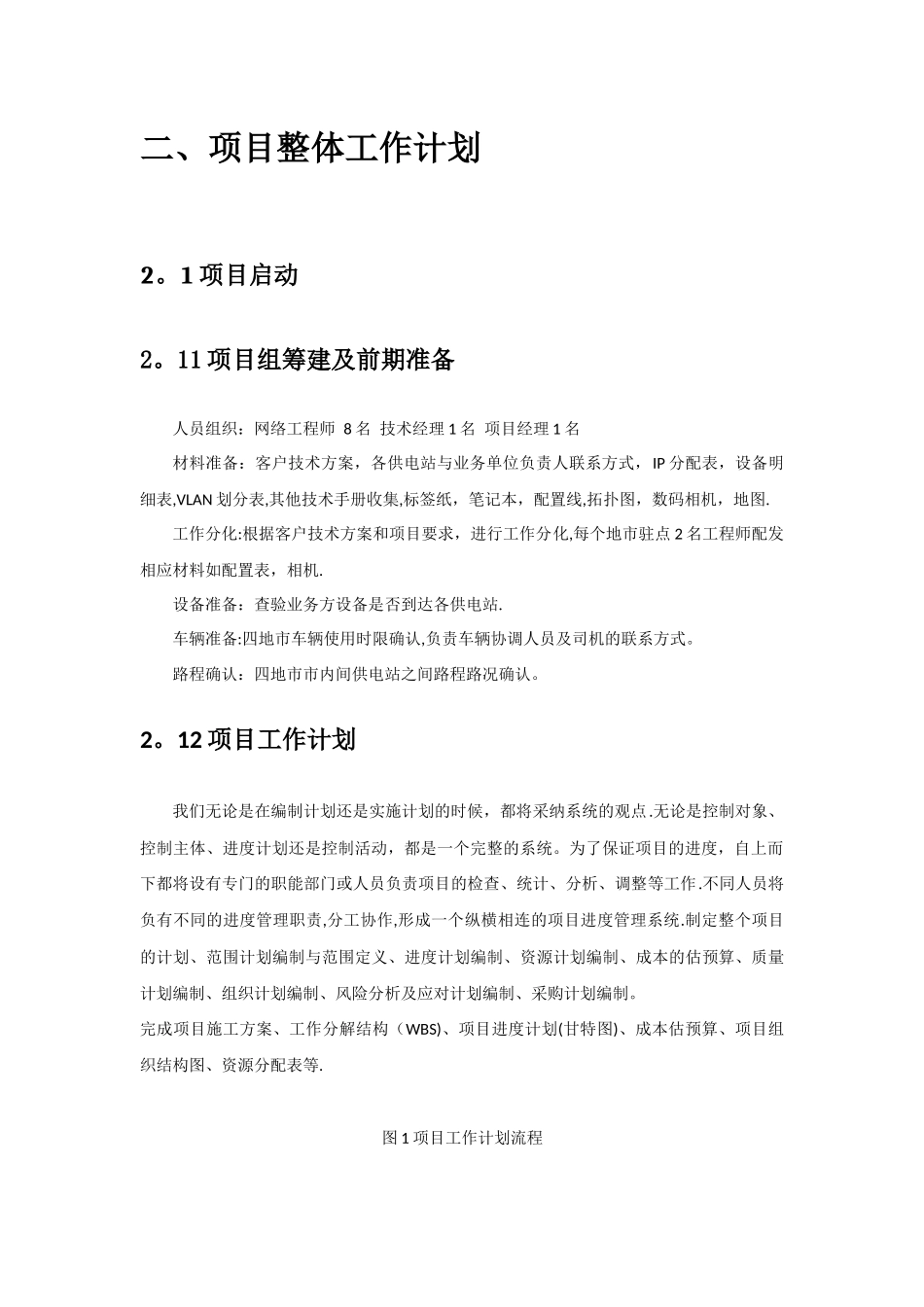

33 文明施工:乙方根据电力安全规程和省公司发布的有关安全文件规定,实行严格的安全防范措施,确保人身及设备的安全,承担由于自身安全措施不力而造成的事故责任和因此发生的费用二、项目整体工作计划2
1 项目启动2
11 项目组筹建及前期准备人员组织:网络工程师 8 名 技术经理 1 名 项目经理 1 名材料准备:客户技术方案,各供电站与业务单位负责人联系方式,IP 分配表,设备明细表,VLAN 划分表,其他技术手册收集,标签纸,笔记本,配置线,拓扑图,数码相机,地图
工作分化:根据客户技术方案和项目要求,进行工作分化,每个地市驻点 2 名工程师配发相应材料如配置表,相机
设备准备:查验业务方设备是否到达各供电站
车辆准备:四地市车辆使用时限
