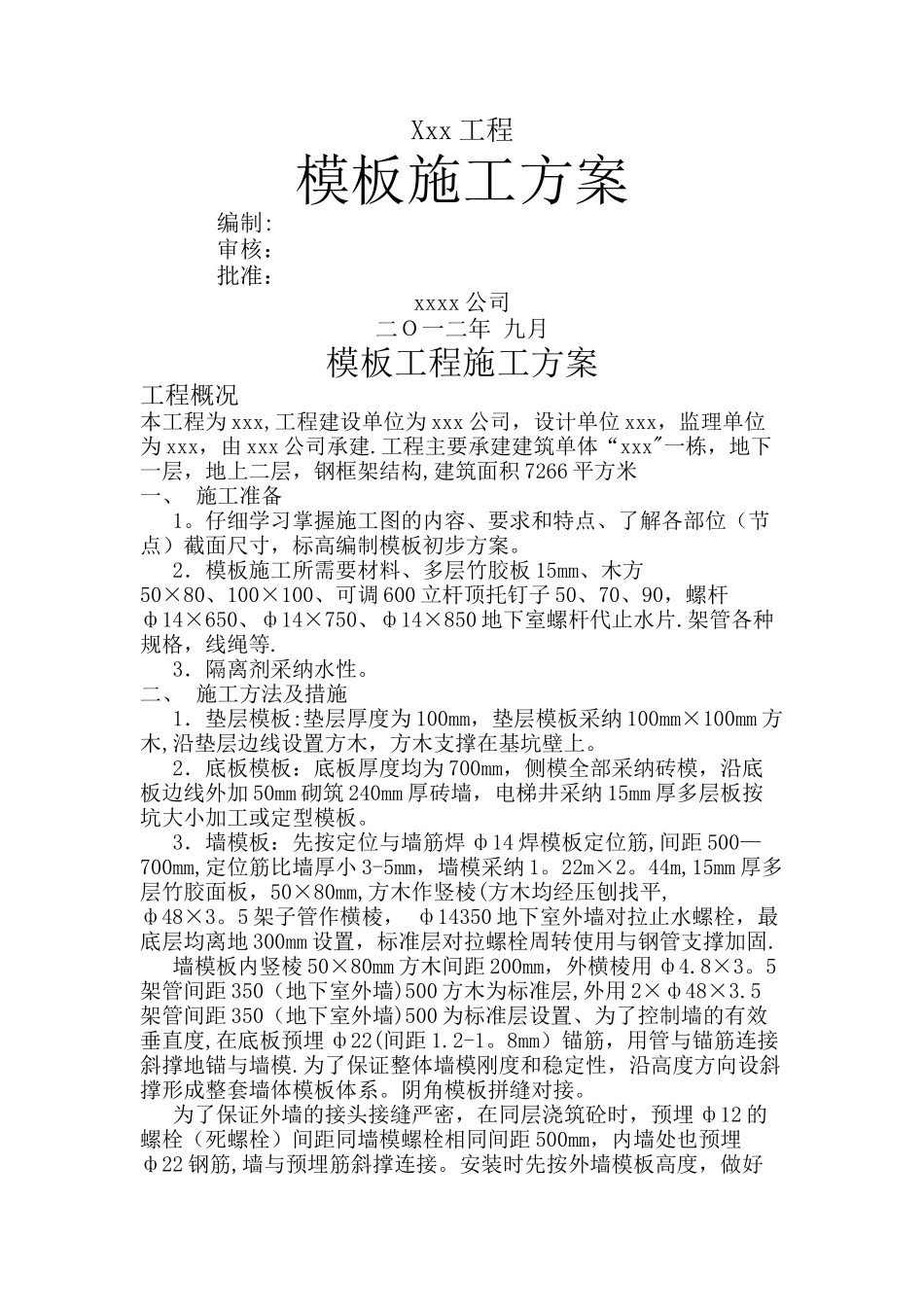

Xxx 工程模板施工方案编制:审核:批准:xxxx 公司二O一二年 九月模板工程施工方案工程概况本工程为 xxx,工程建设单位为 xxx 公司,设计单位 xxx,监理单位为 xxx,由 xxx 公司承建
工程主要承建建筑单体“xxx"一栋,地下一层,地上二层,钢框架结构,建筑面积 7266 平方米一、 施工准备1
仔细学习掌握施工图的内容、要求和特点、了解各部位(节点)截面尺寸,标高编制模板初步方案
2.模板施工所需要材料、多层竹胶板 15mm、木方50×80、100×100、可调 600 立杆顶托钉子 50、70、90,螺杆ф14×650、ф14×750、ф14×850 地下室螺杆代止水片
架管各种规格,线绳等
3.隔离剂采纳水性
二、 施工方法及措施1.垫层模板:垫层厚度为 100mm,垫层模板采纳 100mm×100mm 方木,沿垫层边线设置方木,方木支撑在基坑壁上
2.底板模板:底板厚度均为 700mm,侧模全部采纳砖模,沿底板边线外加 50mm 砌筑 240mm 厚砖墙,电梯井采纳 15mm 厚多层板按坑大小加工或定型模板
3.墙模板:先按定位与墙筋焊 ф14 焊模板定位筋,间距 500—700mm,定位筋比墙厚小 3-5mm,墙模采纳 1
44m,15mm 厚多层竹胶面板,50×80mm,方木作竖棱(方木均经压刨找平, ф48×3
5 架子管作横棱, ф14350 地下室外墙对拉止水螺栓,最底层均离地 300mm 设置,标准层对拉螺栓周转使用与钢管支撑加固
墙模板内竖棱 50×80mm 方木间距 200mm,外横棱用 ф4
5架管间距 350(地下室外墙)500 方木为标准层,外用 2×ф48×3
5架管间距 350(地下室外墙)500 为标准层设置、为了控制墙的有效垂直度,在底板预埋 ф22(间距 1

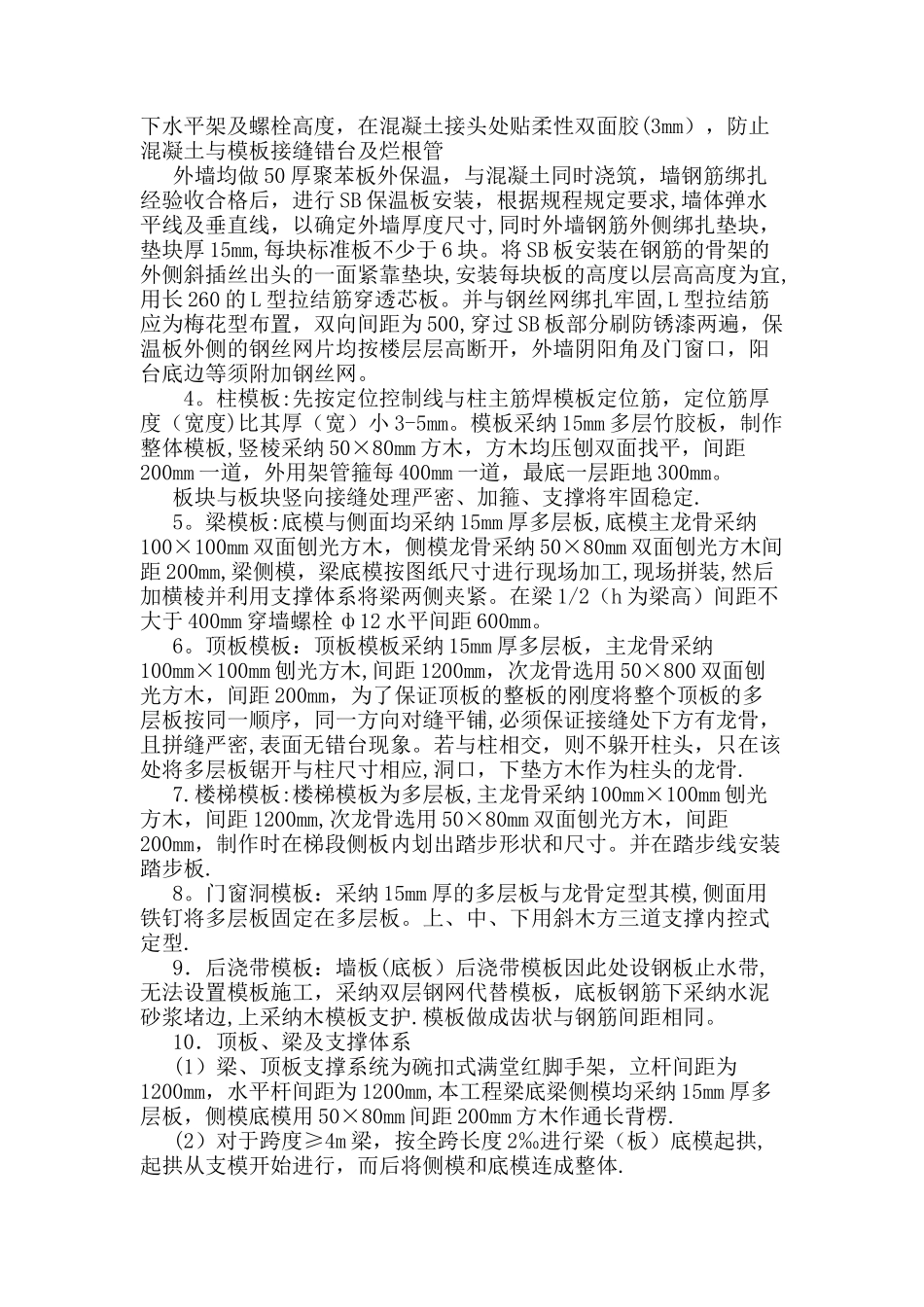

8mm)锚筋,用管与锚筋连接斜
