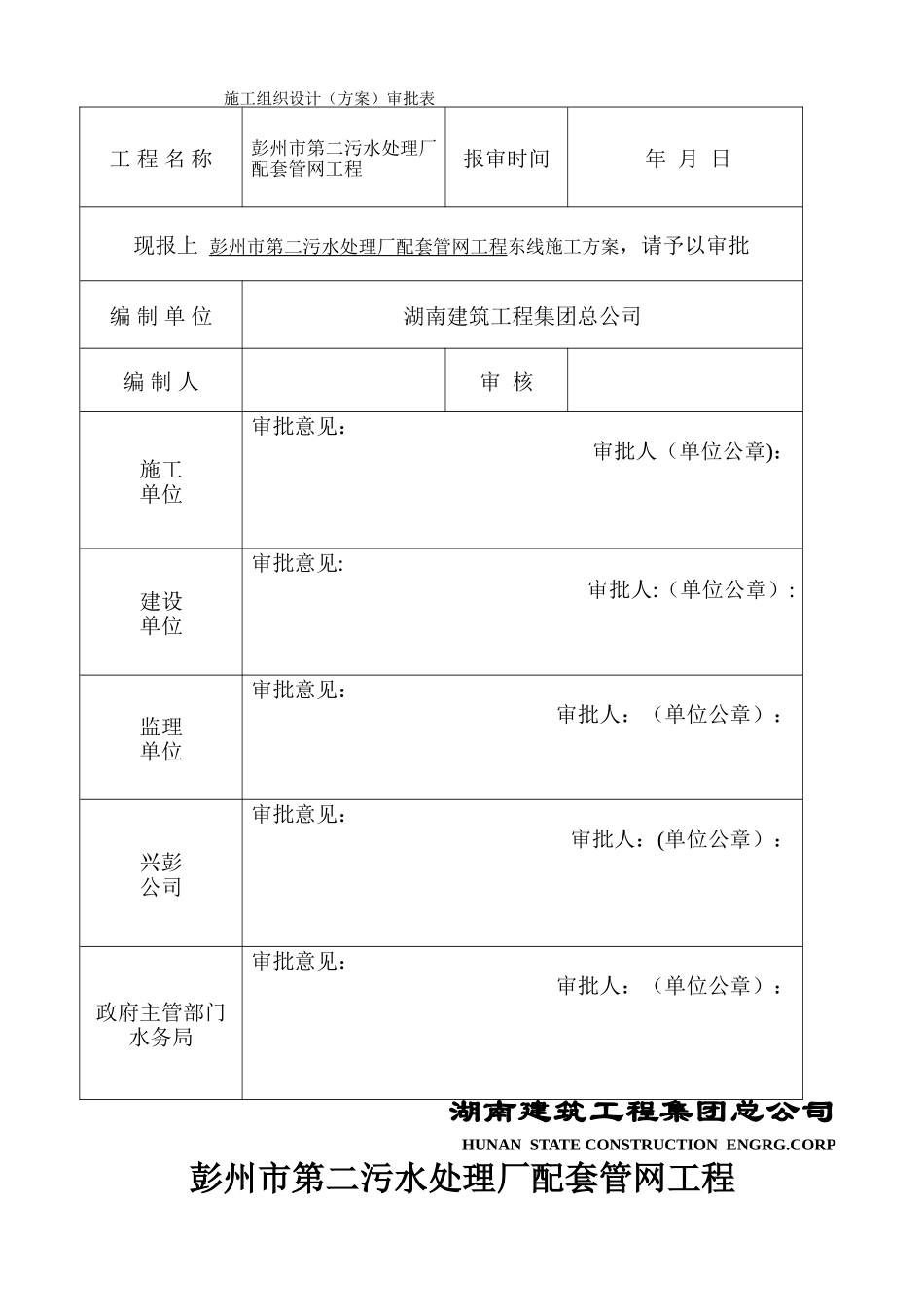

施工组织设计(方案)审批表工 程 名 称彭州市第二污水处理厂配套管网工程报审时间 年 月 日现报上 彭州市第二污水处理厂 配套管网工程 东线施工方案,请予以审批编 制 单 位湖南建筑工程集团总公司编 制 人审 核施工单位审批意见:审批人(单位公章):建设单位审批意见:审批人:(单位公章):监理单位审批意见:审批人:(单位公章):兴彭公司审批意见:审批人:(单位公章):政府主管部门水务局审批意见:审批人:(单位公章):湖南建 筑 工 程集团 总 公 司HUNAN STATE CONSTRUCTION ENGRG

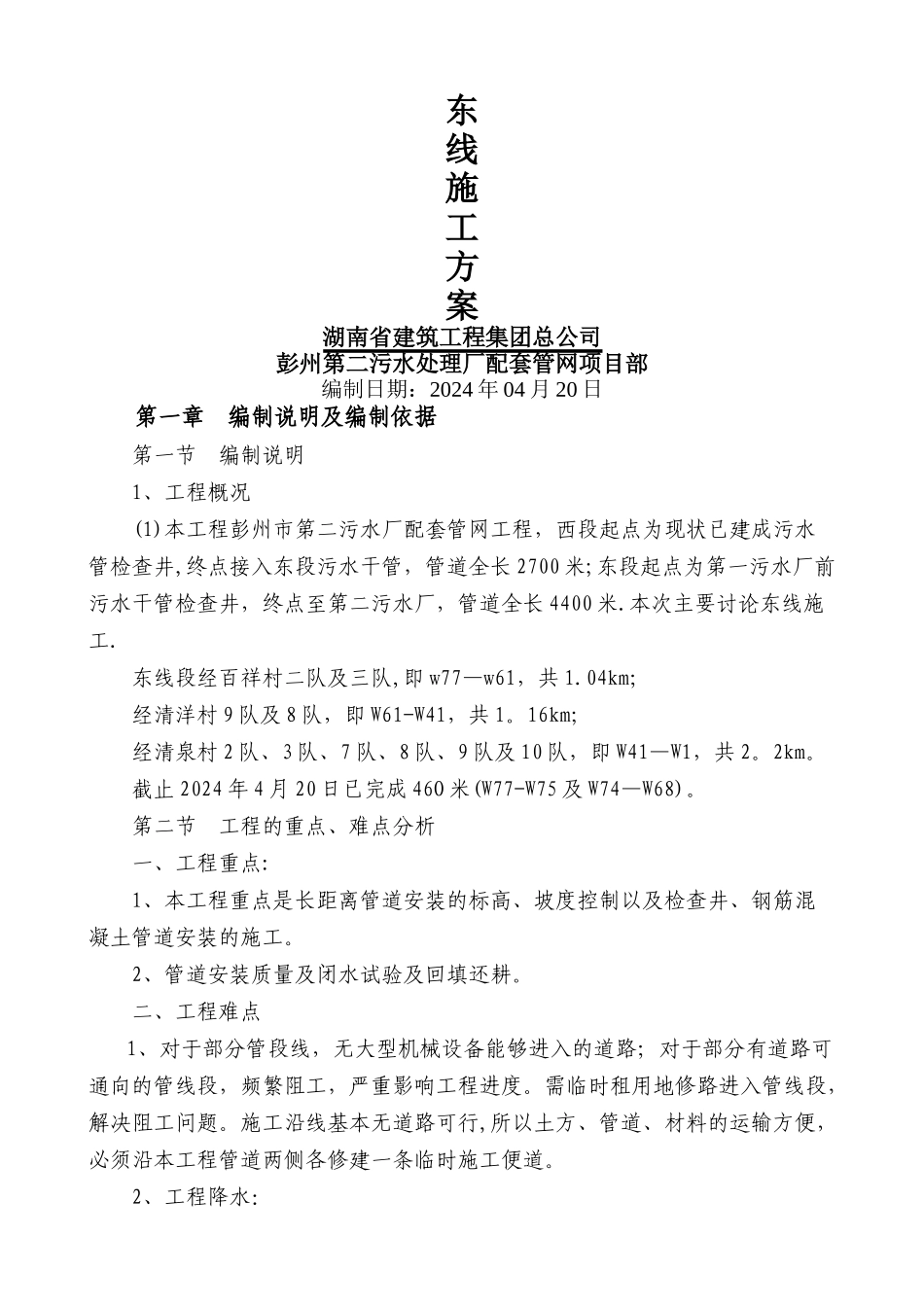

CORP彭州市第二污水处理厂配套管网工程东线施工方案湖南省建筑工程集团总公司彭州第二污水处理厂配套管网项目部编制日期:2024 年 04 月 20 日 第一章 编制说明及编制依据第一节 编制说明1、工程概况(1)本工程彭州市第二污水厂配套管网工程,西段起点为现状已建成污水管检查井,终点接入东段污水干管,管道全长 2700 米;东段起点为第一污水厂前污水干管检查井,终点至第二污水厂,管道全长 4400 米
本次主要讨论东线施工
东线段经百祥村二队及三队,即 w77—w61,共 1
04km;经清洋村 9 队及 8 队,即 W61-W41,共 1
16km;经清泉村 2 队、3 队、7 队、8 队、9 队及 10 队,即 W41—W1,共 2
截止 2024 年 4 月 20 日已完成 46O 米(W77-W75 及 W74—W68)
第二节 工程的重点、难点分析一、工程重点:1、本工程重点是长距离管道安装的标高、坡度控制以及检查井、钢筋混凝土管道安装的施工
2、管道安装质量及闭水试验及回填还耕
二、工程难点1、对于部分管段线,无大型机械设备能够进入的道路;对于部分有道路可通向的管线段,频繁阻工,严重影响工程进度

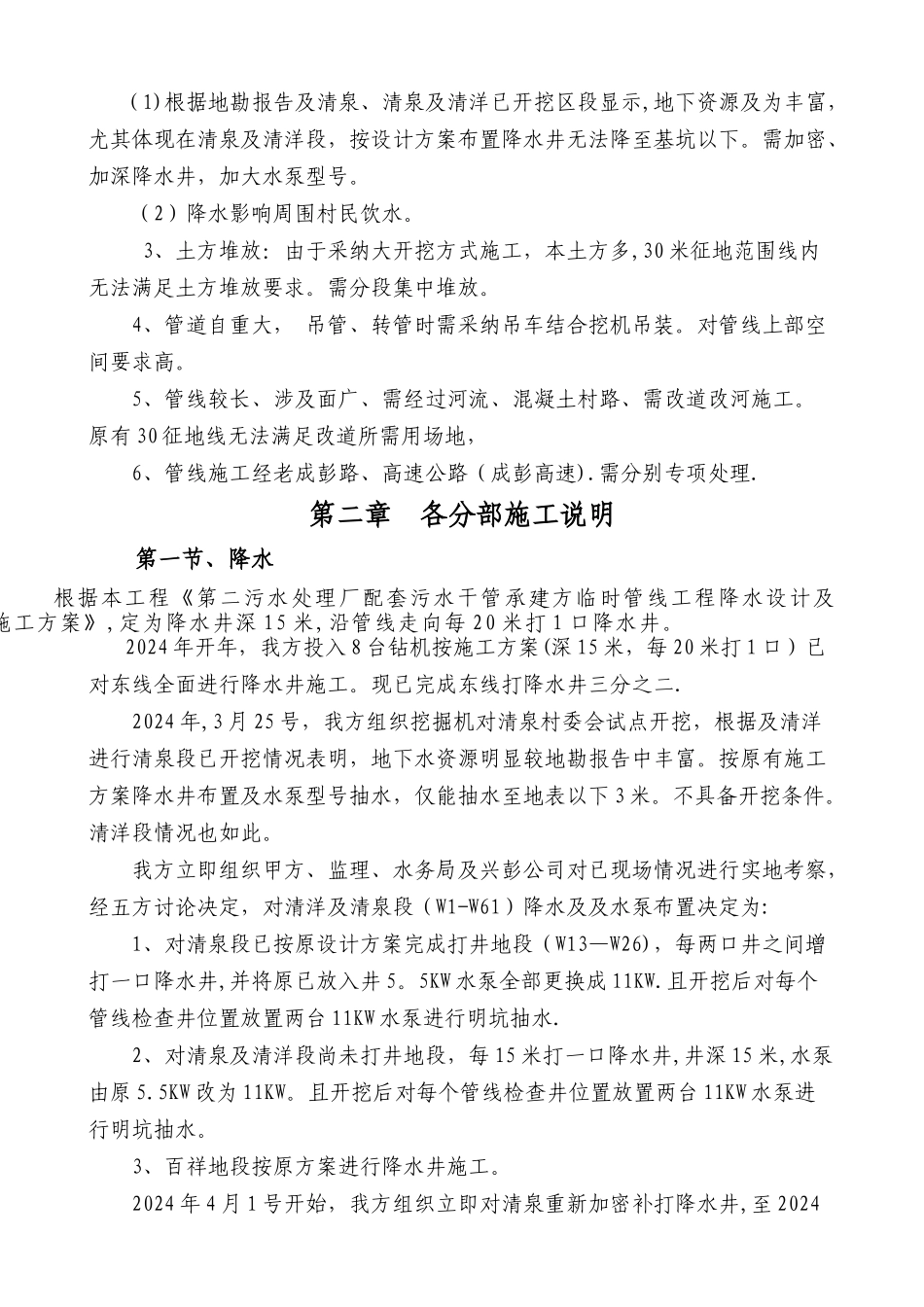

需临时租用地修路进入管线段,解决阻工问题
