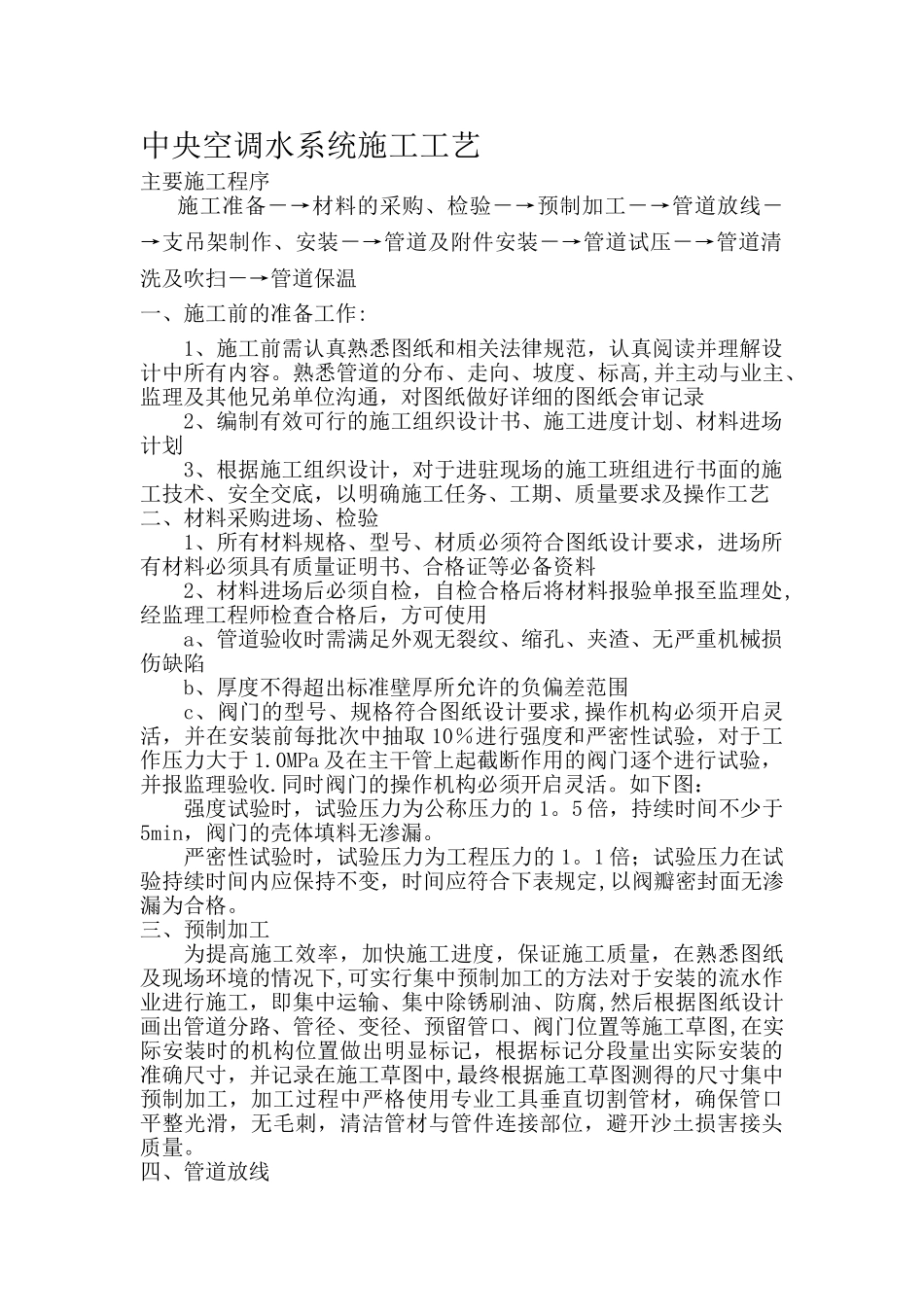

中央空调水系统施工工艺主要施工程序施工准备-→材料的采购、检验-→预制加工-→管道放线-→支吊架制作、安装-→管道及附件安装-→管道试压-→管道清洗及吹扫-→管道保温一、施工前的准备工作:1、施工前需认真熟悉图纸和相关法律规范,认真阅读并理解设计中所有内容
熟悉管道的分布、走向、坡度、标高,并主动与业主、监理及其他兄弟单位沟通,对图纸做好详细的图纸会审记录2、编制有效可行的施工组织设计书、施工进度计划、材料进场计划3、根据施工组织设计,对于进驻现场的施工班组进行书面的施工技术、安全交底,以明确施工任务、工期、质量要求及操作工艺二、材料采购进场、检验1、所有材料规格、型号、材质必须符合图纸设计要求,进场所有材料必须具有质量证明书、合格证等必备资料2、材料进场后必须自检,自检合格后将材料报验单报至监理处,经监理工程师检查合格后,方可使用a、管道验收时需满足外观无裂纹、缩孔、夹渣、无严重机械损伤缺陷b、厚度不得超出标准壁厚所允许的负偏差范围c、阀门的型号、规格符合图纸设计要求,操作机构必须开启灵活,并在安装前每批次中抽取 10%进行强度和严密性试验,对于工作压力大于 1
0MPa 及在主干管上起截断作用的阀门逐个进行试验,并报监理验收
同时阀门的操作机构必须开启灵活
如下图:强度试验时,试验压力为公称压力的 1
5 倍,持续时间不少于5min,阀门的壳体填料无渗漏
严密性试验时,试验压力为工程压力的 1
1 倍;试验压力在试验持续时间内应保持不变,时间应符合下表规定,以阀瓣密封面无渗漏为合格
三、预制加工为提高施工效率,加快施工进度,保证施工质量,在熟悉图纸及现场环境的情况下,可实行集中预制加工的方法对于安装的流水作业进行施工,即集中运输、集中除锈刷油、防腐,然后根据图纸设计画出管道分路、管径、变径、预留管口、阀门位置等施工草图,在实际安装时的机构位置做出明显标记,根据标记分段量
