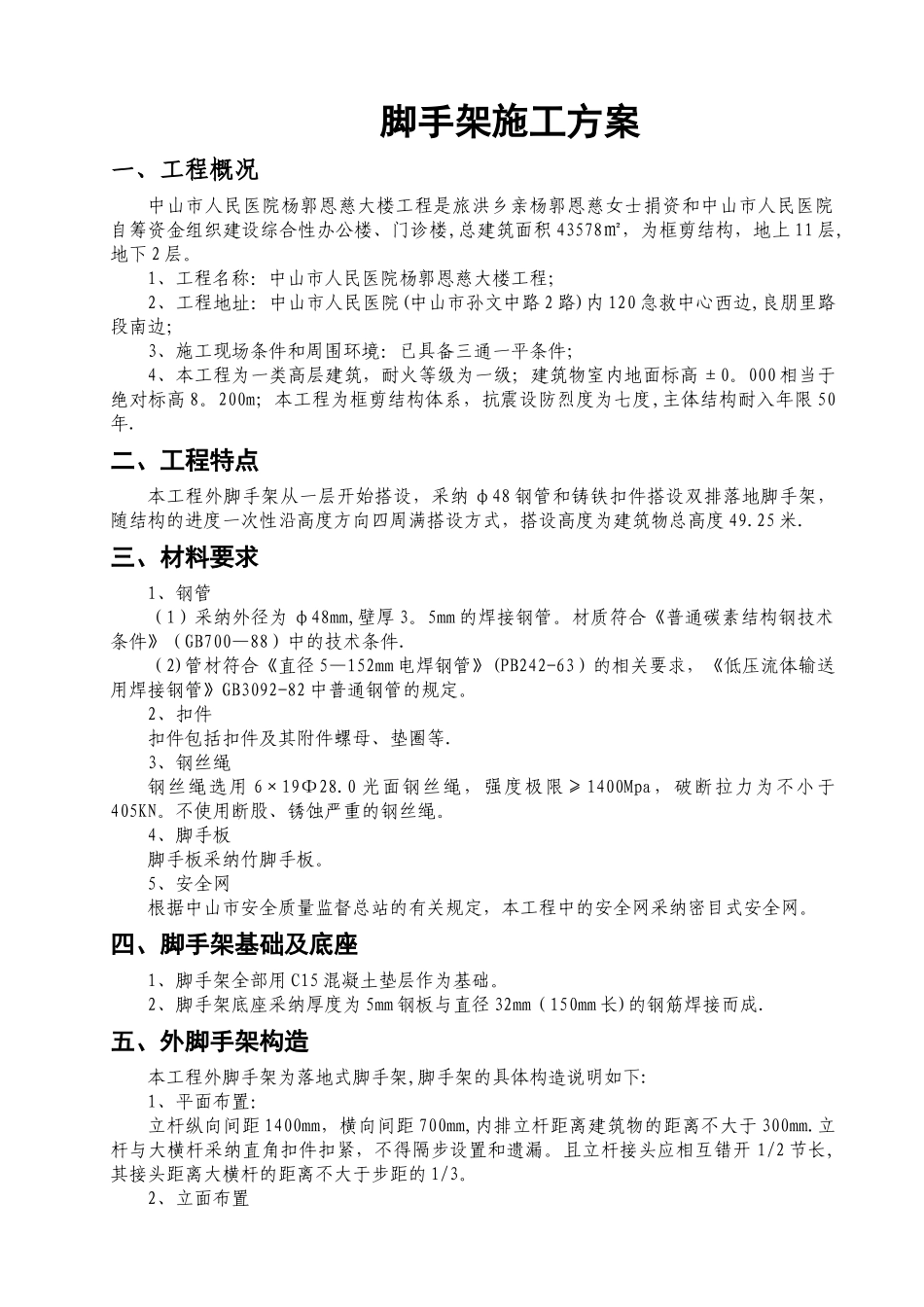

脚手架施工方案一、工程概况中山市人民医院杨郭恩慈大楼工程是旅洪乡亲杨郭恩慈女士捐资和中山市人民医院自筹资金组织建设综合性办公楼、门诊楼,总建筑面积 43578㎡,为框剪结构,地上 11 层,地下 2 层
1、工程名称:中山市人民医院杨郭恩慈大楼工程;2、工程地址:中山市人民医院(中山市孙文中路 2 路)内 120 急救中心西边,良朋里路段南边;3、施工现场条件和周围环境:已具备三通一平条件;4、本工程为一类高层建筑,耐火等级为一级;建筑物室内地面标高±0
000 相当于绝对标高 8
200m;本工程为框剪结构体系,抗震设防烈度为七度,主体结构耐入年限 50年
二、工程特点本工程外脚手架从一层开始搭设,采纳 φ48 钢管和铸铁扣件搭设双排落地脚手架,随结构的进度一次性沿高度方向四周满搭设方式,搭设高度为建筑物总高度 49
三、材料要求1、钢管(1)采纳外径为 φ48mm,壁厚 3
5mm 的焊接钢管
材质符合《普通碳素结构钢技术条件》(GB700—88)中的技术条件
(2)管材符合《直径 5—152mm 电焊钢管》(PB242-63)的相关要求,《低压流体输送用焊接钢管》GB3092-82 中普通钢管的规定
2、扣件扣件包括扣件及其附件螺母、垫圈等
3、钢丝绳钢丝绳选用 6×19Φ28
0 光面钢丝绳,强度极限≥1400Mpa,破断拉力为不小于405KN
不使用断股、锈蚀严重的钢丝绳
4、脚手板脚手板采纳竹脚手板
5、安全网根据中山市安全质量监督总站的有关规定,本工程中的安全网采纳密目式安全网
四、脚手架基础及底座1、脚手架全部用 C15 混凝土垫层作为基础
2、脚手架底座采纳厚度为 5mm 钢板与直径 32mm(150mm 长)的钢筋焊接而成

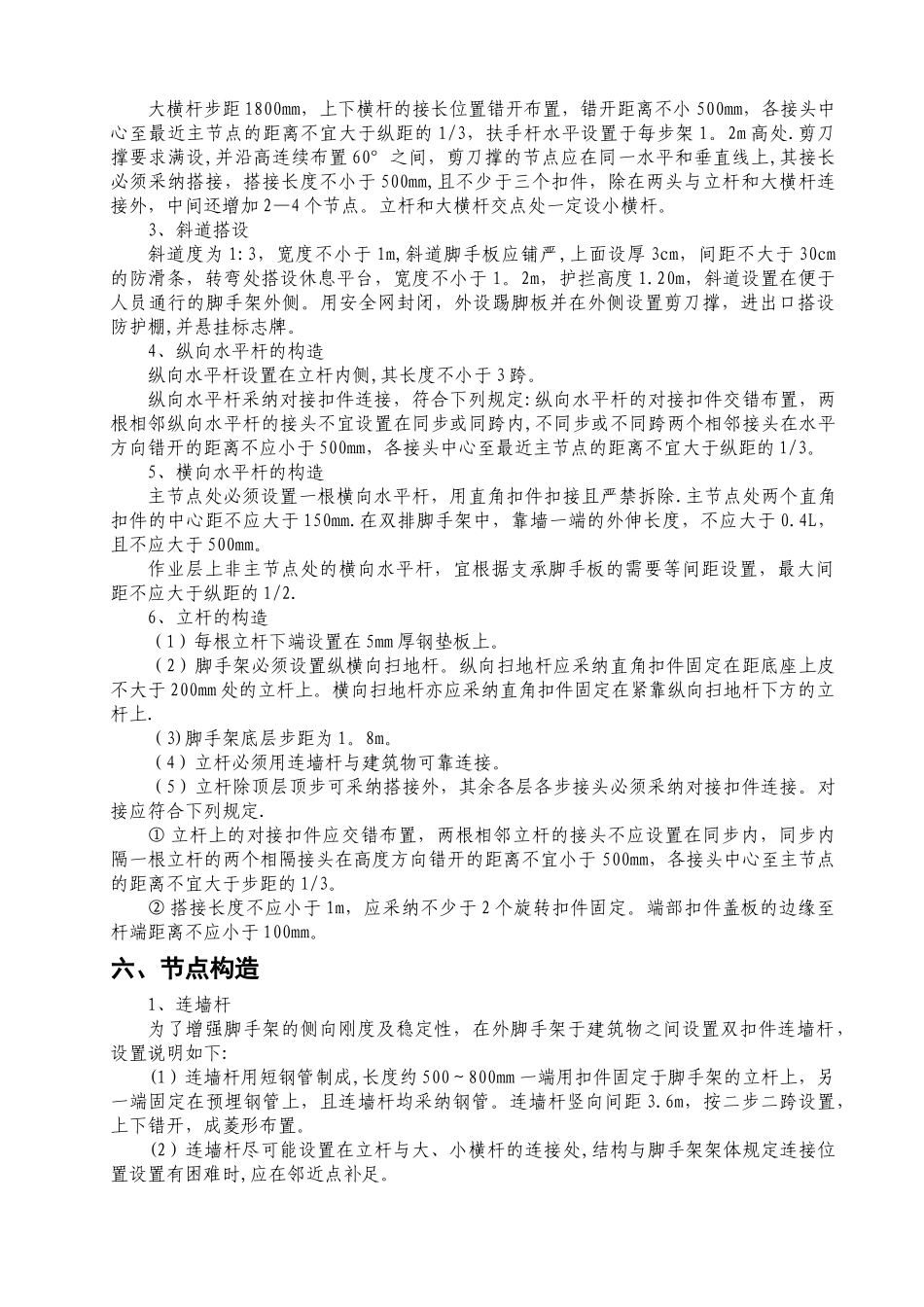

五、外脚手架构造本工程外脚手架为落地式脚手架,脚手架的具体构造说明如下:1、平面布置:立杆纵向间距 1400mm,横向间距
