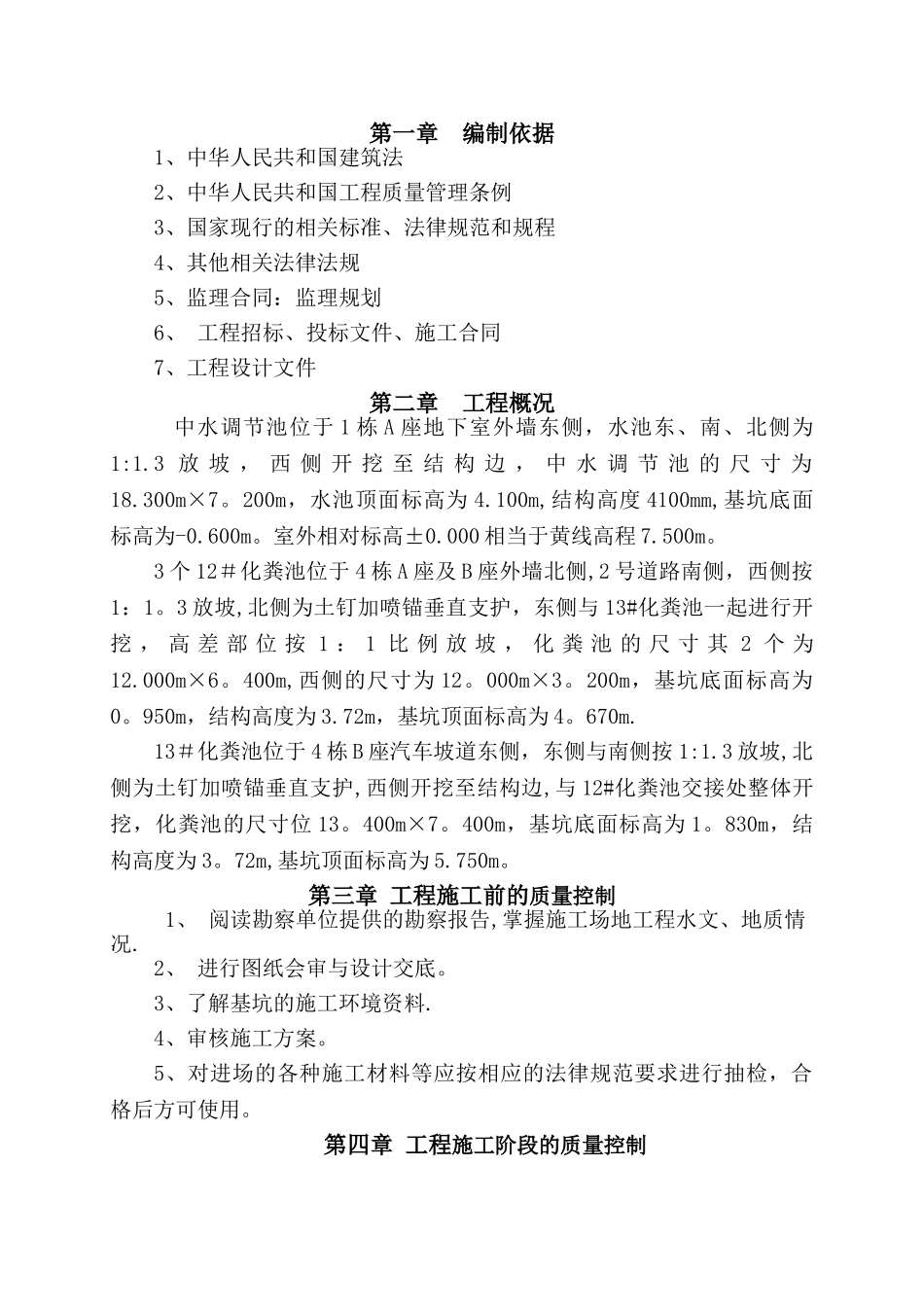

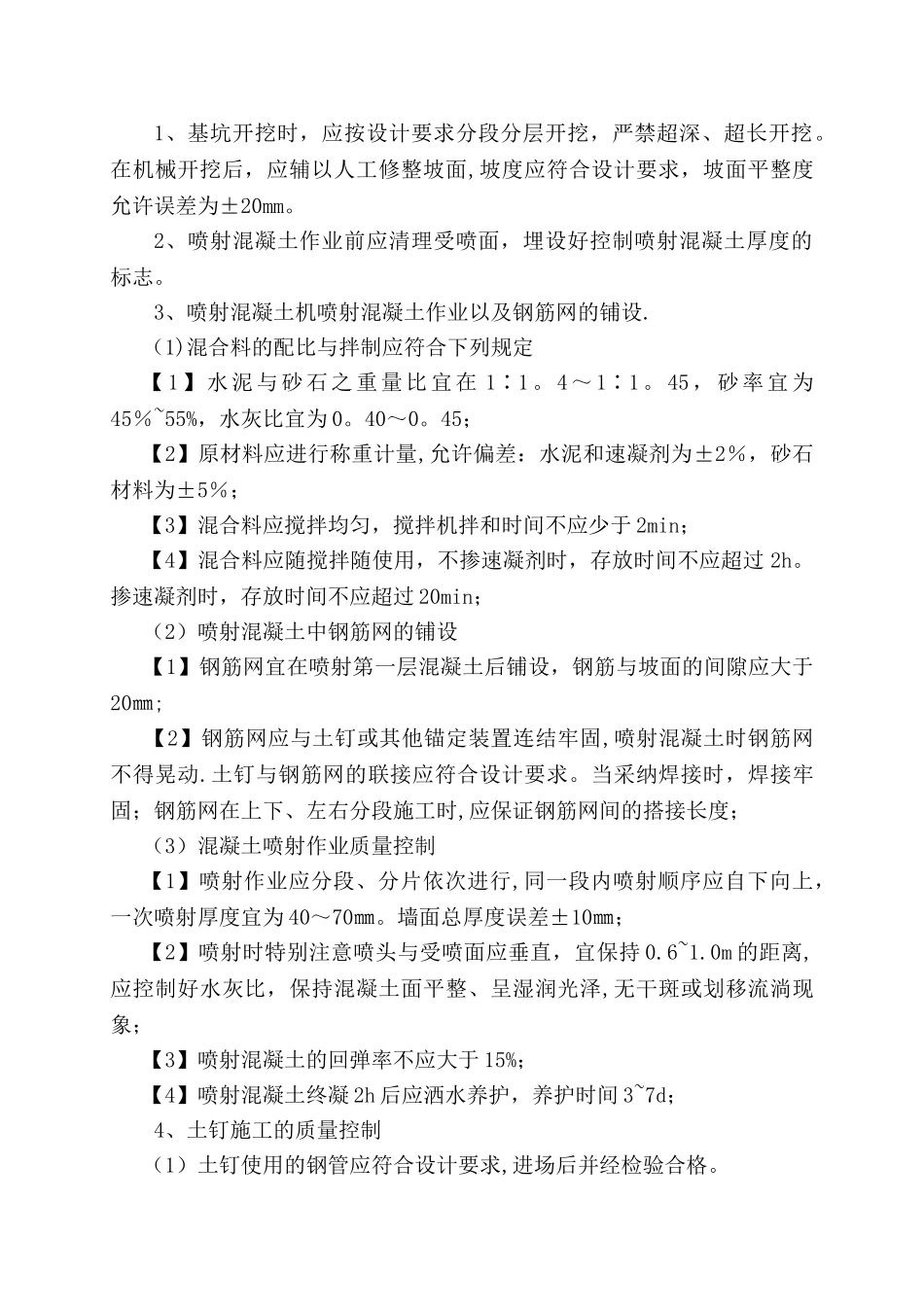

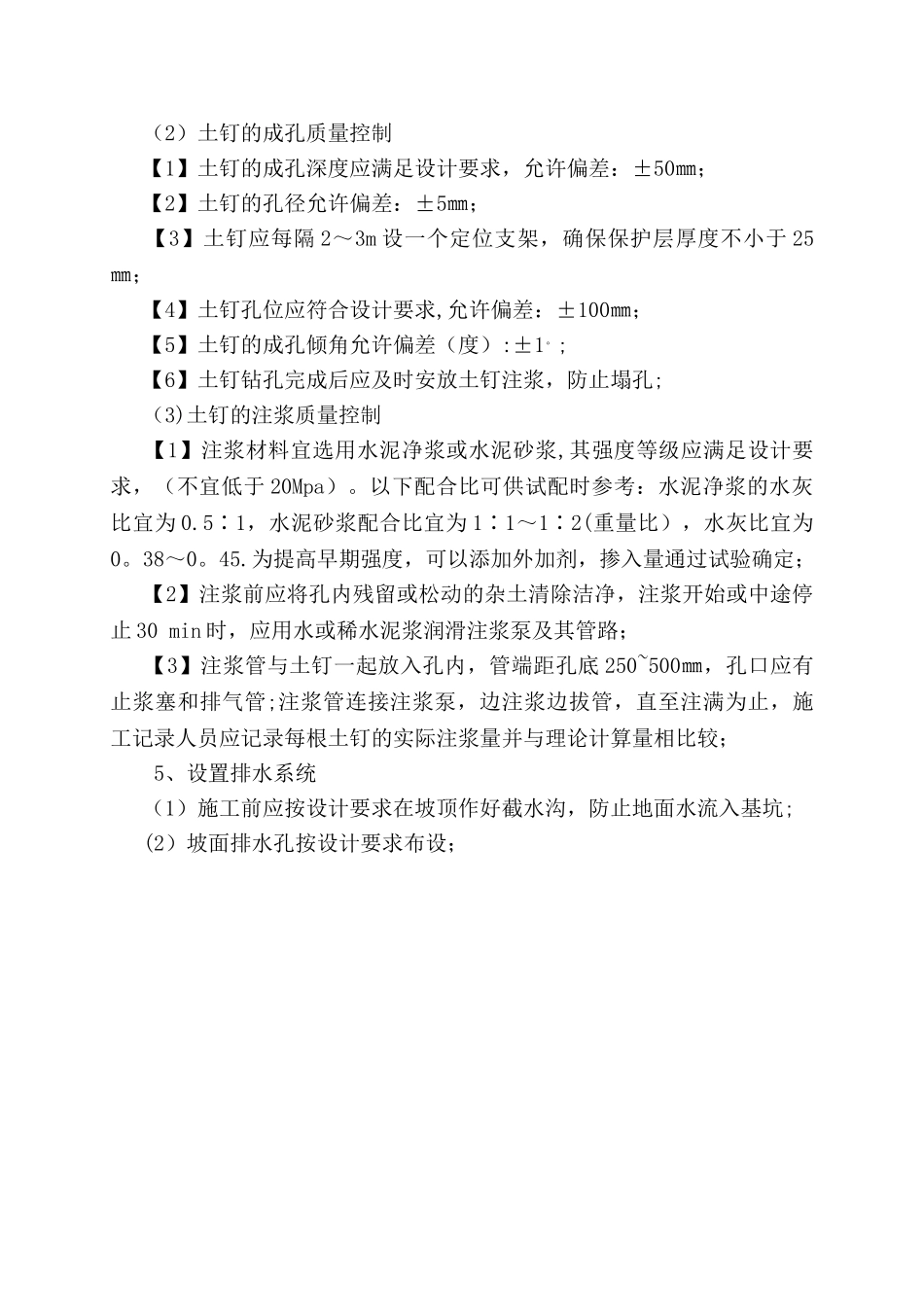

第一章 编制依据1、中华人民共和国建筑法2、中华人民共和国工程质量管理条例3、国家现行的相关标准、法律规范和规程4、其他相关法律法规5、监理合同:监理规划6、 工程招标、投标文件、施工合同7、工程设计文件第二章 工程概况 中水调节池位于 1 栋 A 座地下室外墙东侧,水池东、南、北侧为1:1.3 放 坡 , 西 侧 开 挖 至 结 构 边 , 中 水 调 节 池 的 尺 寸 为18.300m×7。200m,水池顶面标高为 4.100m,结构高度 4100mm,基坑底面标高为-0.600m。室外相对标高±0.000 相当于黄线高程 7.500m。3 个 12#化粪池位于 4 栋 A 座及 B 座外墙北侧,2 号道路南侧,西侧按1:1。3 放坡,北侧为土钉加喷锚垂直支护,东侧与 13#化粪池一起进行开挖 , 高 差 部 位 按 1 : 1 比 例 放 坡 , 化 粪 池 的 尺 寸 其 2 个 为12.000m×6。400m,西侧的尺寸为 12。000m×3。200m,基坑底面标高为0。950m,结构高度为 3.72m,基坑顶面标高为 4。670m.13#化粪池位于 4 栋 B 座汽车坡道东侧,东侧与南侧按 1:1.3 放坡,北侧为土钉加喷锚垂直支护,西侧开挖至结构边,与 12#化粪池交接处整体开挖,化粪池的尺寸位 13。400m×7。400m,基坑底面标高为 1。830m,结构高度为 3。72m,基坑顶面标高为 5.750m。第三章 工程施工前的质量控制1、 阅读勘察单位提供的勘察报告,掌握施工场地工程水文、地质情况.2、 进行图纸会审与设计交底。3、了解基坑的施工环境资料.4、审核施工方案。5、对进场的各种施工材料等应按相应的法律规范要求进行抽检,合格后方可使用。第四章 工程施工阶段的质量控制1、基坑开挖时,应按设计要求分段分层开挖,严禁超深、超长开挖。在机械开挖后,应辅以人工修整坡面,坡度应符合设计要求,坡面平整度允许误差为±20mm。2、喷射混凝土作业前应清理受喷面,埋设好控制喷射混凝土厚度的标志。3、喷射混凝土机喷射混凝土作业以及钢筋网的铺设.(1)混合料的配比与拌制应符合下列规定【1】水泥与砂石之重量比宜在 1∶1。4~1∶1。45,砂率宜为45%~55%,水灰比宜为 0。40~0。45;【2】原材料应进行称重计量,允许偏差:水泥和速凝剂为±2%,砂石材料为±5%;【3】混合料应搅拌均匀,搅拌机拌和时间不应少于 2min;【4】混合料应随搅拌随使用,不掺速凝剂时,存放时间不应超过 2h。掺速凝剂时,存放时间不应超过 20min;(2)喷射混凝土中钢筋网的铺设 【1】...
