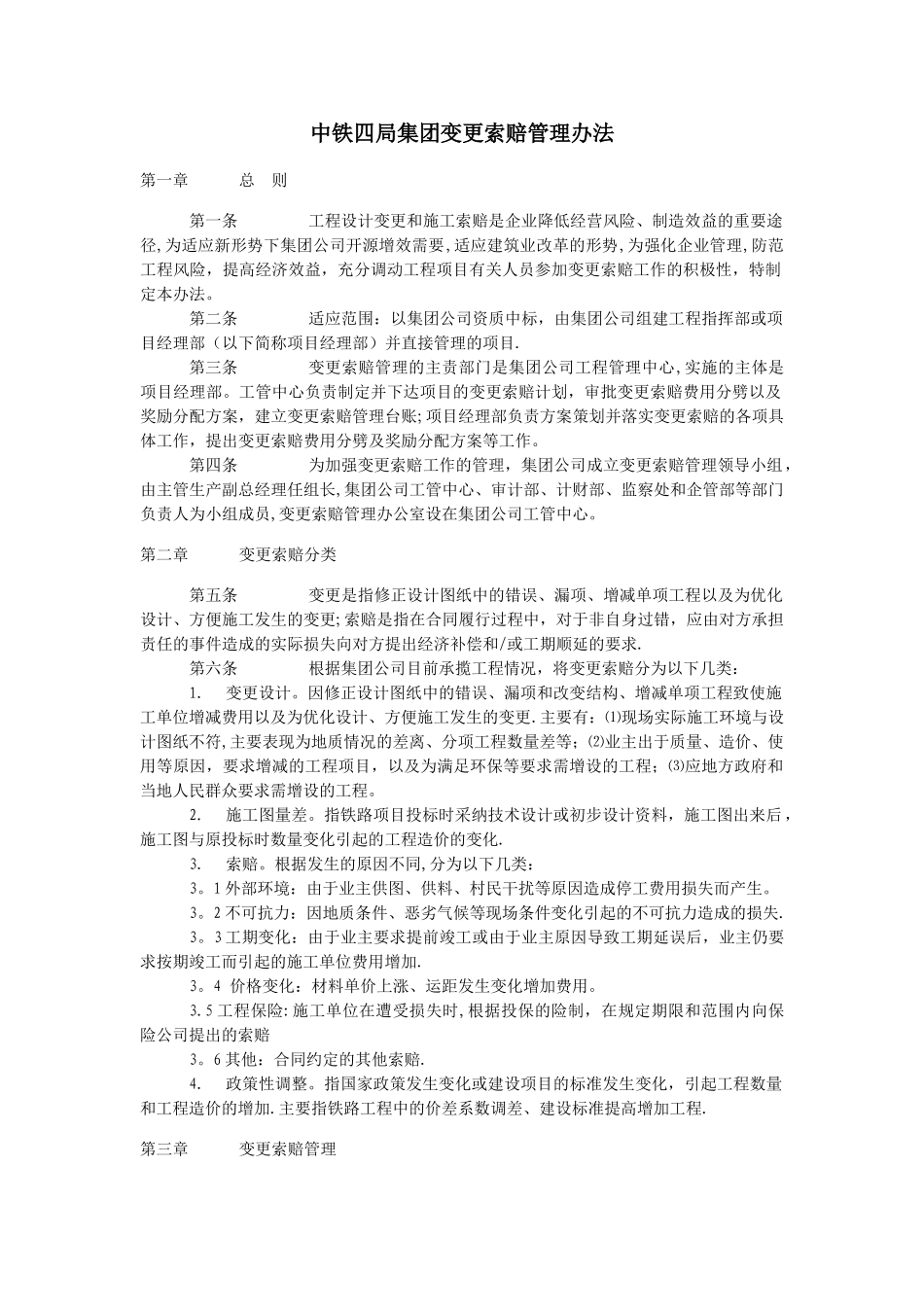

中铁四局集团变更索赔管理办法第一章总 则第一条工程设计变更和施工索赔是企业降低经营风险、制造效益的重要途径,为适应新形势下集团公司开源增效需要,适应建筑业改革的形势,为强化企业管理,防范工程风险,提高经济效益,充分调动工程项目有关人员参加变更索赔工作的积极性,特制定本办法
第二条适应范围:以集团公司资质中标,由集团公司组建工程指挥部或项目经理部(以下简称项目经理部)并直接管理的项目
第三条变更索赔管理的主责部门是集团公司工程管理中心,实施的主体是项目经理部
工管中心负责制定并下达项目的变更索赔计划,审批变更索赔费用分劈以及奖励分配方案,建立变更索赔管理台账;项目经理部负责方案策划并落实变更索赔的各项具体工作,提出变更索赔费用分劈及奖励分配方案等工作
第四条为加强变更索赔工作的管理,集团公司成立变更索赔管理领导小组,由主管生产副总经理任组长,集团公司工管中心、审计部、计财部、监察处和企管部等部门负责人为小组成员,变更索赔管理办公室设在集团公司工管中心
第二章变更索赔分类第五条变更是指修正设计图纸中的错误、漏项、增减单项工程以及为优化设计、方便施工发生的变更;索赔是指在合同履行过程中,对于非自身过错,应由对方承担责任的事件造成的实际损失向对方提出经济补偿和/或工期顺延的要求
第六条根据集团公司目前承揽工程情况,将变更索赔分为以下几类:1
因修正设计图纸中的错误、漏项和改变结构、增减单项工程致使施工单位增减费用以及为优化设计、方便施工发生的变更
主要有:⑴现场实际施工环境与设计图纸不符,主要表现为地质情况的差离、分项工程数量差等;⑵业主出于质量、造价、使用等原因,要求增减的工程项目,以及为满足环保等要求需增设的工程;⑶应地方政府和当地人民群众要求需增设的工程
指铁路项目投标时采纳技术设计或初步设计资料,施工图出来后 ,施工图与原投标时数量变化引起的工程造
