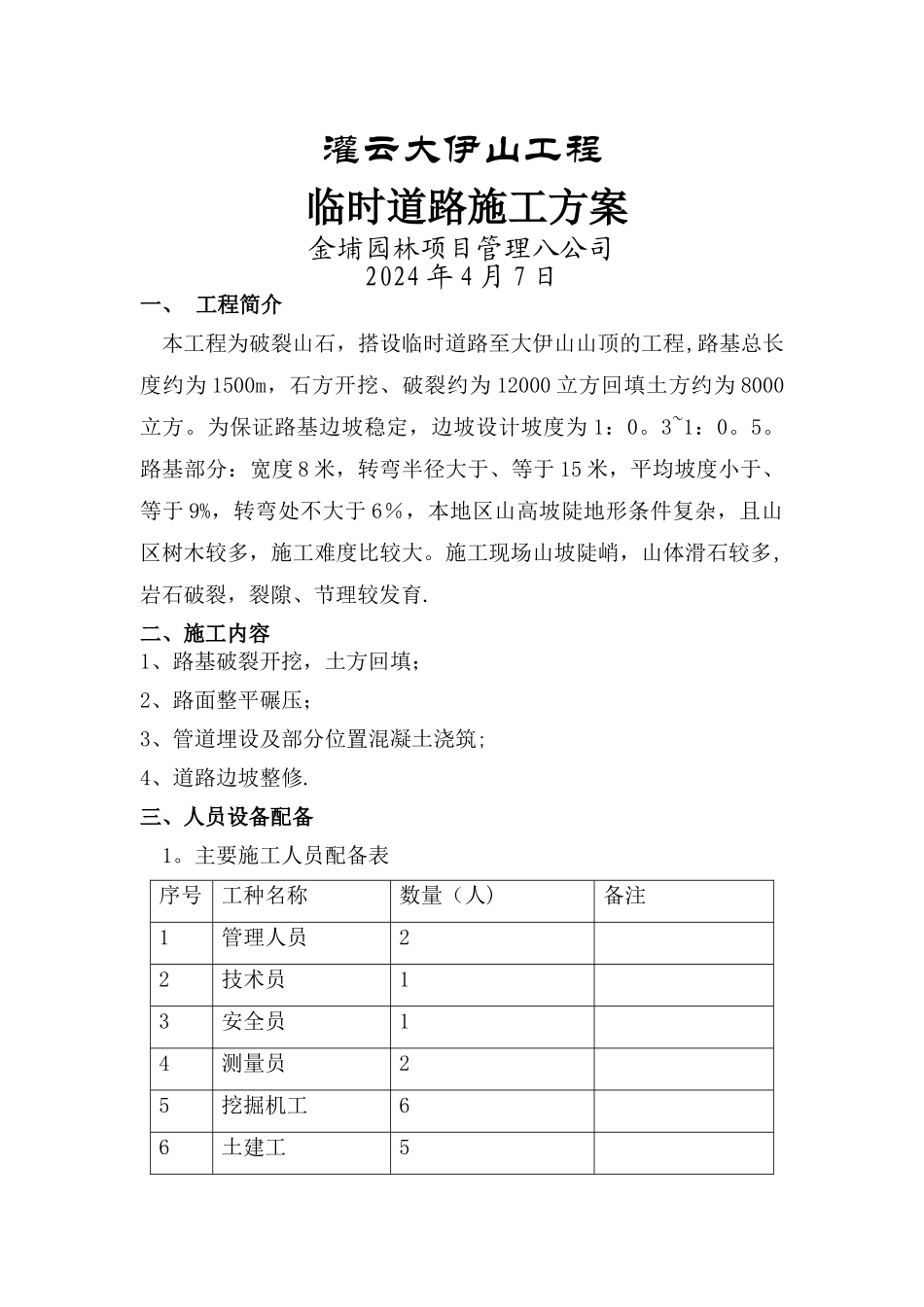

灌云大伊山工程 临时道路施工方案金埔园林项目管理八公司 2024 年 4 月 7 日一、 工程简介本工程为破裂山石,搭设临时道路至大伊山山顶的工程,路基总长度约为 1500m,石方开挖、破裂约为 12000 立方回填土方约为 8000立方
为保证路基边坡稳定,边坡设计坡度为 1:0
路基部分:宽度 8 米,转弯半径大于、等于 15 米,平均坡度小于、等于 9%,转弯处不大于 6%,本地区山高坡陡地形条件复杂,且山区树木较多,施工难度比较大
施工现场山坡陡峭,山体滑石较多,岩石破裂,裂隙、节理较发育
二、施工内容1、路基破裂开挖,土方回填;2、路面整平碾压;3、管道埋设及部分位置混凝土浇筑;4、道路边坡整修
三、人员设备配备1
主要施工人员配备表序号工种名称数量(人)备注1管理人员22技术员13安全员14测量员25挖掘机工66土建工5序号工种名称数量(人)备注7合计172
主要施工设备配备表序号设备名称型 号单位数量备注1挖掘机SANY(465) 台2炮头2挖掘机SWE(70)台23挖掘机斗山(215)台34推土机台15自卸车双桥渣土车台56发电机3kw台27压路机15T 震动型台1四、道路施工进度计划根据施工组织计划,增加施工机械和人员,测量人员提前完成测量放线准备工作,保证施工能够正常进行
进度计划:此段道路全长为 1500m,按设计要求及现场勘察发现,现场需砍伐树木、破裂岩石较多,且回填土方量较多,以 2 台履带式挖机破裂,按每台挖机每天破裂 10 米左右计算,不停歇的需破裂56 天,期间还需进行碎石的清理总计需要 20 天,同时有部分路段为回填土方并且坡度较陡路段需进行护坡加固处理总计需要 20 天,综合以上所需时间,完成此段临时道路大约需要 96 天

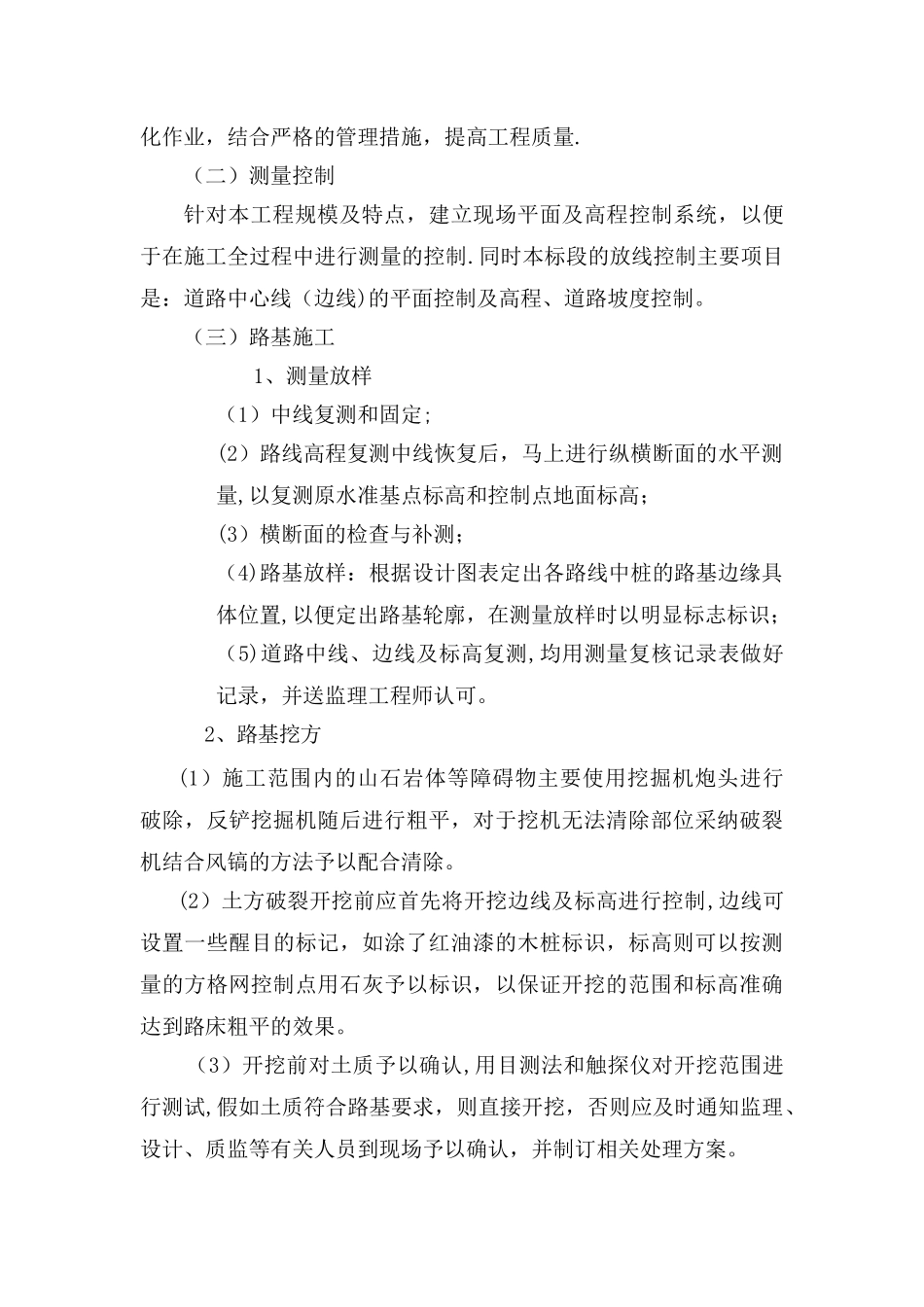

五、道路施工方案(一)综合机械化施工根据该工程施工特点,确定使用综合机械化施工方案,以满足工程的工期
