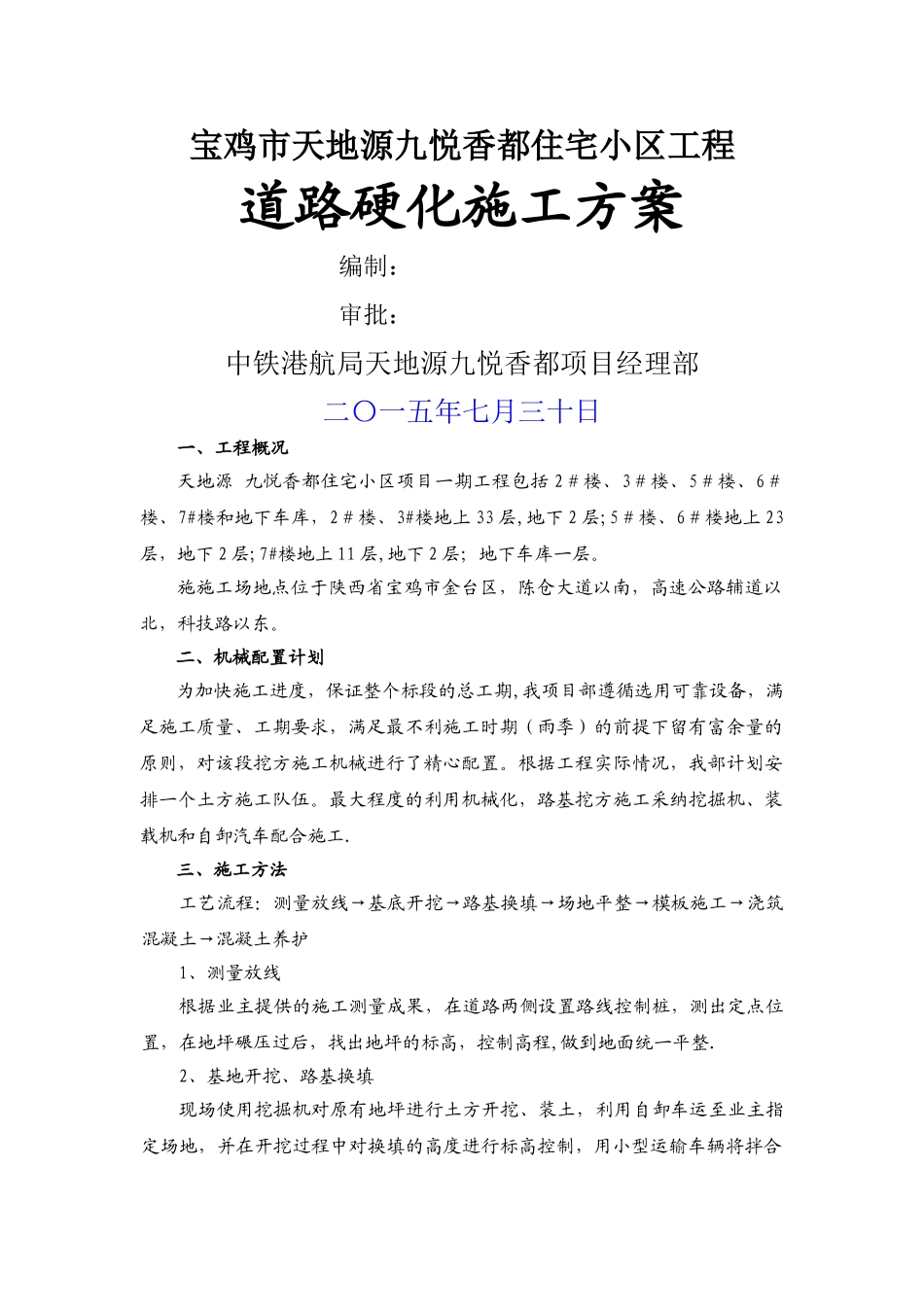

宝鸡市天地源九悦香都住宅小区工程道路硬化施工方案编制:审批:中铁港航局天地源九悦香都项目经理部二〇一五年七月三十日一、工程概况天地源 九悦香都住宅小区项目一期工程包括 2#楼、3#楼、5#楼、6#楼、7#楼和地下车库,2#楼、3#楼地上 33 层,地下 2 层;5#楼、6#楼地上 23层,地下 2 层;7#楼地上 11 层,地下 2 层;地下车库一层
施施工场地点位于陕西省宝鸡市金台区,陈仓大道以南,高速公路辅道以北,科技路以东
二、机械配置计划为加快施工进度,保证整个标段的总工期,我项目部遵循选用可靠设备,满足施工质量、工期要求,满足最不利施工时期(雨季)的前提下留有富余量的原则,对该段挖方施工机械进行了精心配置
根据工程实际情况,我部计划安排一个土方施工队伍
最大程度的利用机械化,路基挖方施工采纳挖掘机、装载机和自卸汽车配合施工
三、施工方法工艺流程:测量放线→基底开挖→路基换填→场地平整→模板施工→浇筑混凝土→混凝土养护1、测量放线根据业主提供的施工测量成果,在道路两侧设置路线控制桩,测出定点位置,在地坪碾压过后,找出地坪的标高,控制高程,做到地面统一平整
2、基地开挖、路基换填现场使用挖掘机对原有地坪进行土方开挖、装土,利用自卸车运至业主指定场地,并在开挖过程中对换填的高度进行标高控制,用小型运输车辆将拌合好的铺筑砂石料运入基坑,标高由样桩控制
铺筑的砂石应级配均匀,如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石
铺筑级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为 8%~12%
根据本工程条件,采纳现场挖掘机满基坑铺筑压实,不得分段
夯实或碾压的遍数,由现场试验确定
拟定先静压两遍,振动碾压不少于 4 遍,边缘和转角处应用人工或蛙式打夯机补夯密实

3、基层施工在基层施工前,先清理路基上的杂物、垃圾,
