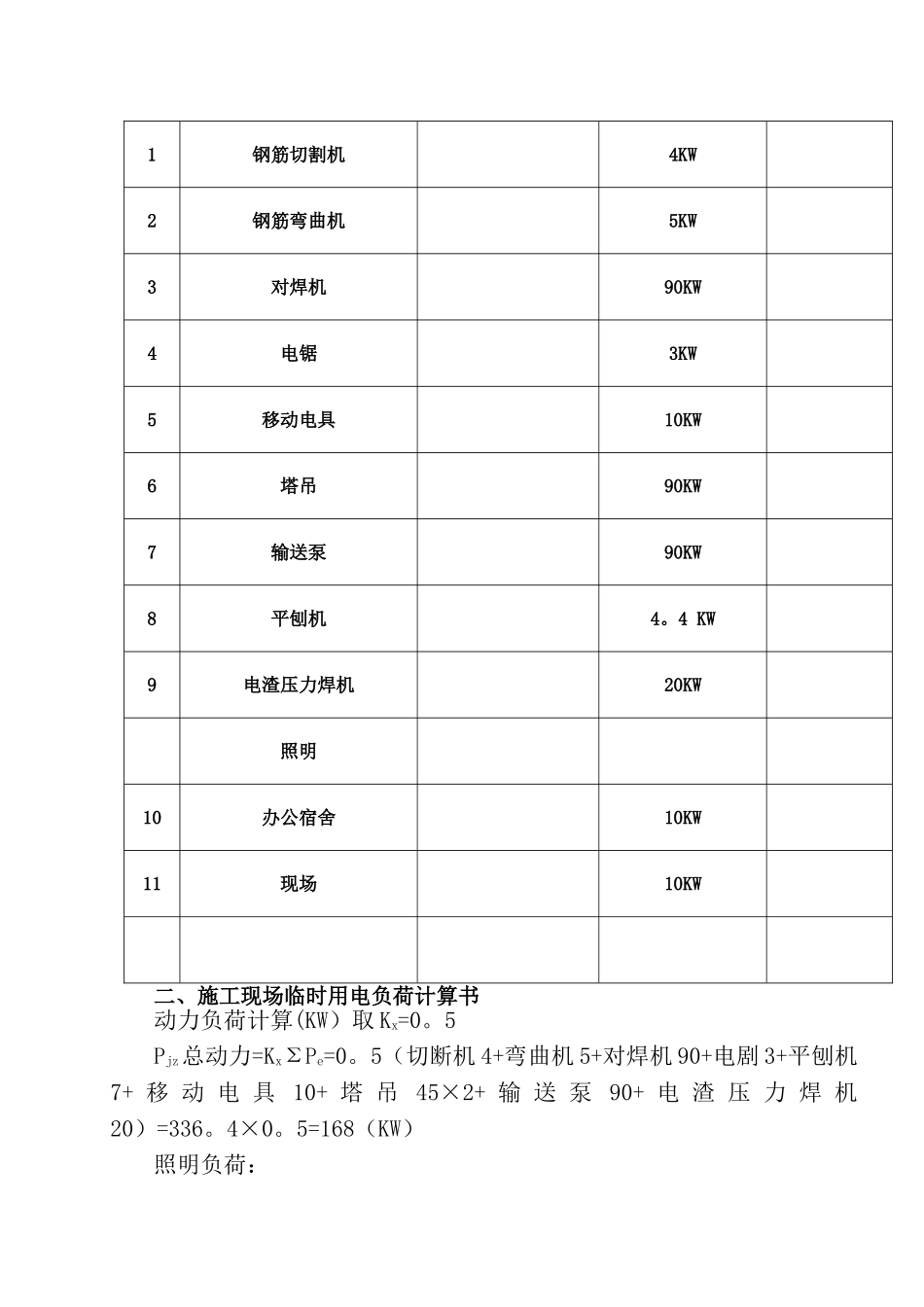

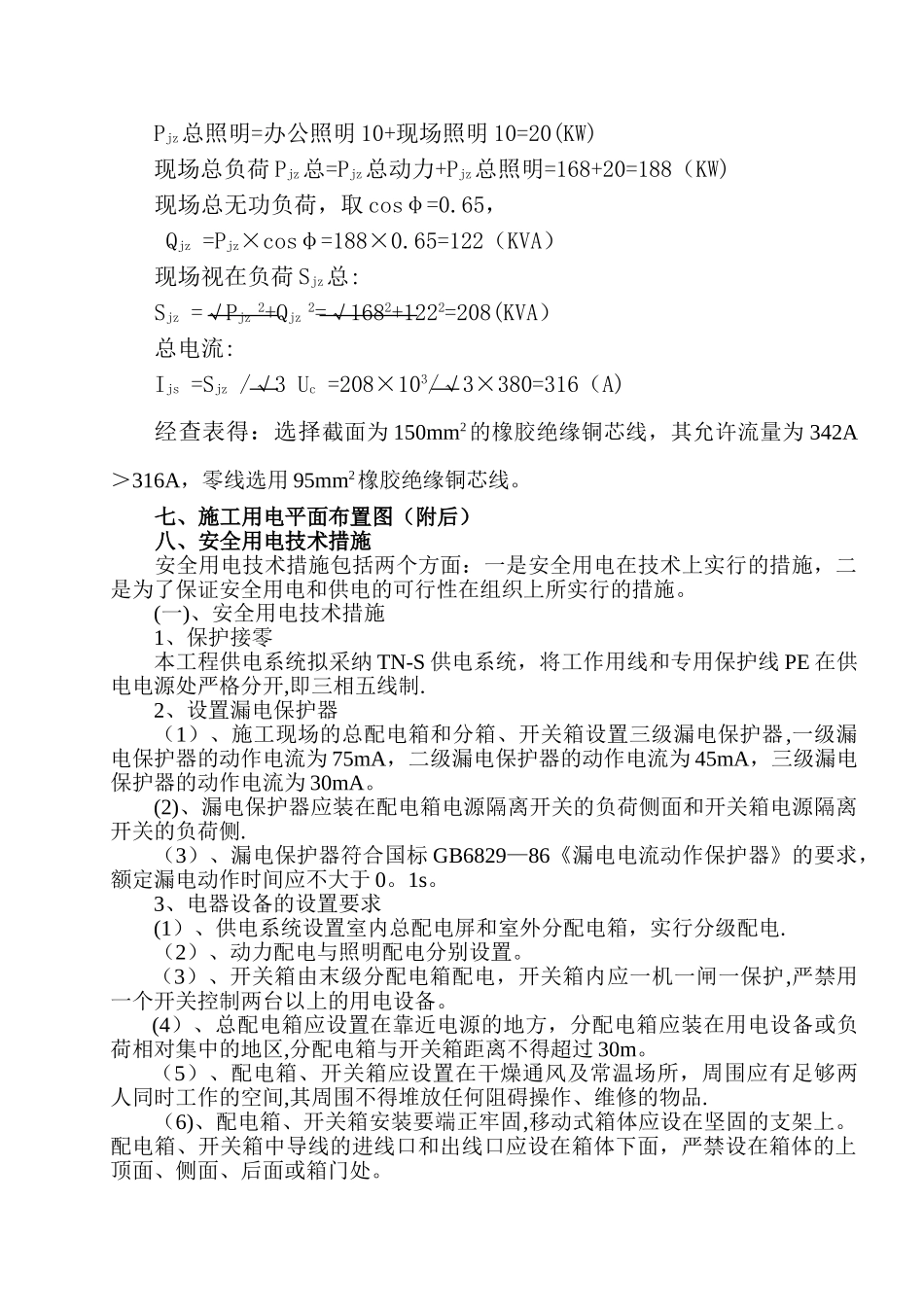

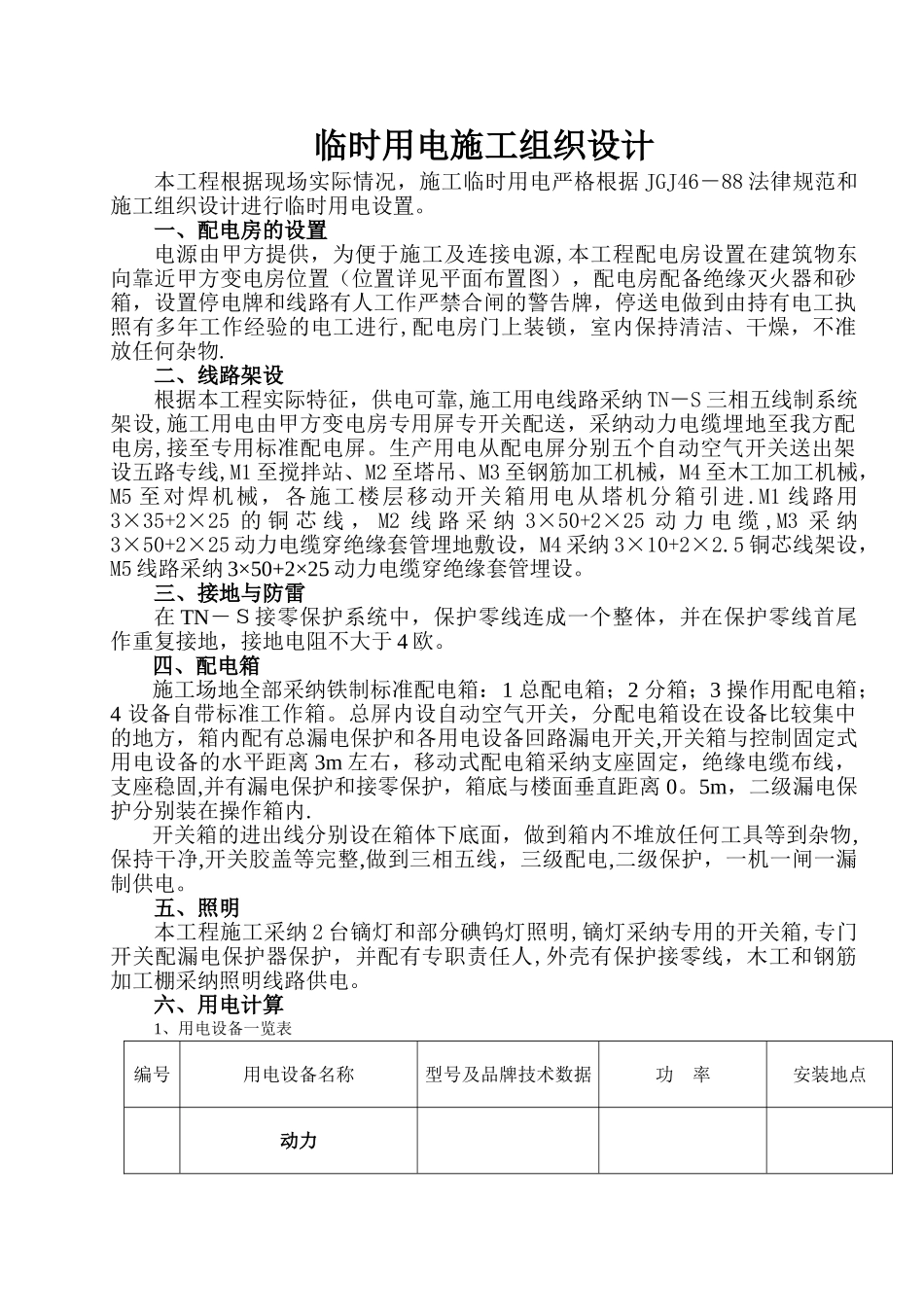

临时用电施工组织设计本工程根据现场实际情况,施工临时用电严格根据 JGJ46-88 法律规范和施工组织设计进行临时用电设置。一、配电房的设置电源由甲方提供,为便于施工及连接电源,本工程配电房设置在建筑物东向靠近甲方变电房位置(位置详见平面布置图),配电房配备绝缘灭火器和砂箱,设置停电牌和线路有人工作严禁合闸的警告牌,停送电做到由持有电工执照有多年工作经验的电工进行,配电房门上装锁,室内保持清洁、干燥,不准放任何杂物.二、线路架设根据本工程实际特征,供电可靠,施工用电线路采纳 TN-S 三相五线制系统架设,施工用电由甲方变电房专用屏专开关配送,采纳动力电缆埋地至我方配电房,接至专用标准配电屏。生产用电从配电屏分别五个自动空气开关送出架设五路专线,M1 至搅拌站、M2 至塔吊、M3 至钢筋加工机械,M4 至木工加工机械,M5 至对焊机械,各施工楼层移动开关箱用电从塔机分箱引进 .M1 线路用3×35+2×25 的 铜 芯 线 , M2 线 路 采 纳 3×50+2×25 动 力 电 缆 ,M3 采 纳3×50+2×25 动力电缆穿绝缘套管埋地敷设,M4 采纳 3×10+2×2.5 铜芯线架设,M5 线路采纳 3×50+2×25 动力电缆穿绝缘套管埋设。三、接地与防雷在 TN-S接零保护系统中,保护零线连成一个整体,并在保护零线首尾作重复接地,接地电阻不大于 4 欧。四、配电箱施工场地全部采纳铁制标准配电箱:1 总配电箱;2 分箱;3 操作用配电箱;4 设备自带标准工作箱。总屏内设自动空气开关,分配电箱设在设备比较集中的地方,箱内配有总漏电保护和各用电设备回路漏电开关,开关箱与控制固定式用电设备的水平距离 3m 左右,移动式配电箱采纳支座固定,绝缘电缆布线,支座稳固,并有漏电保护和接零保护,箱底与楼面垂直距离 0。5m,二级漏电保护分别装在操作箱内.开关箱的进出线分别设在箱体下底面,做到箱内不堆放任何工具等到杂物,保持干净,开关胶盖等完整,做到三相五线,三级配电,二级保护,一机一闸一漏制供电。五、照明本工程施工采纳 2 台镝灯和部分碘钨灯照明,镝灯采纳专用的开关箱,专门开关配漏电保护器保护,并配有专职责任人,外壳有保护接零线,木工和钢筋加工棚采纳照明线路供电。六、用电计算1、用电设备一览表编号用电设备名称型号及品牌技术数据功 率安装地点动力1钢筋切割机4KW2钢筋弯曲机5KW3对焊机90KW4电锯3KW5移动电具10KW6塔吊90KW7输送泵90KW8平刨机4。4 KW9电渣压力焊机20KW照明10办公宿舍10...
