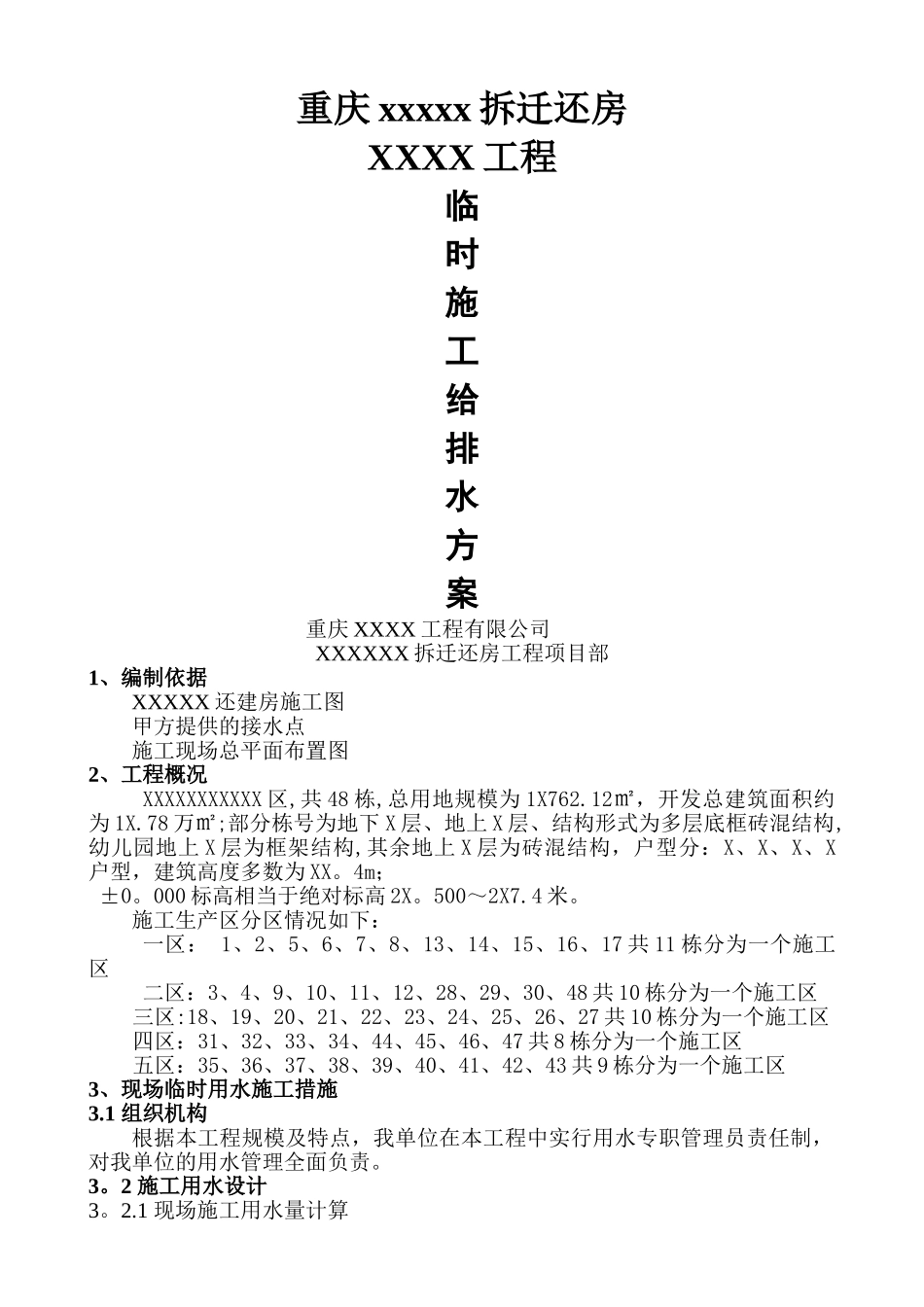

重庆 xxxxx 拆迁还房XXXX 工程临 时 施 工 给 排水 方 案重庆 XXXX 工程有限公司XXXXXX 拆迁还房工程项目部1、编制依据XXXXX 还建房施工图甲方提供的接水点施工现场总平面布置图2、工程概况XXXXXXXXXXX 区,共 48 栋,总用地规模为 1X762
12㎡,开发总建筑面积约为 1X
78 万㎡;部分栋号为地下 X 层、地上 X 层、结构形式为多层底框砖混结构,幼儿园地上 X 层为框架结构,其余地上 X 层为砖混结构,户型分:X、X、X、X户型,建筑高度多数为 XX
000 标高相当于绝对标高 2X
500~2X7
施工生产区分区情况如下:一区: 1、2、5、6、7、8、13、14、15、16、17 共 11 栋分为一个施工区二区:3、4、9、10、11、12、28、29、30、48 共 10 栋分为一个施工区 三区:18、19、20、21、22、23、24、25、26、27 共 10 栋分为一个施工区 四区:31、32、33、34、44、45、46、47 共 8 栋分为一个施工区五区:35、36、37、38、39、40、41、42、43 共 9 栋分为一个施工区3、现场临时用水施工措施3
1 组织机构根据本工程规模及特点,我单位在本工程中实行用水专职管理员责任制,对我单位的用水管理全面负责
2 施工用水设计3

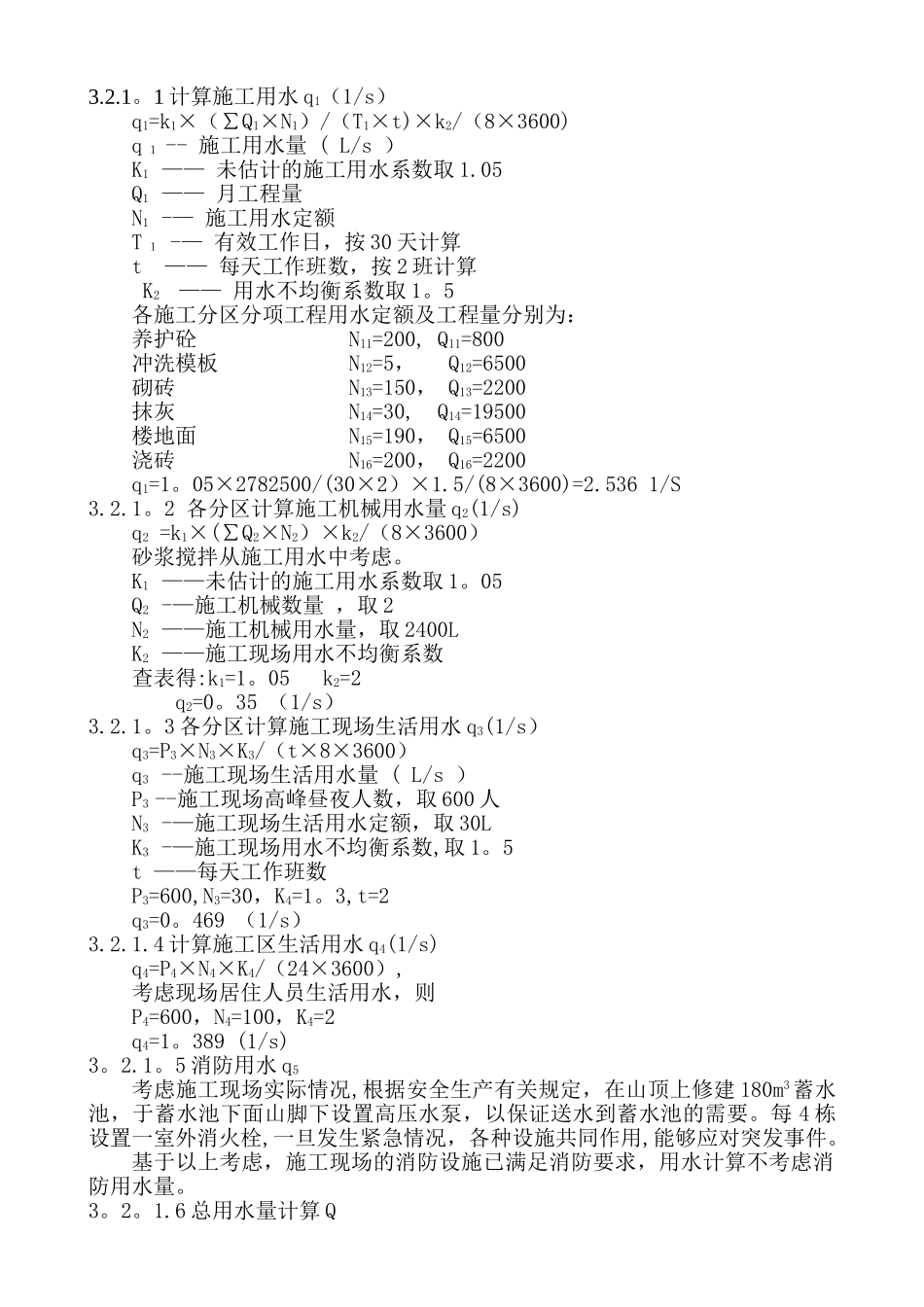

1 现场施工用水量计算3
1 计算施工用水 q1(1/s)q1=k1×(∑Q1×N1)/(T1×t)×k2/(8×3600)q 1 -- 施工用水量 ( L/s )K1 —— 未估计的施工用水系数取 1
05 Q1 —— 月工程量N1 -— 施工用水定额T 1 -— 有效工作日,按 30 天计算t —— 每天工作班数,按 2 班计算 K2 —— 用水不均衡系数取 1

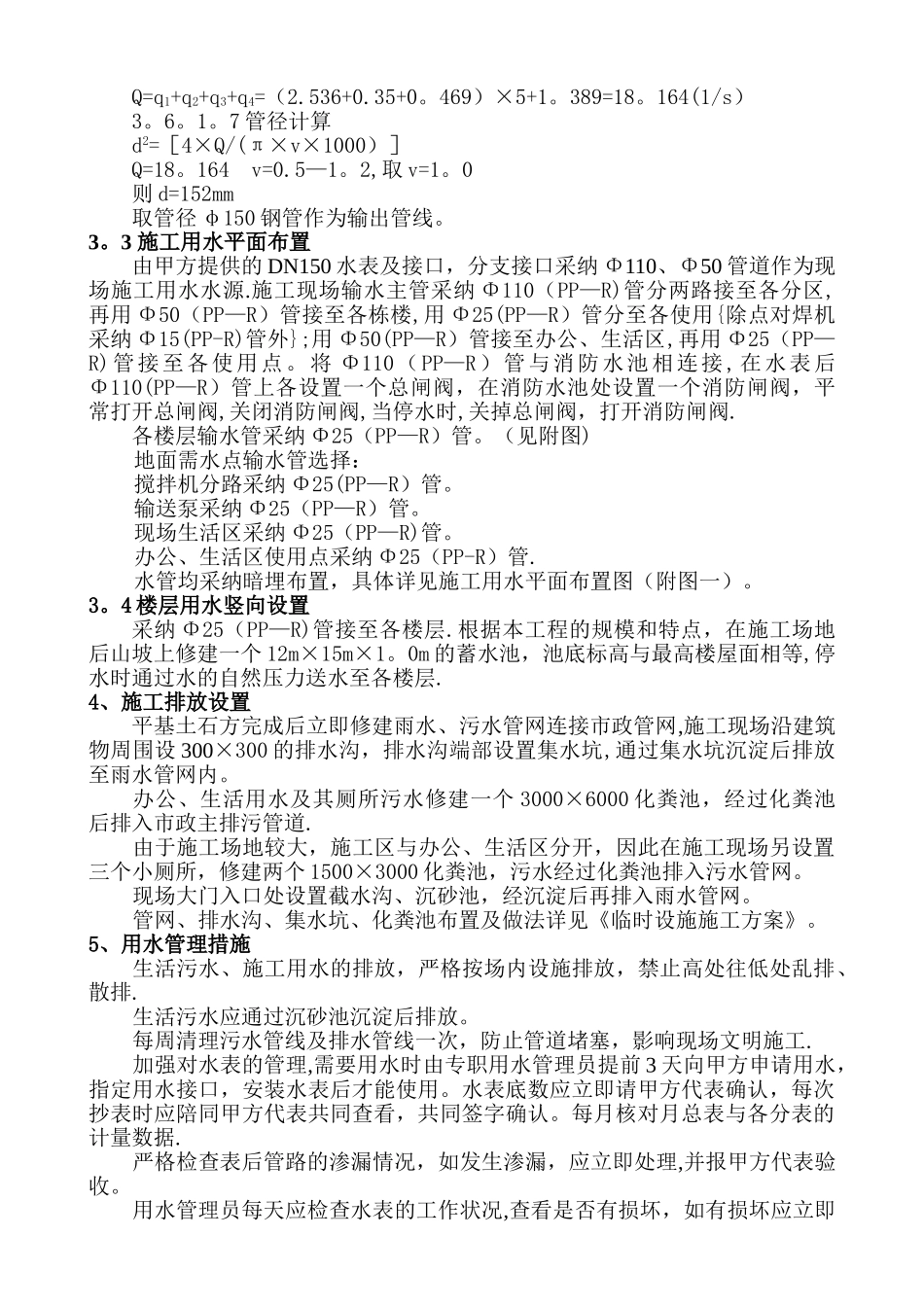

5各施工分区分项工程用水定额及工
