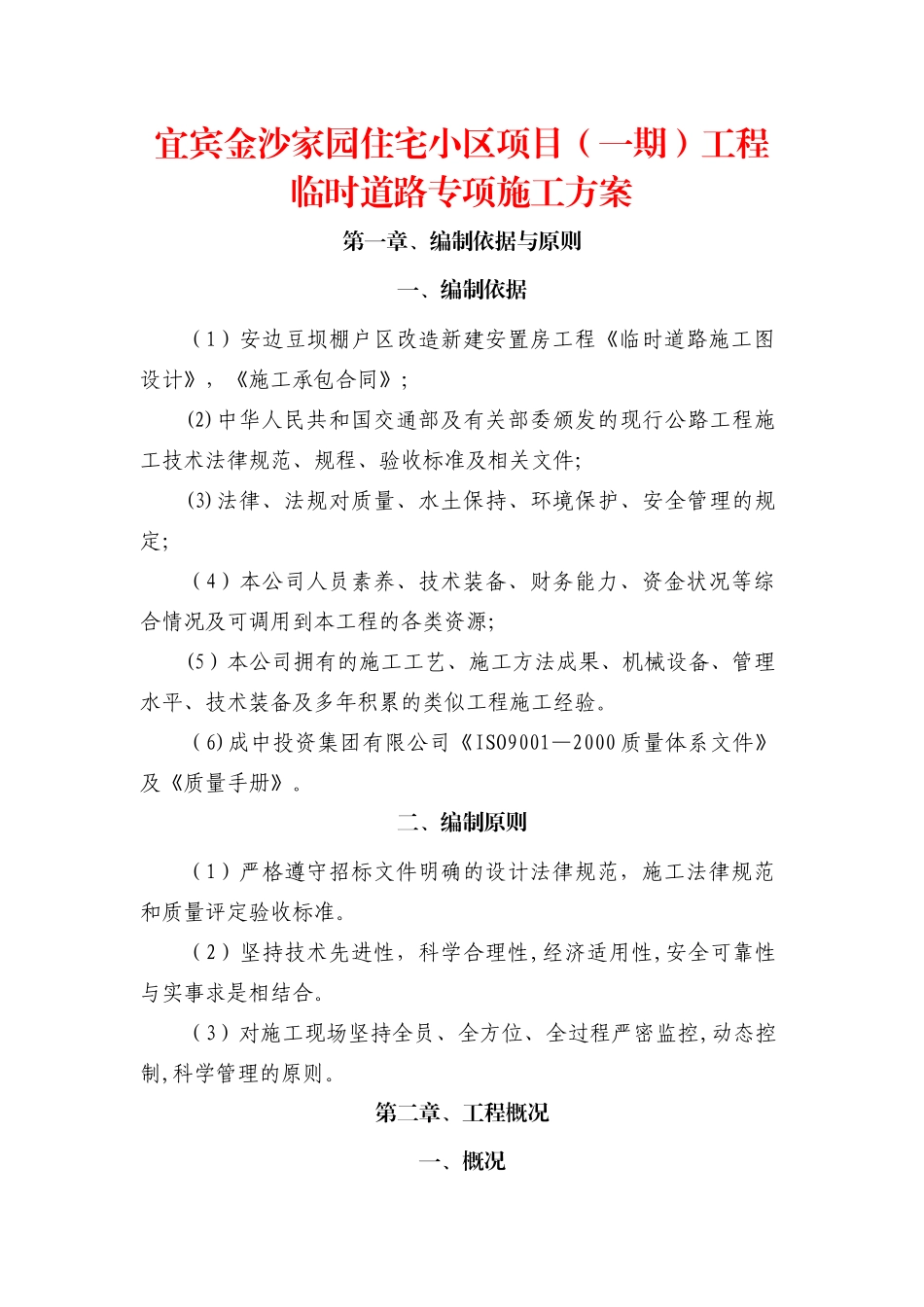

目 录第一章、编制依据与原则………………………………………………01第二章、工程概况………………………………………………………01第三章、施工准备、部署………………………………………………04第四章、主要施工工艺及方法…………………………………………05第五章、质量保证工期措施……………………………………………09第六章、进度保障措施…………………………………………………11第七章.安全保障措施…………………………………………………12第八章、文明施工措施…………………………………………………13第九章、特别季节施工保证措施………………………………………15第十章、环保水保措施…………………………………………………16宜宾金沙家园住宅小区项目(一期)工程临时道路专项施工方案第一章、编制依据与原则一、编制依据(1)安边豆坝棚户区改造新建安置房工程《临时道路施工图设计》,《施工承包合同》;(2)中华人民共和国交通部及有关部委颁发的现行公路工程施工技术法律规范、规程、验收标准及相关文件;(3)法律、法规对质量、水土保持、环境保护、安全管理的规定;(4)本公司人员素养、技术装备、财务能力、资金状况等综合情况及可调用到本工程的各类资源;(5)本公司拥有的施工工艺、施工方法成果、机械设备、管理水平、技术装备及多年积累的类似工程施工经验
(6)成中投资集团有限公司《ISO9001—2000 质量体系文件》及《质量手册》
二、编制原则(1)严格遵守招标文件明确的设计法律规范,施工法律规范和质量评定验收标准
(2)坚持技术先进性,科学合理性,经济适用性,安全可靠性与实事求是相结合
(3)对施工现场坚持全员、全方位、全过程严密监控,动态控制,科学管理的原则

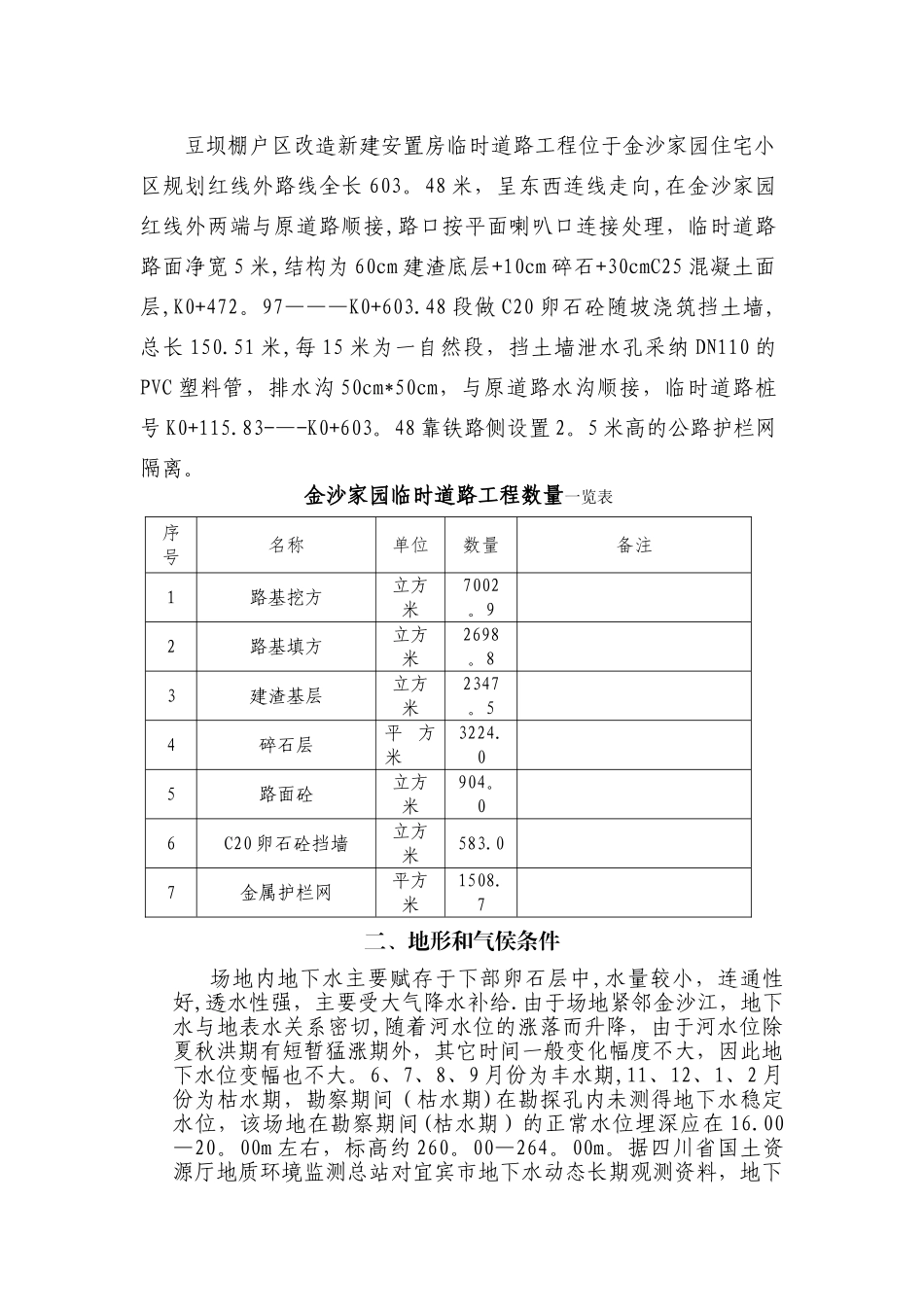

第二章、工程概况一、概况豆坝棚户区改造新建安置房临时道路工程位于金沙家园住宅小区规划红线外路线全长 603
48 米,呈东西连线走向,在金
