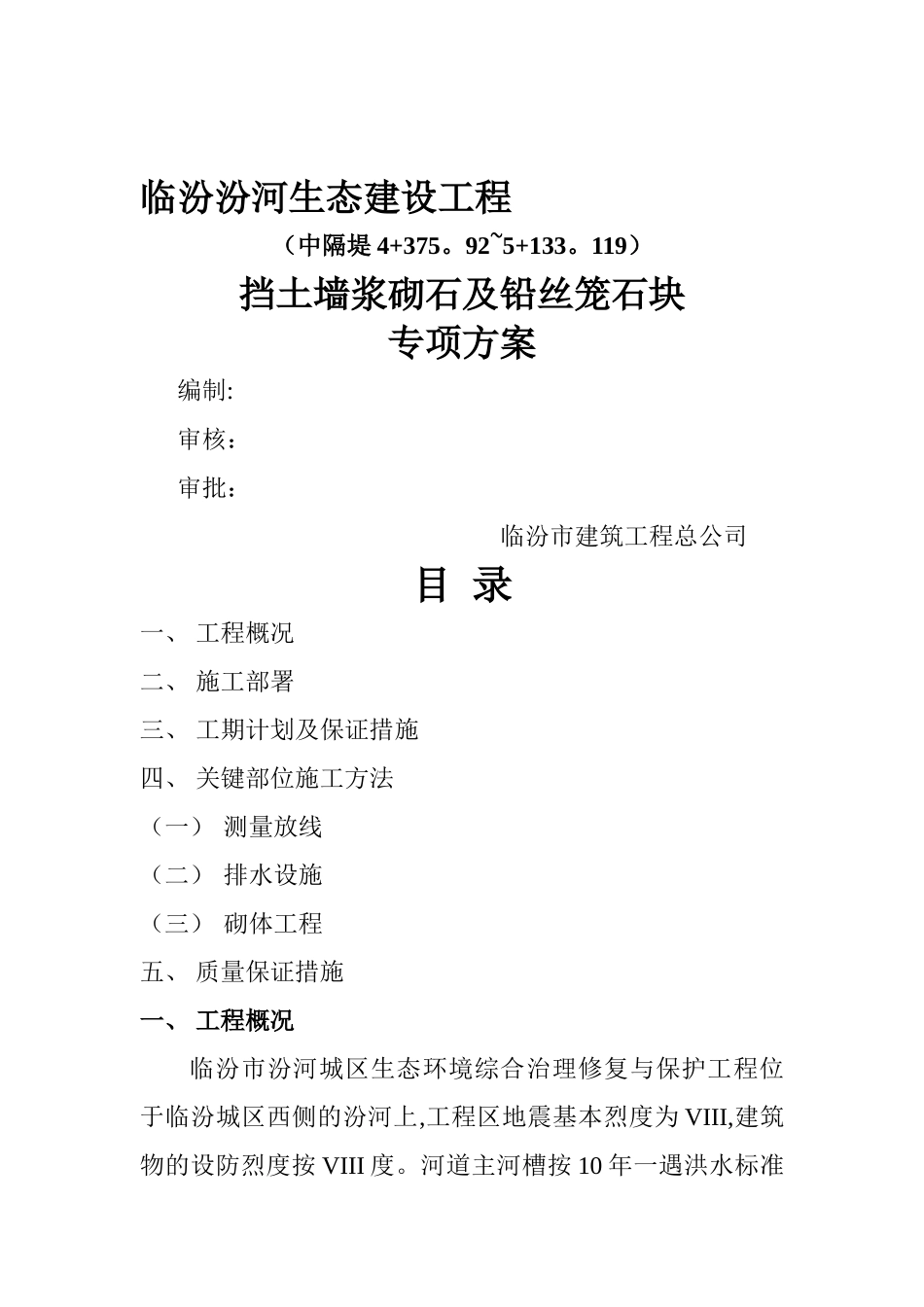

临汾汾河生态建设工程(中隔堤 4+375
92~5+133
119)挡土墙浆砌石及铅丝笼石块专项方案编制:审核:审批:临汾市建筑工程总公司目 录一、 工程概况二、 施工部署三、 工期计划及保证措施四、 关键部位施工方法(一) 测量放线(二) 排水设施(三) 砌体工程五、 质量保证措施一、 工程概况临汾市汾河城区生态环境综合治理修复与保护工程位于临汾城区西侧的汾河上,工程区地震基本烈度为 VIII,建筑物的设防烈度按 VIII 度

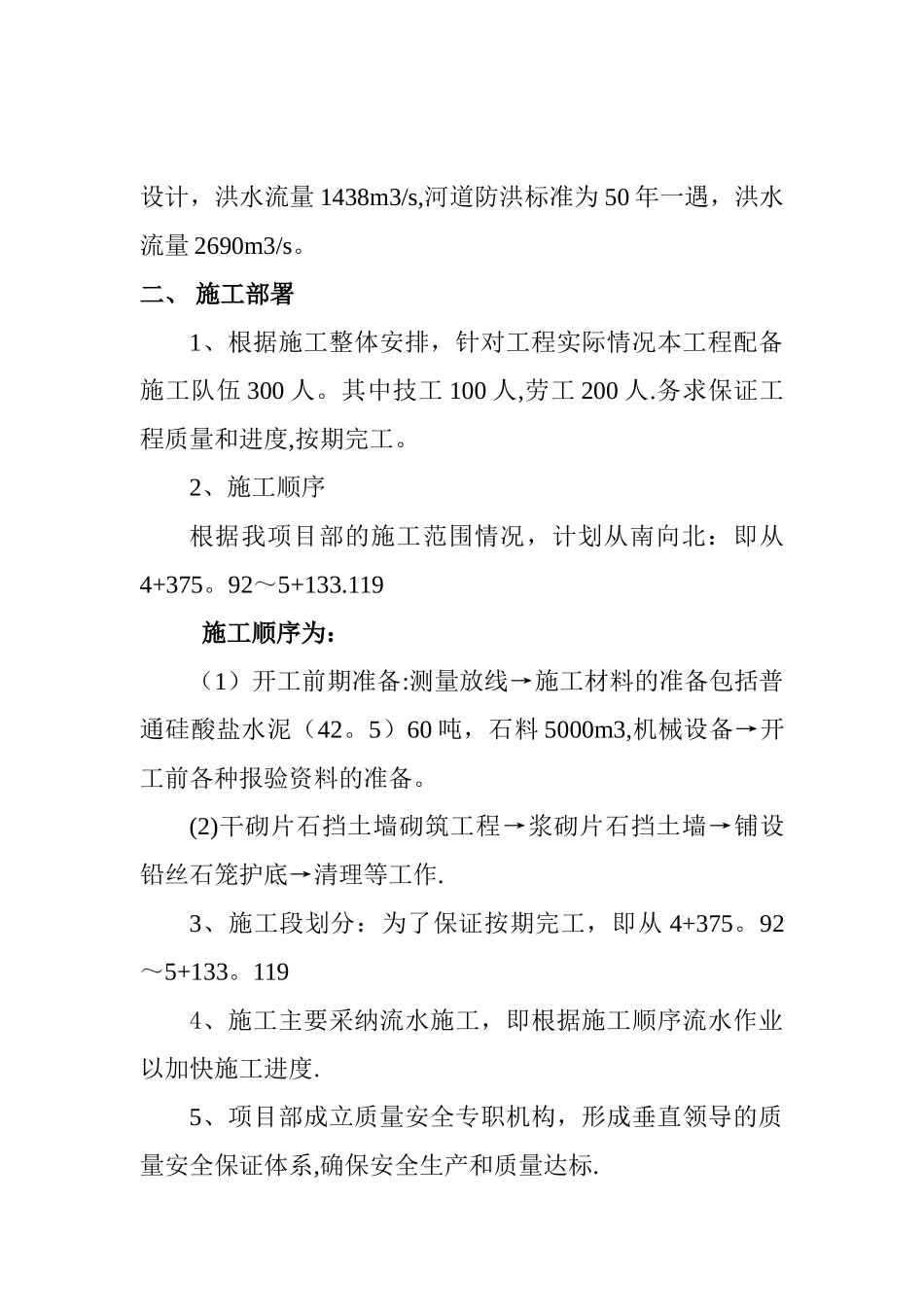

河道主河槽按 10 年一遇洪水标准设计,洪水流量 1438m3/s,河道防洪标准为 50 年一遇,洪水流量 2690m3/s
二、 施工部署1、根据施工整体安排,针对工程实际情况本工程配备施工队伍 300 人
其中技工 100 人,劳工 200 人
务求保证工程质量和进度,按期完工
2、施工顺序根据我项目部的施工范围情况,计划从南向北:即从4+375
92~5+133
119施工顺序为:(1)开工前期准备:测量放线→施工材料的准备包括普通硅酸盐水泥(42
5)60 吨,石料 5000m3,机械设备→开工前各种报验资料的准备
(2)干砌片石挡土墙砌筑工程→浆砌片石挡土墙→铺设铅丝石笼护底→清理等工作
3、施工段划分:为了保证按期完工,即从 4+375
92~5+133
1194、施工主要采纳流水施工,即根据施工顺序流水作业以加快施工进度
5、项目部成立质量安全专职机构,形成垂直领导的质量安全保证体系,确保安全生产和质量达标

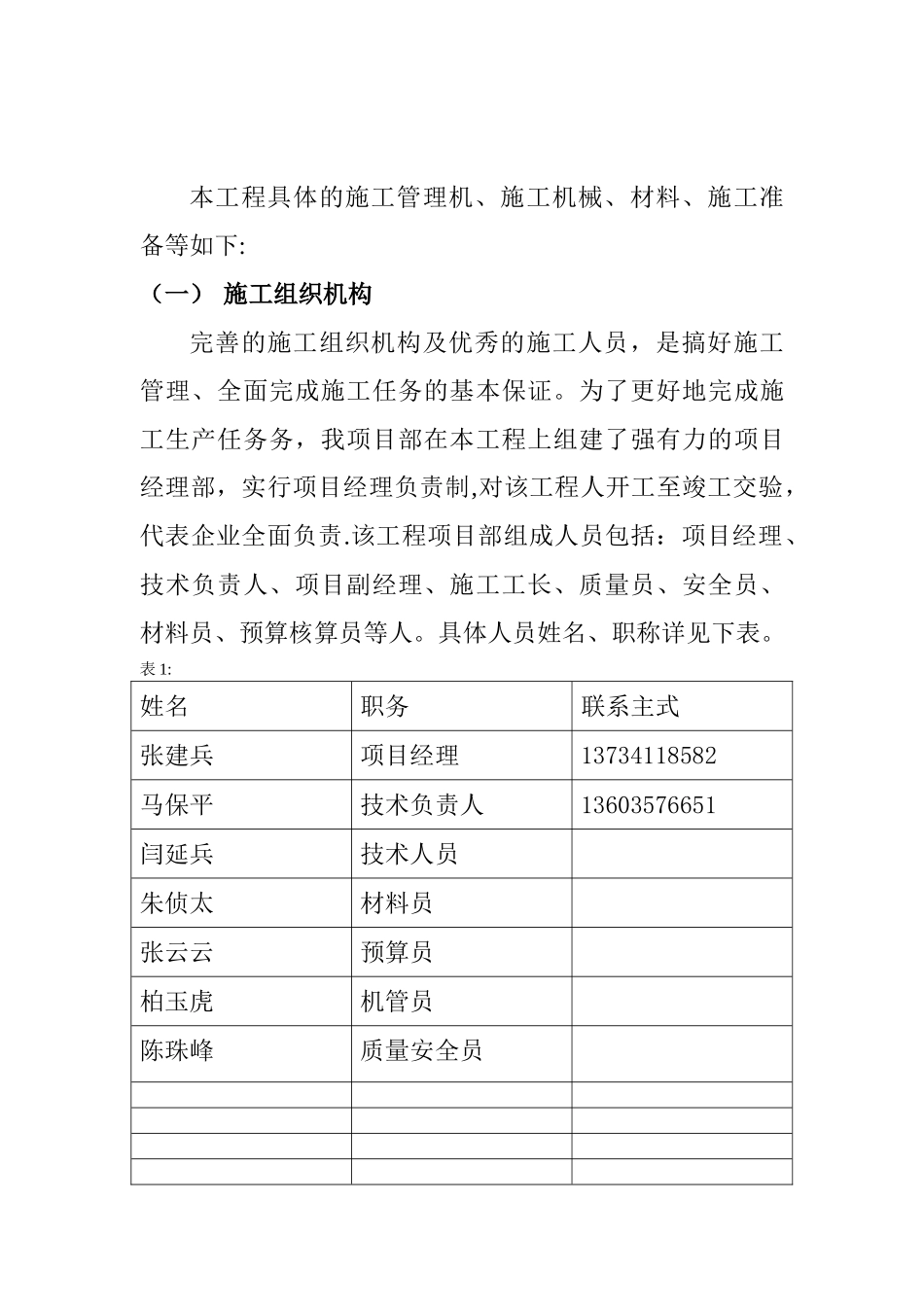

本工程具体的施工管理机、施工机械、材料、施工准备等如下:(一) 施工组织机构完善的施工组织机构及优秀的施工人员,是搞好施工管理、全面完成施工任务的基本保证
为了更好地完成施工生产任务务,我项目部在本工程上组建了强有力的项目经理部,实行项目经理负责制,对该工程人开工至竣工交验,代表企业全面负责
该工程项目部组成人员包括:项目经理、
