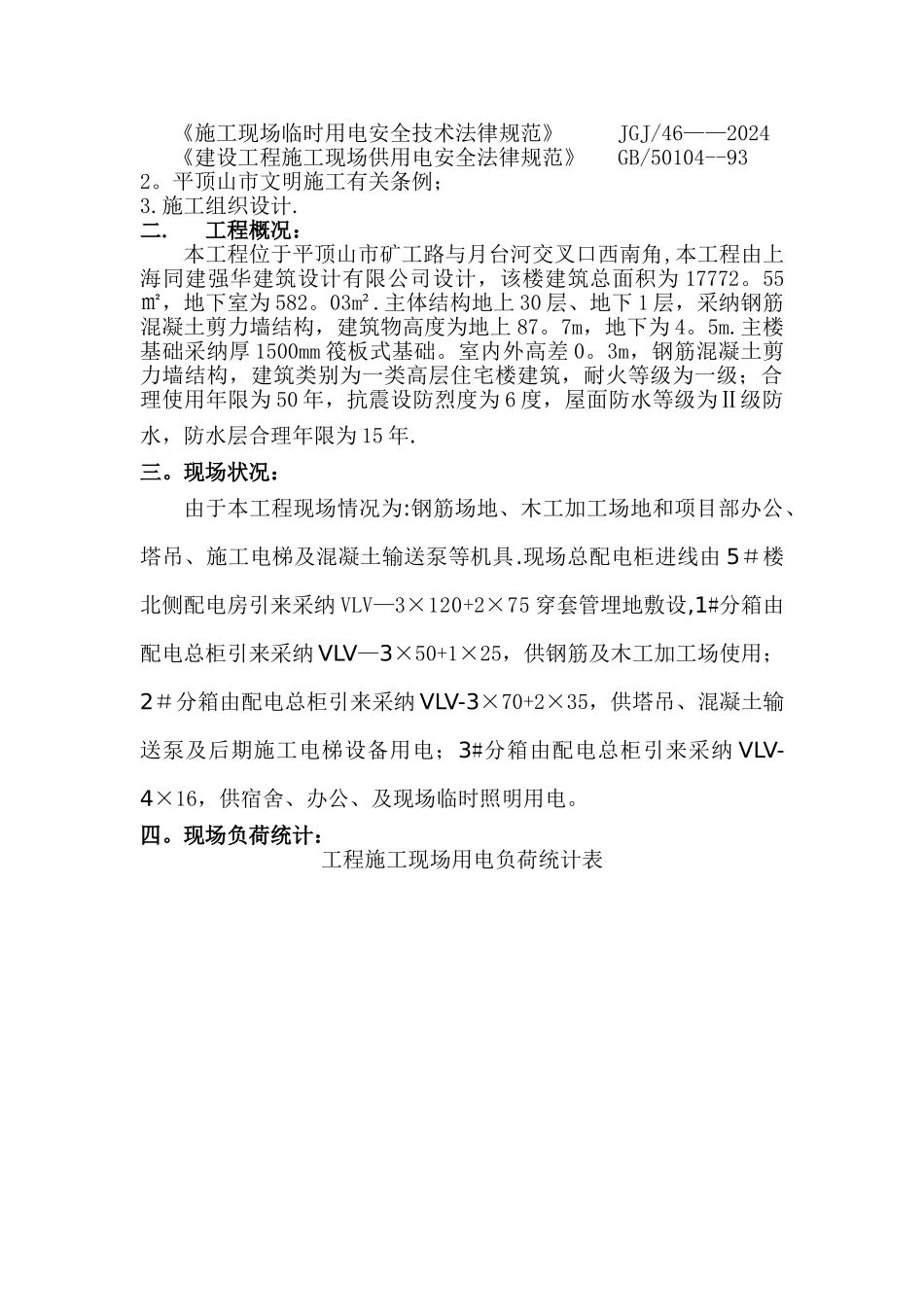

水岸家园 3#楼临水临电施工方案 编制:审核:审批:河南林豫建安集团有限公司二 0 一二年三月十日目 录临电施工方案一. 编制依据二. 工程概况三. 现场状况四. 现场负荷统计五. 现场负荷计算及干线布置六. 临时用电技术措施七. 安全用电组织措施 八. 电气防火措施附图:临时用电现场平面图临水施工方案一、 施工现场用水量计算及管径确定二、 施工水管布置三、 灭火器的布置一.编制依据1. 《建筑机械使用安全技术规程》 JGJ/33——2001《施工现场临时用电安全技术法律规范》 JGJ/46——2024《建设工程施工现场供用电安全法律规范》 GB/50104--932。平顶山市文明施工有关条例;3.施工组织设计.二.工程概况:本工程位于平顶山市矿工路与月台河交叉口西南角,本工程由上海同建强华建筑设计有限公司设计,该楼建筑总面积为 17772。55㎡,地下室为 582。03m².主体结构地上 30 层、地下 1 层,采纳钢筋混凝土剪力墙结构,建筑物高度为地上 87。7m,地下为 4。5m.主楼基础采纳厚 1500mm 筏板式基础。室内外高差 0。3m,钢筋混凝土剪力墙结构,建筑类别为一类高层住宅楼建筑,耐火等级为一级;合理使用年限为 50 年,抗震设防烈度为 6 度,屋面防水等级为Ⅱ级防水,防水层合理年限为 15 年.三。现场状况:由于本工程现场情况为:钢筋场地、木工加工场地和项目部办公、塔吊、施工电梯及混凝土输送泵等机具.现场总配电柜进线由 5#楼北侧配电房引来采纳 VLV—3×120+2×75 穿套管埋地敷设,1#分箱由配电总柜引来采纳 VLV—3×50+1×25,供钢筋及木工加工场使用;2#分箱由配电总柜引来采纳 VLV-3×70+2×35,供塔吊、混凝土输送泵及后期施工电梯设备用电;3#分箱由配电总柜引来采纳 VLV-4×16,供宿舍、办公、及现场临时照明用电。四。现场负荷统计: 工程施工现场用电负荷统计表五。现场负荷计算及干线布置:根据《施工现场临时用电技术法律规范》规定,本供电系统采纳 TN—C—S 系统(三相四线制)供电,TN—S 系统(三相五线制)配电. 配电线路设计:1、选择放射一树干式配电线路(图示) 2、 基本保护系统根据 JGJ46-2024 用电规定,应作不少于三处的重复接地。(图示)序号机械或设备名称型号规格数量国别产地额定功率(kw)小计备注1塔吊QTZ601 台山东37372砂浆搅拌机250L1 台长沙2.52。53钢筋调直机GT4—141 台珠洲4.044钢筋切断机GJ5—401 台武汉7.57.55钢筋弯曲机GJ7-701 台北京2。82.86电渣压...
